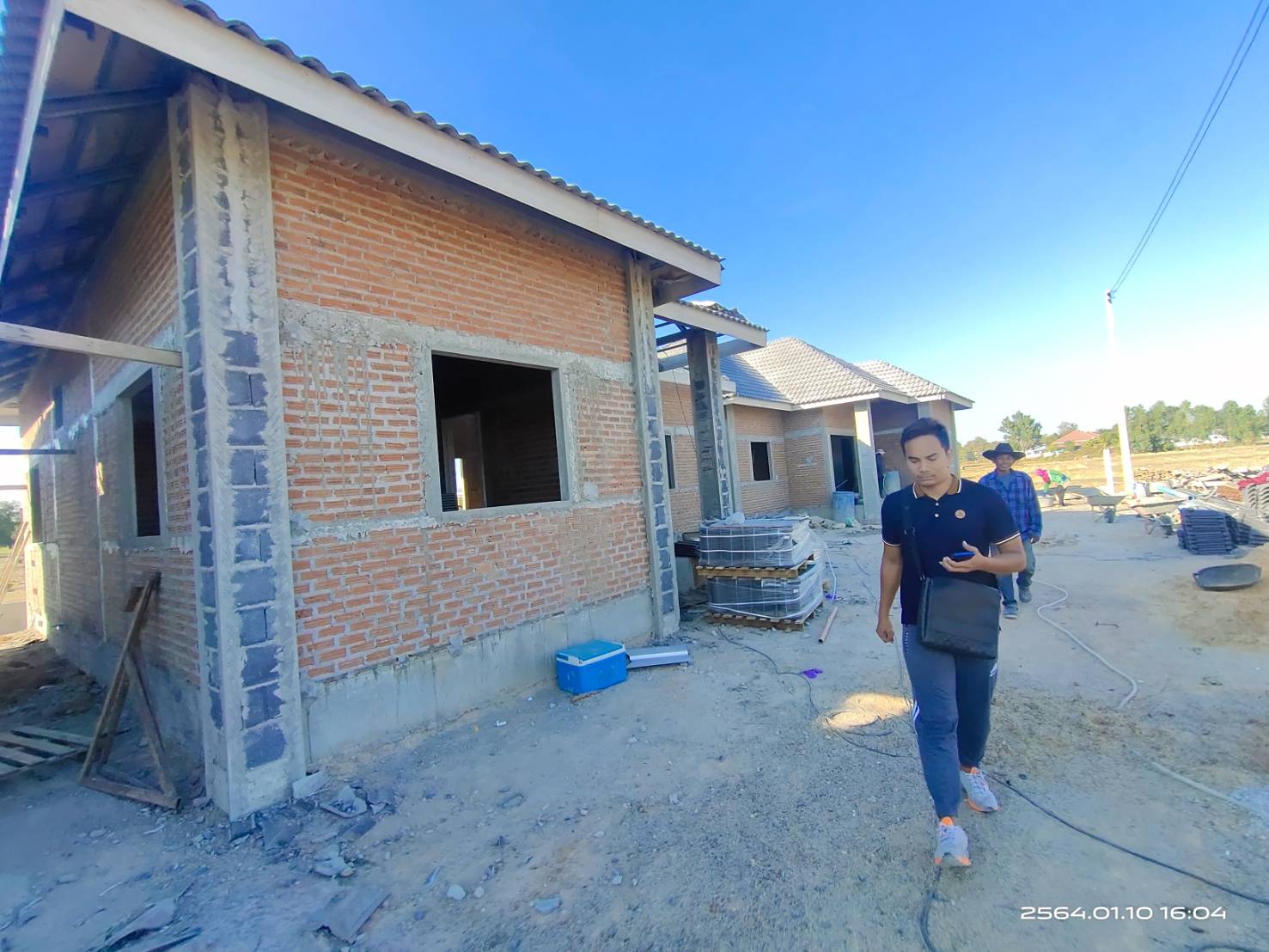

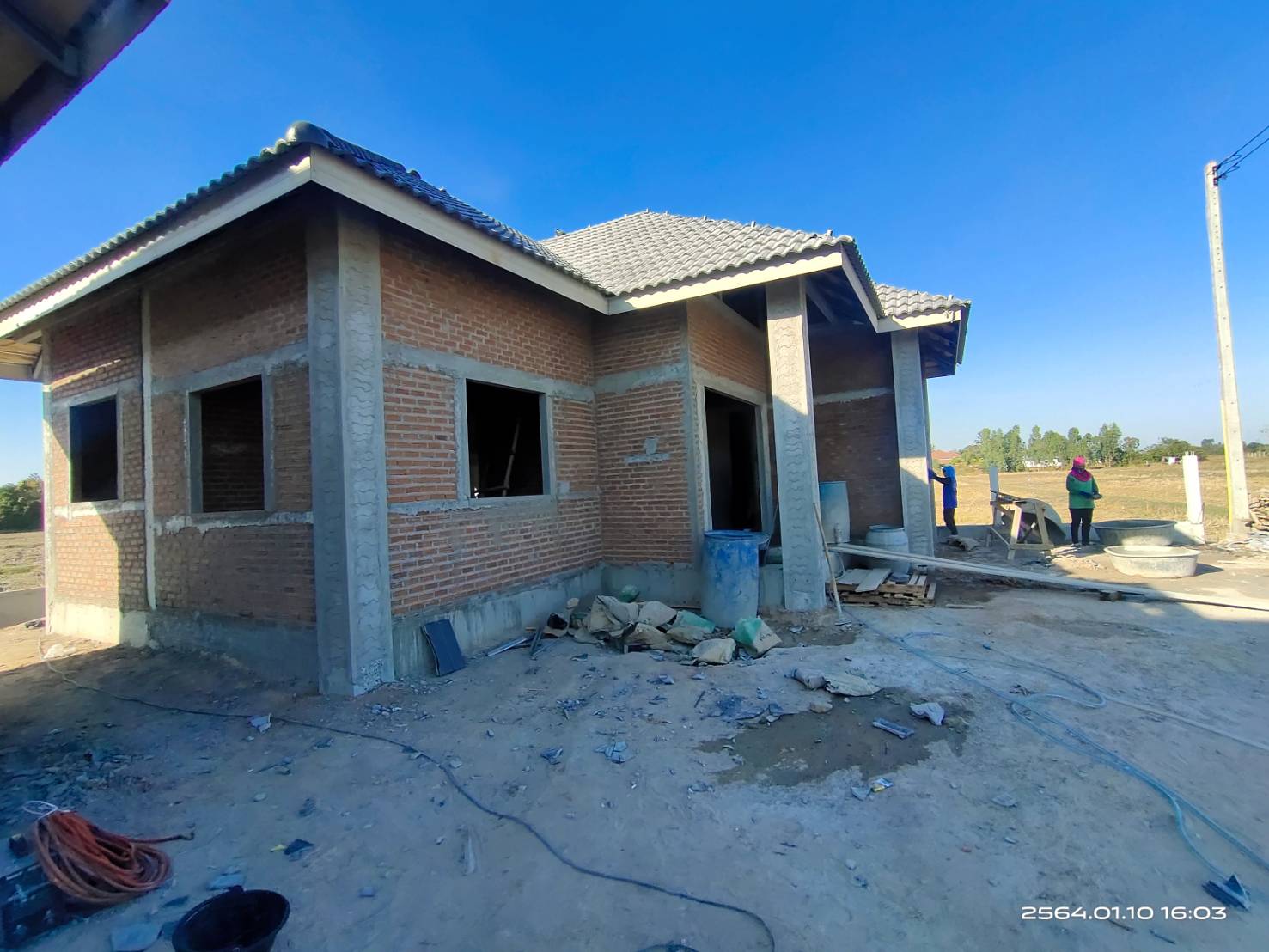

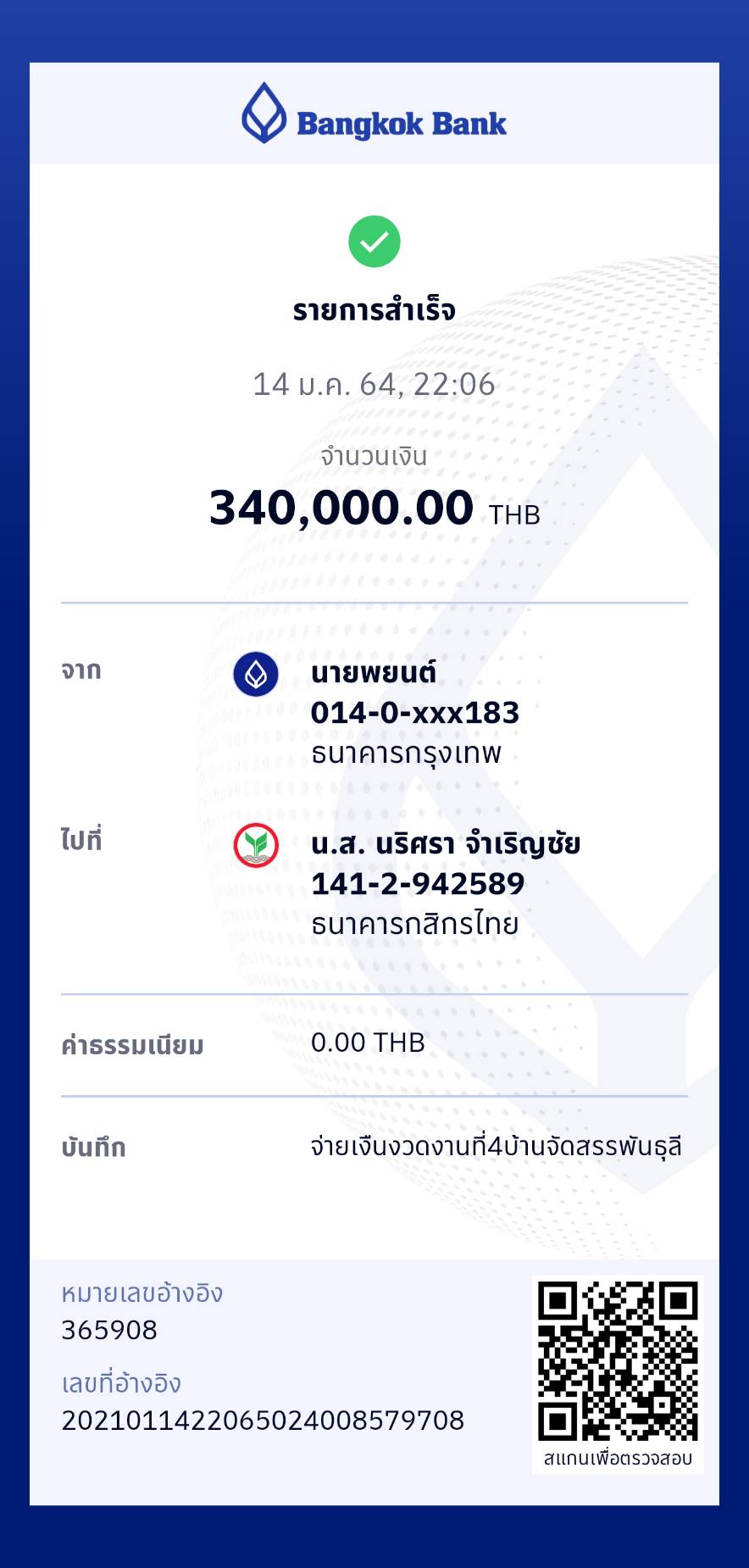

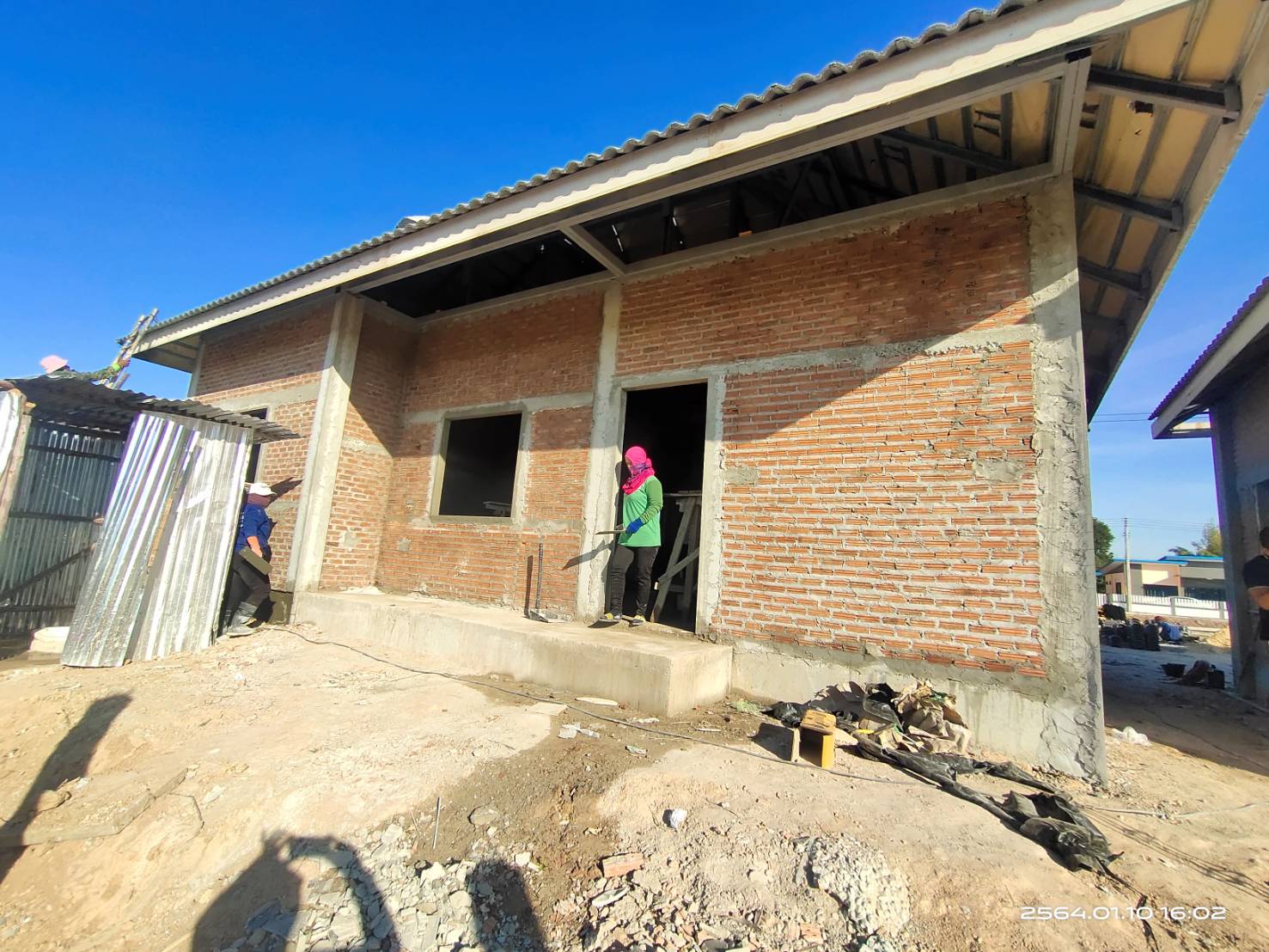

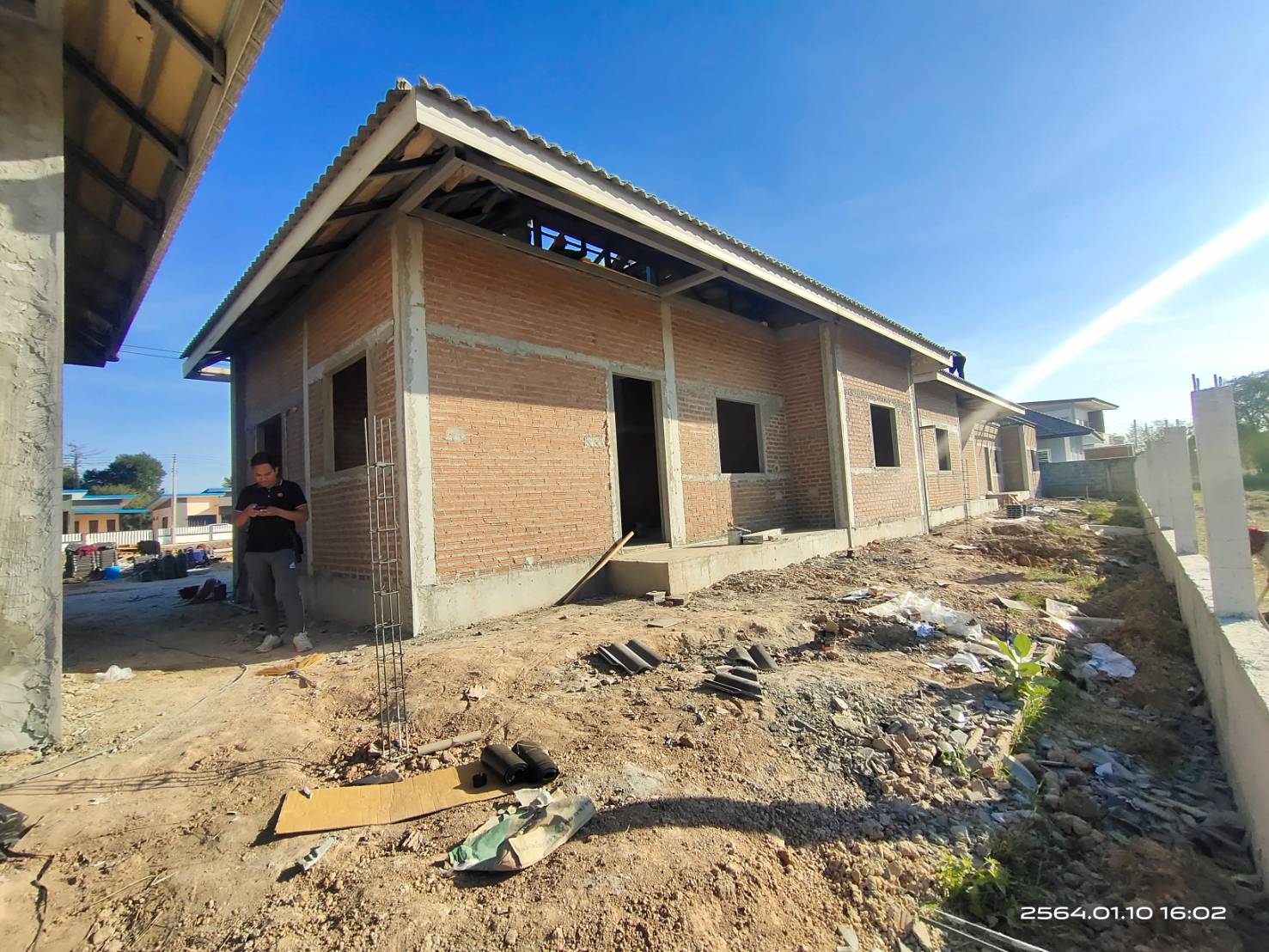

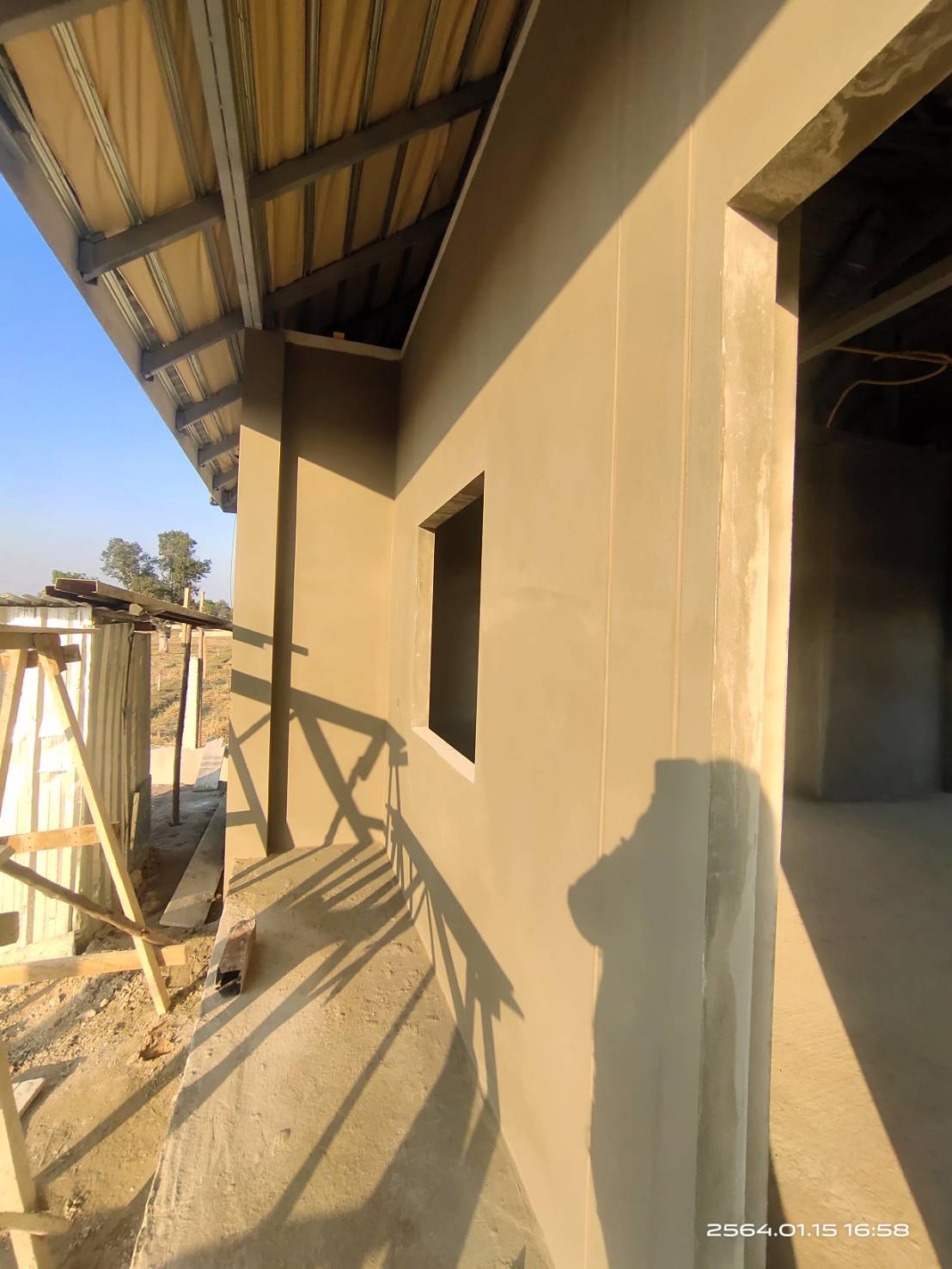

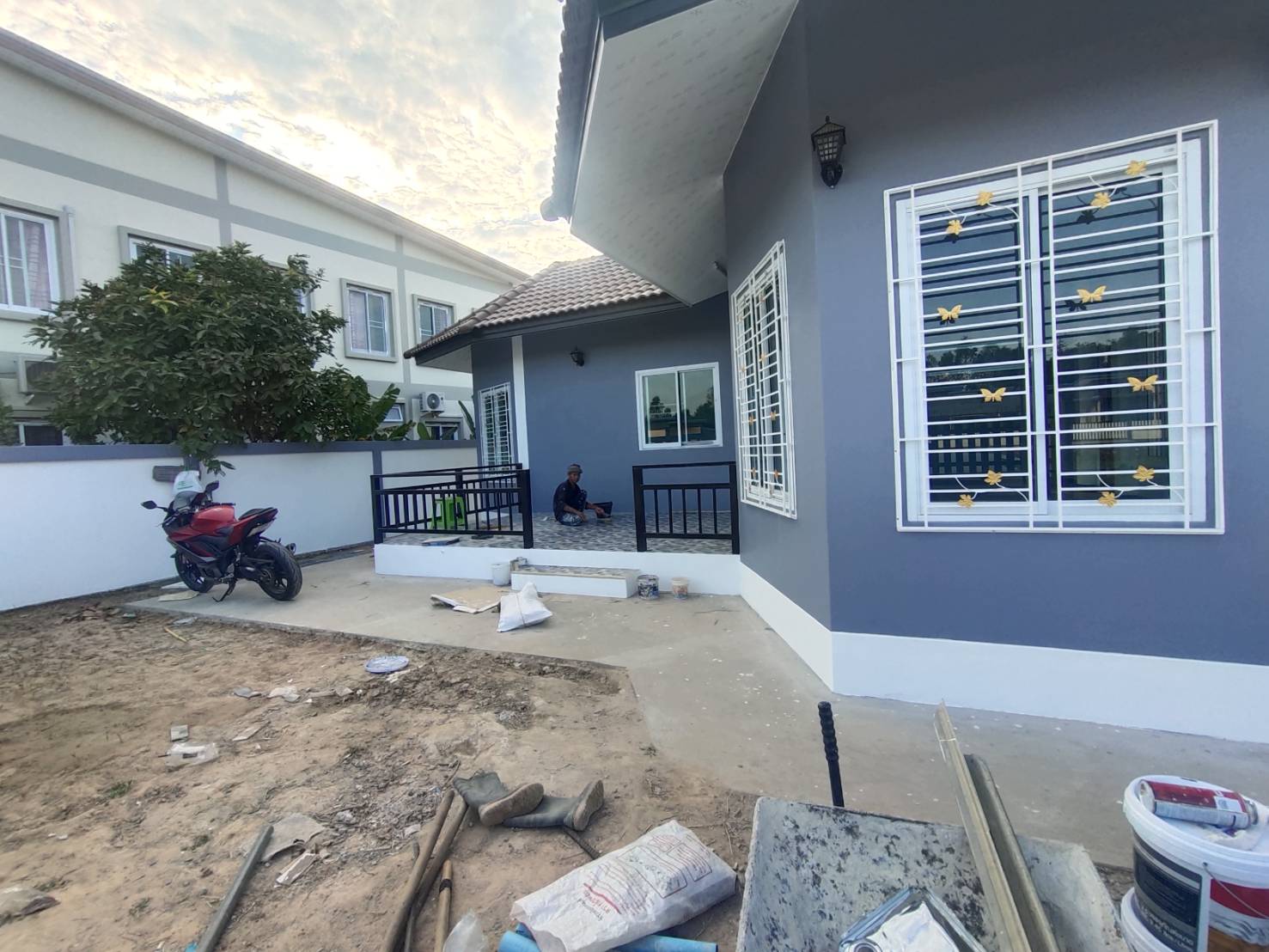

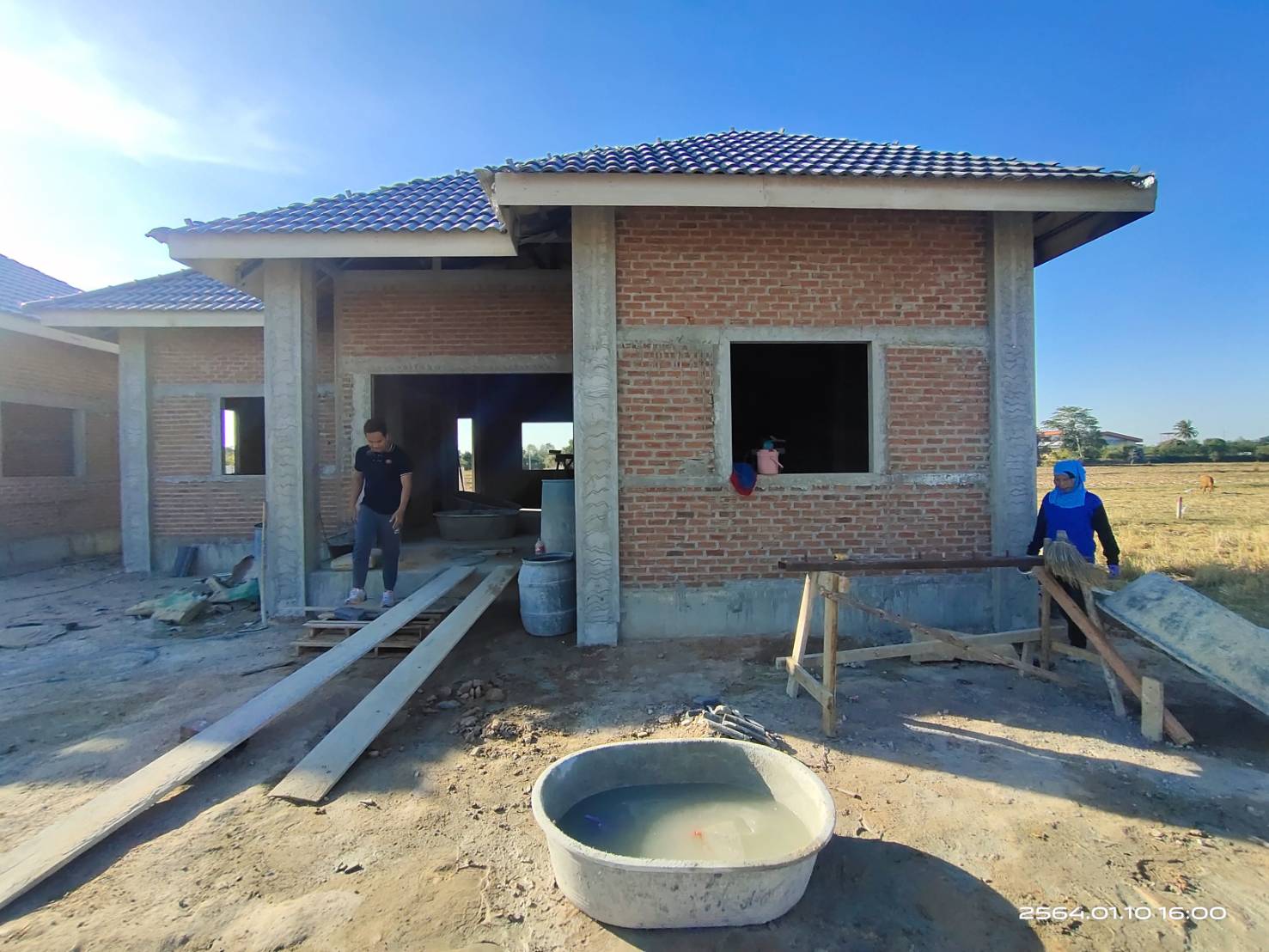

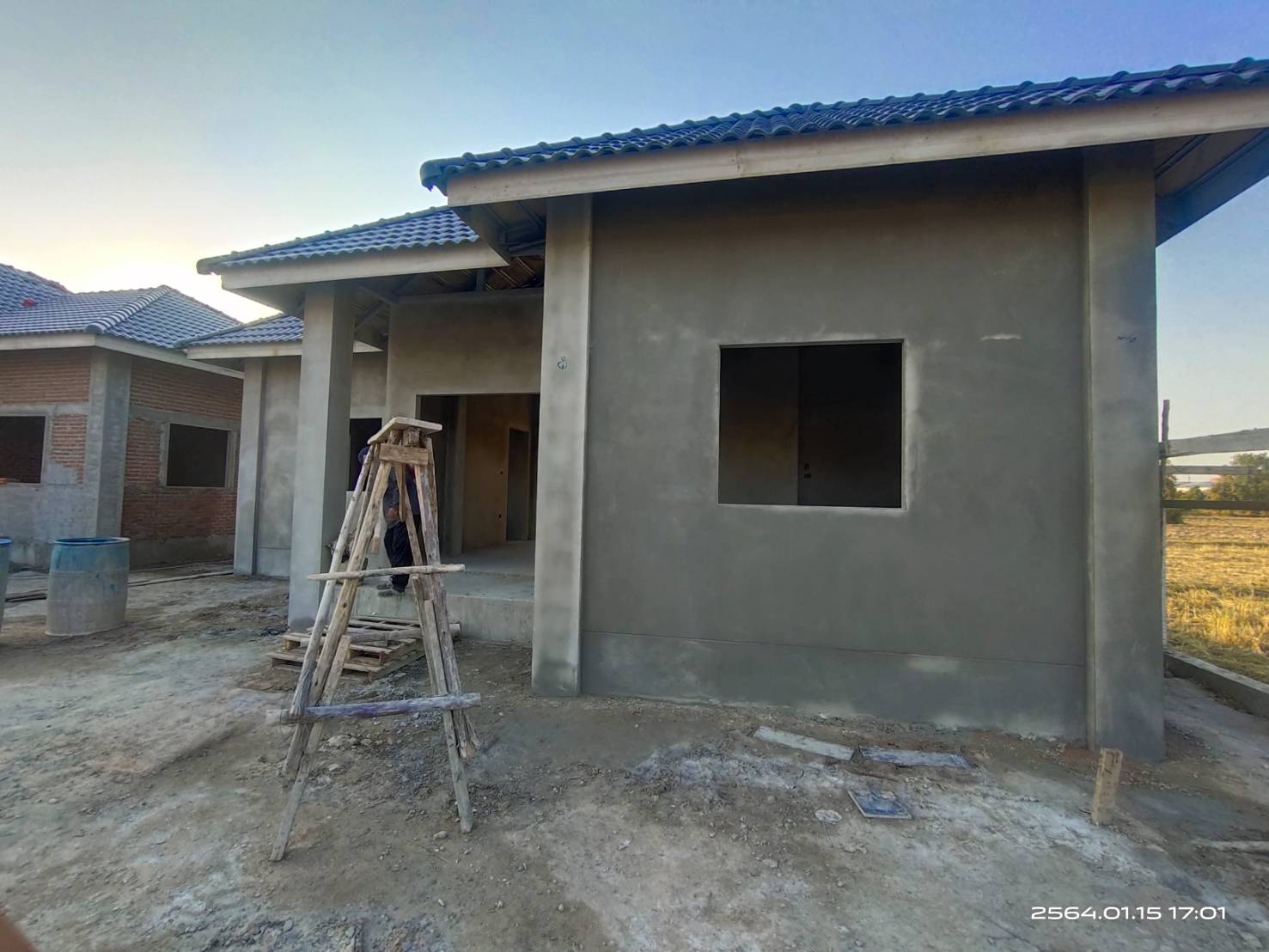

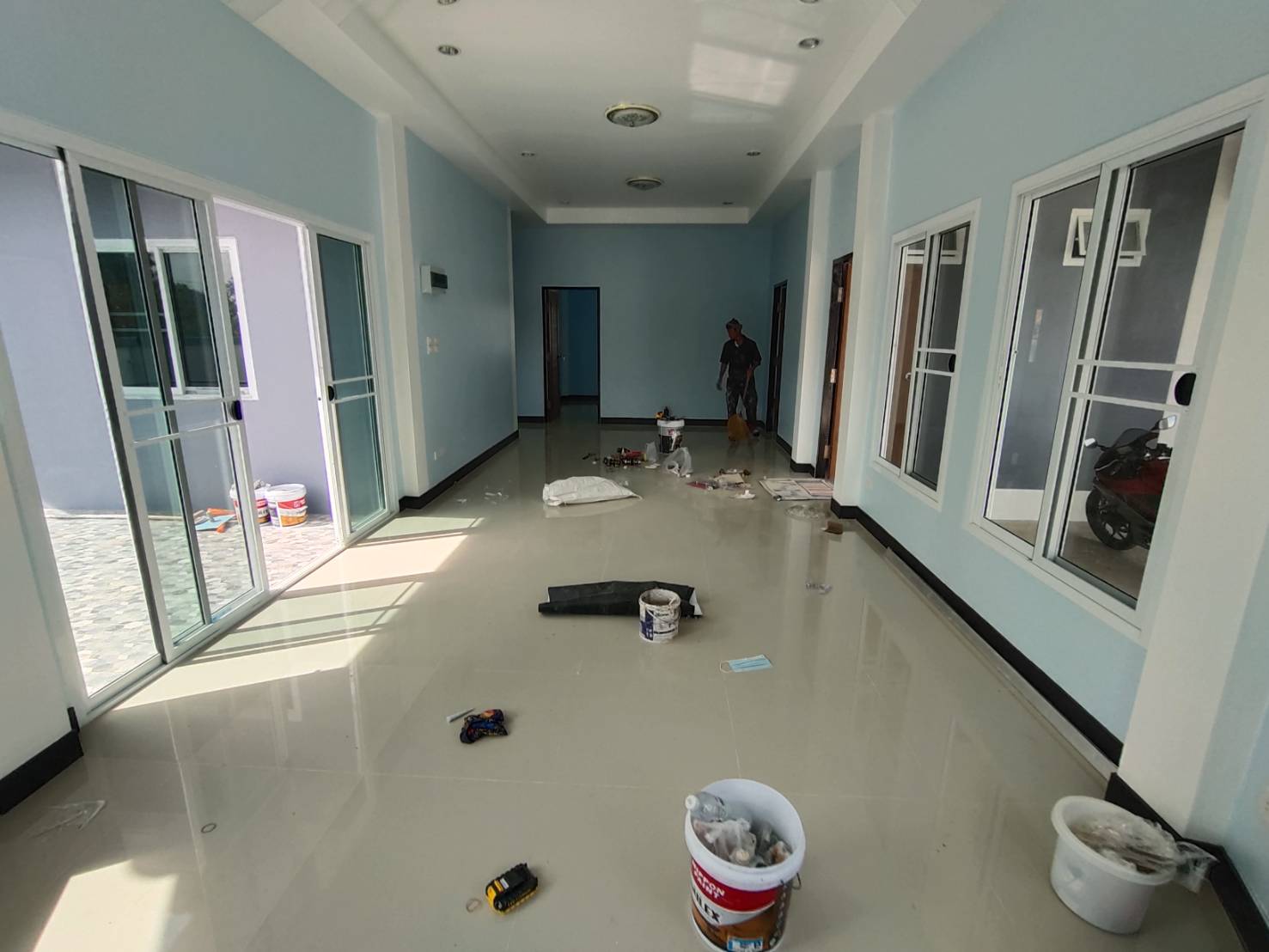

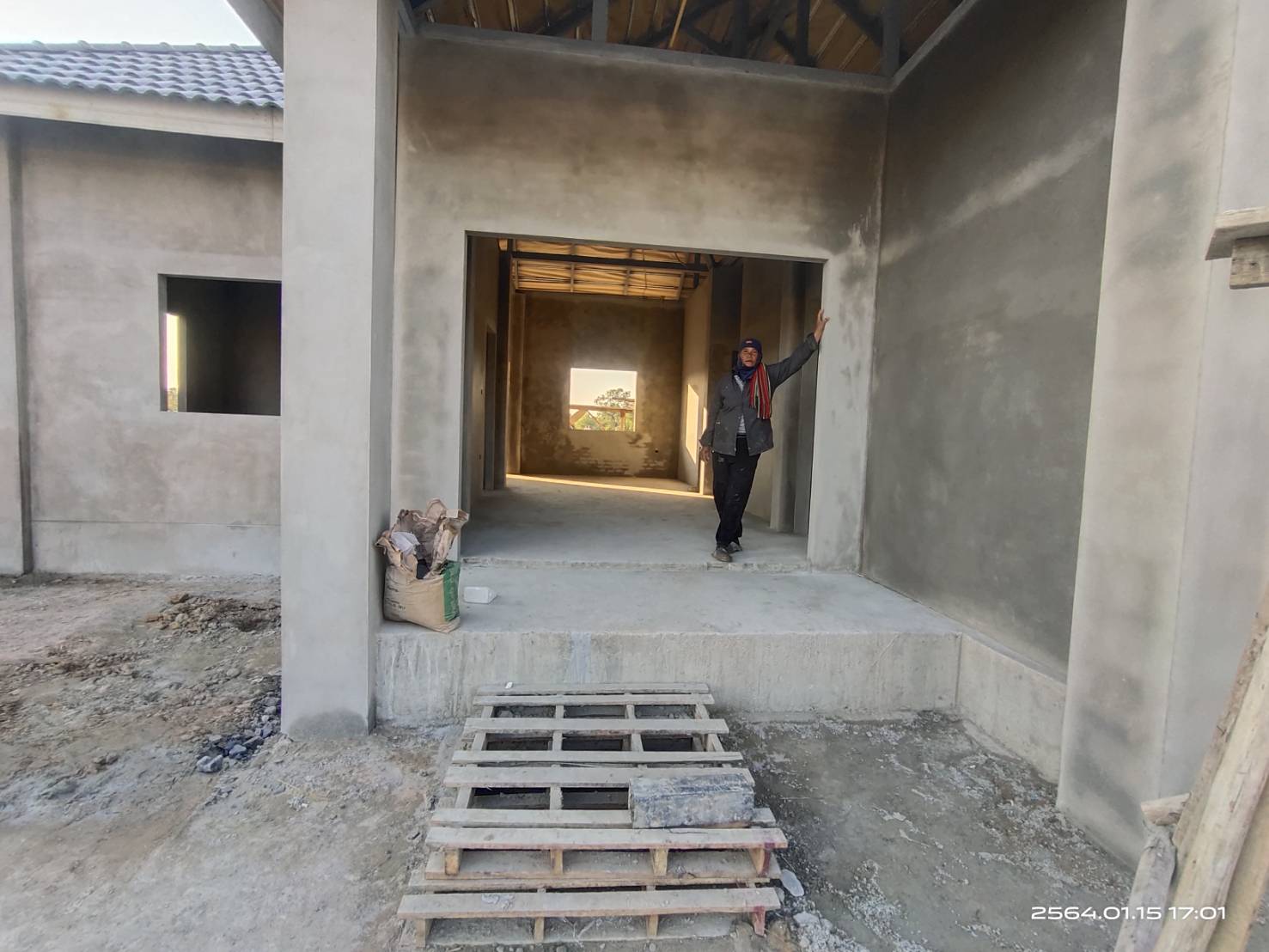

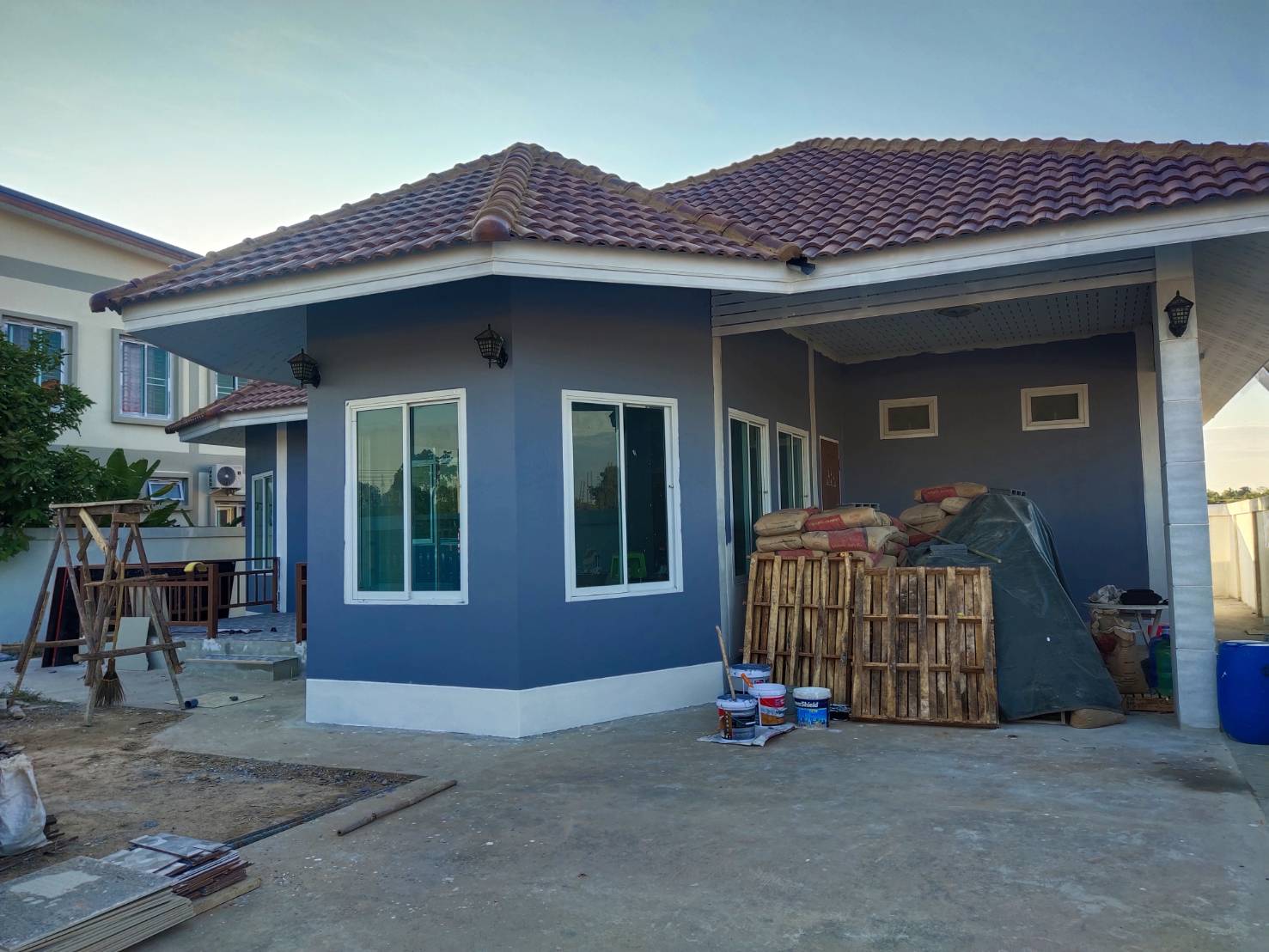

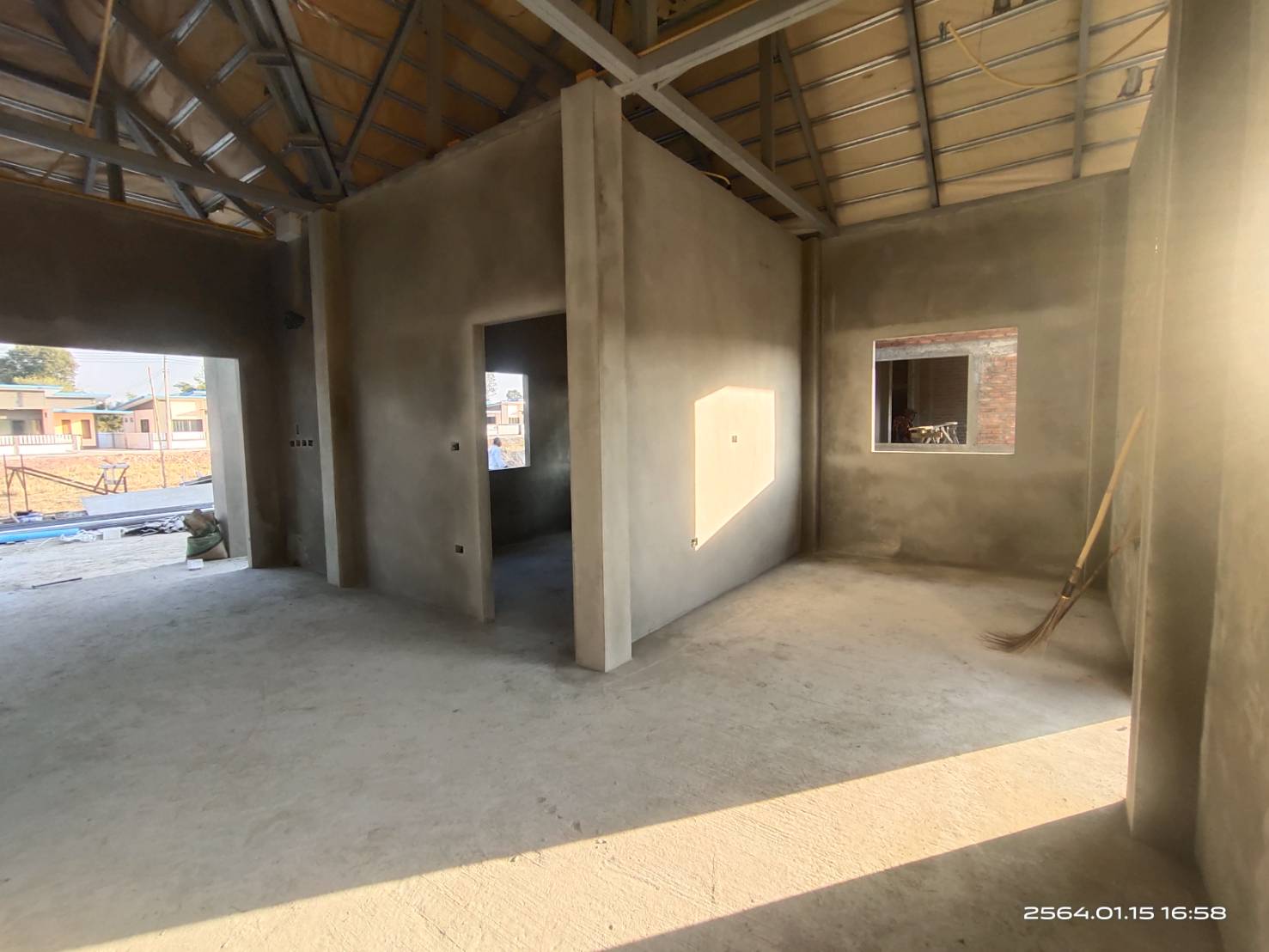

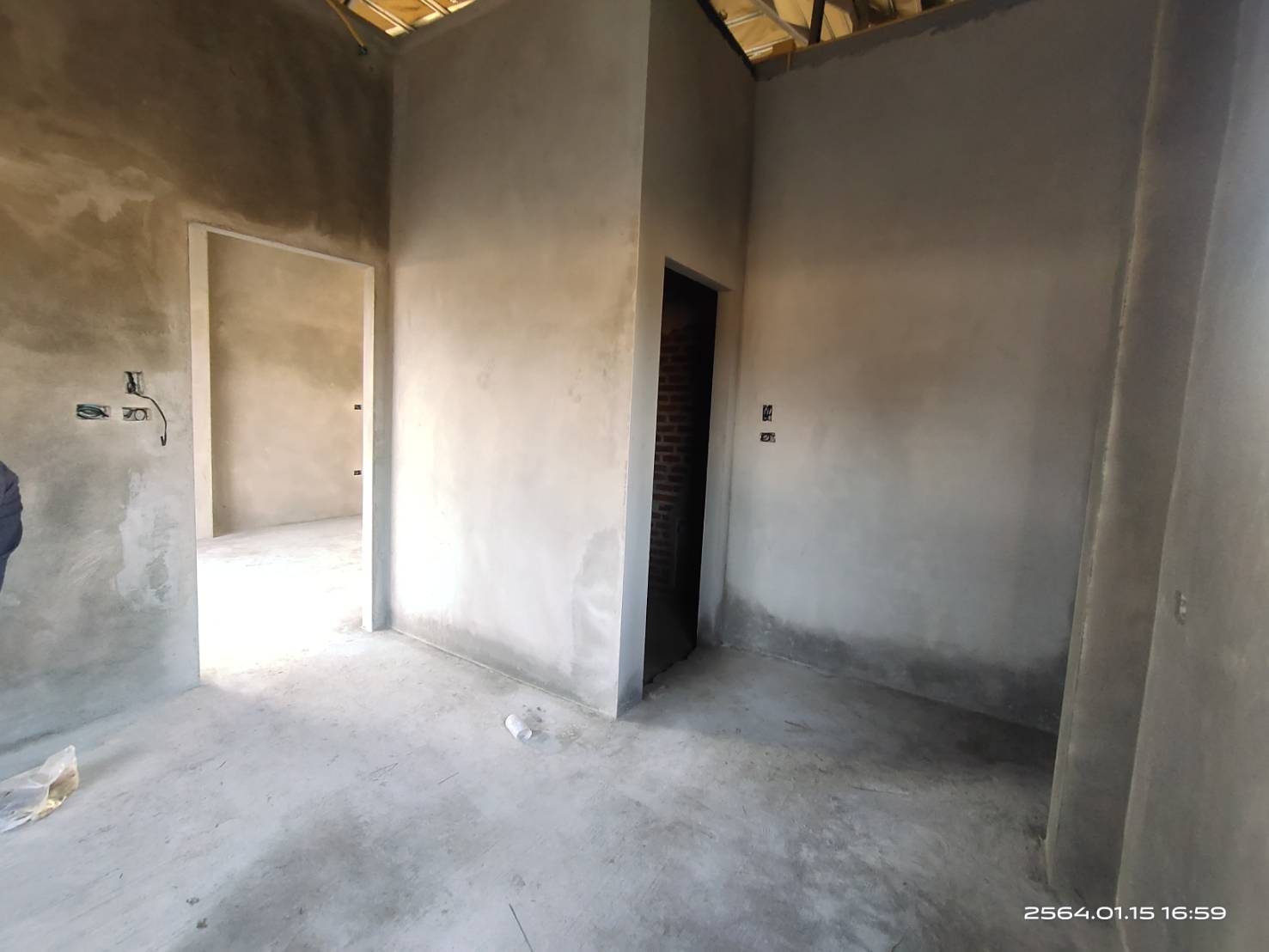

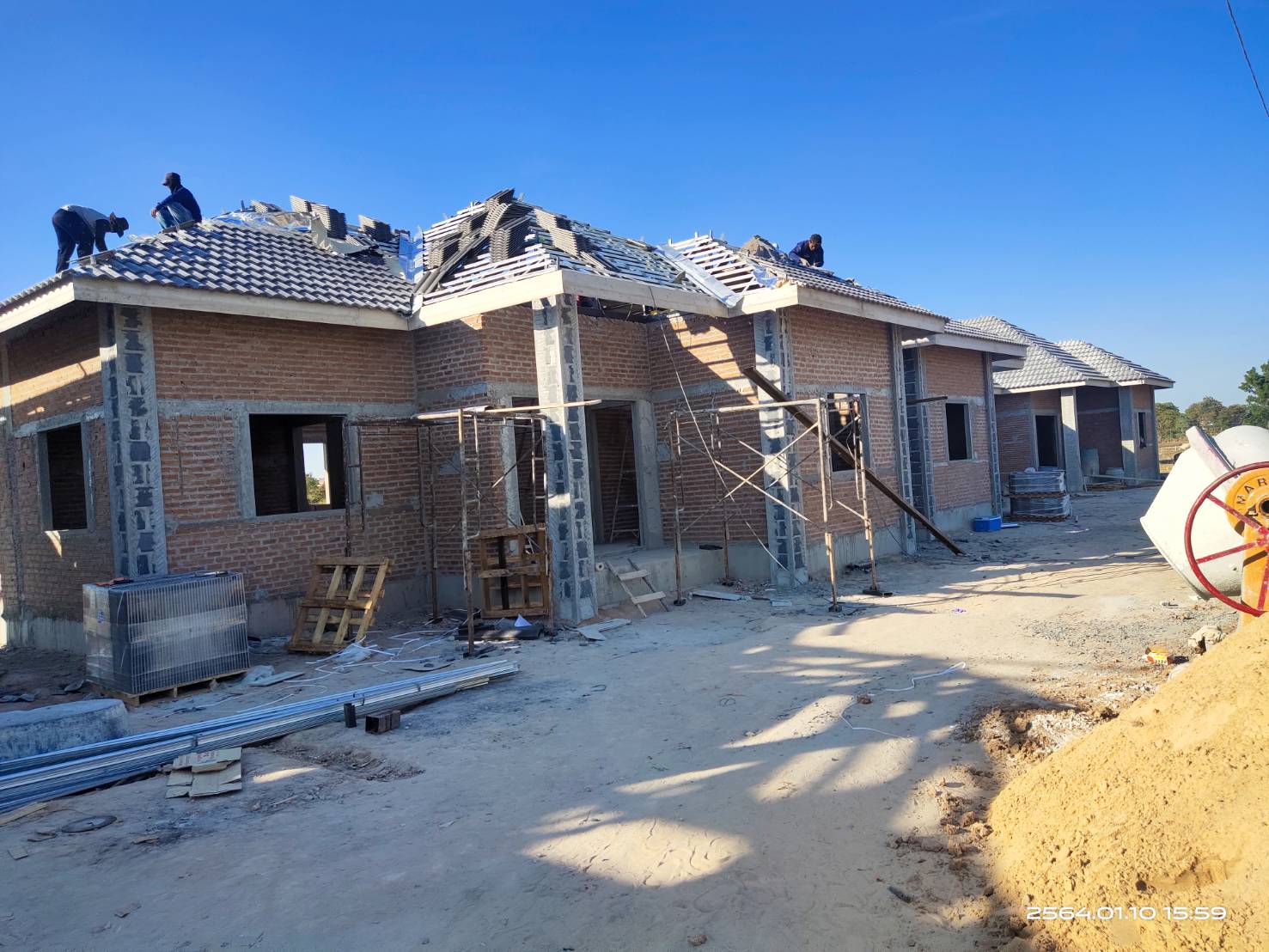

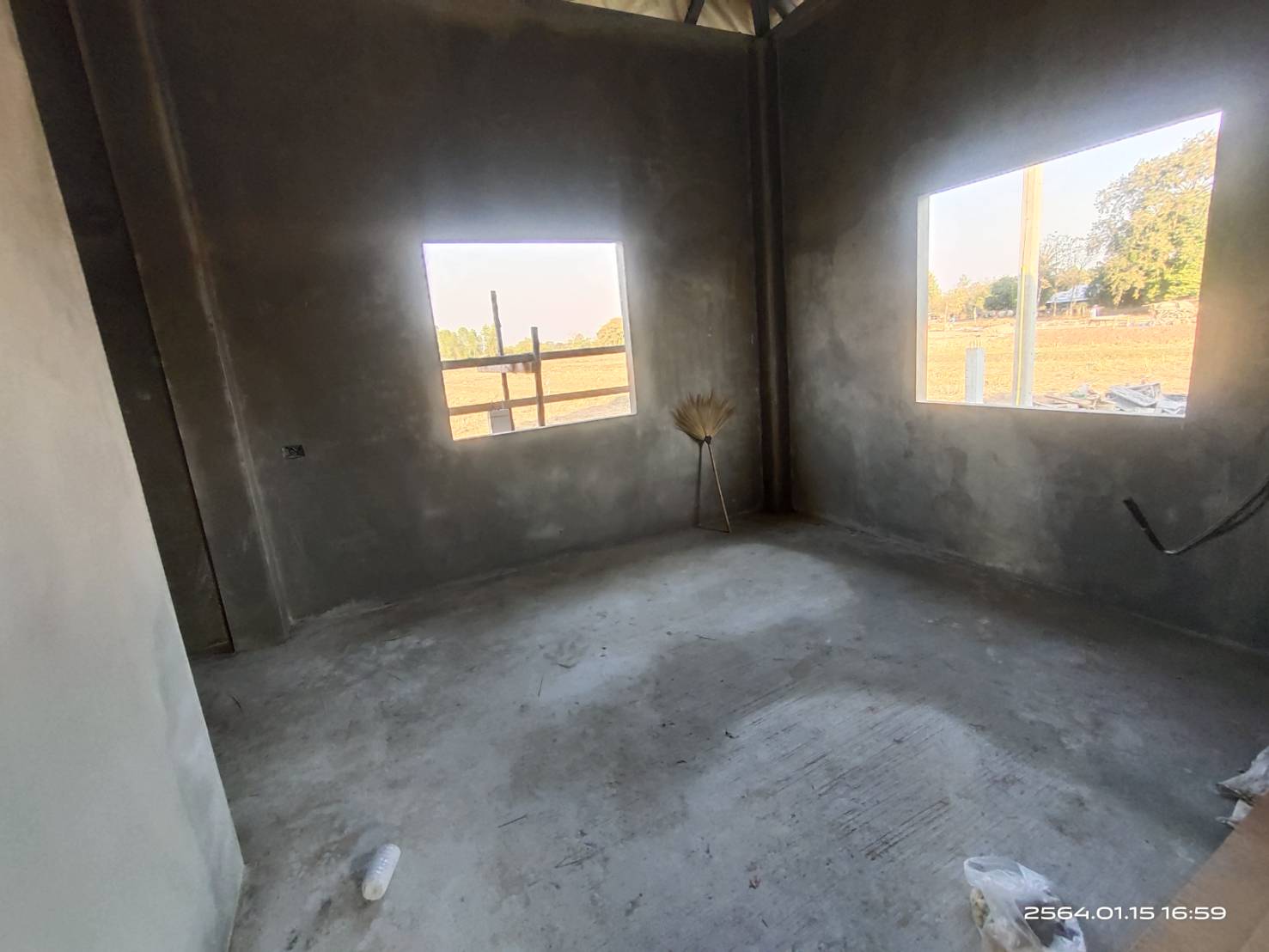

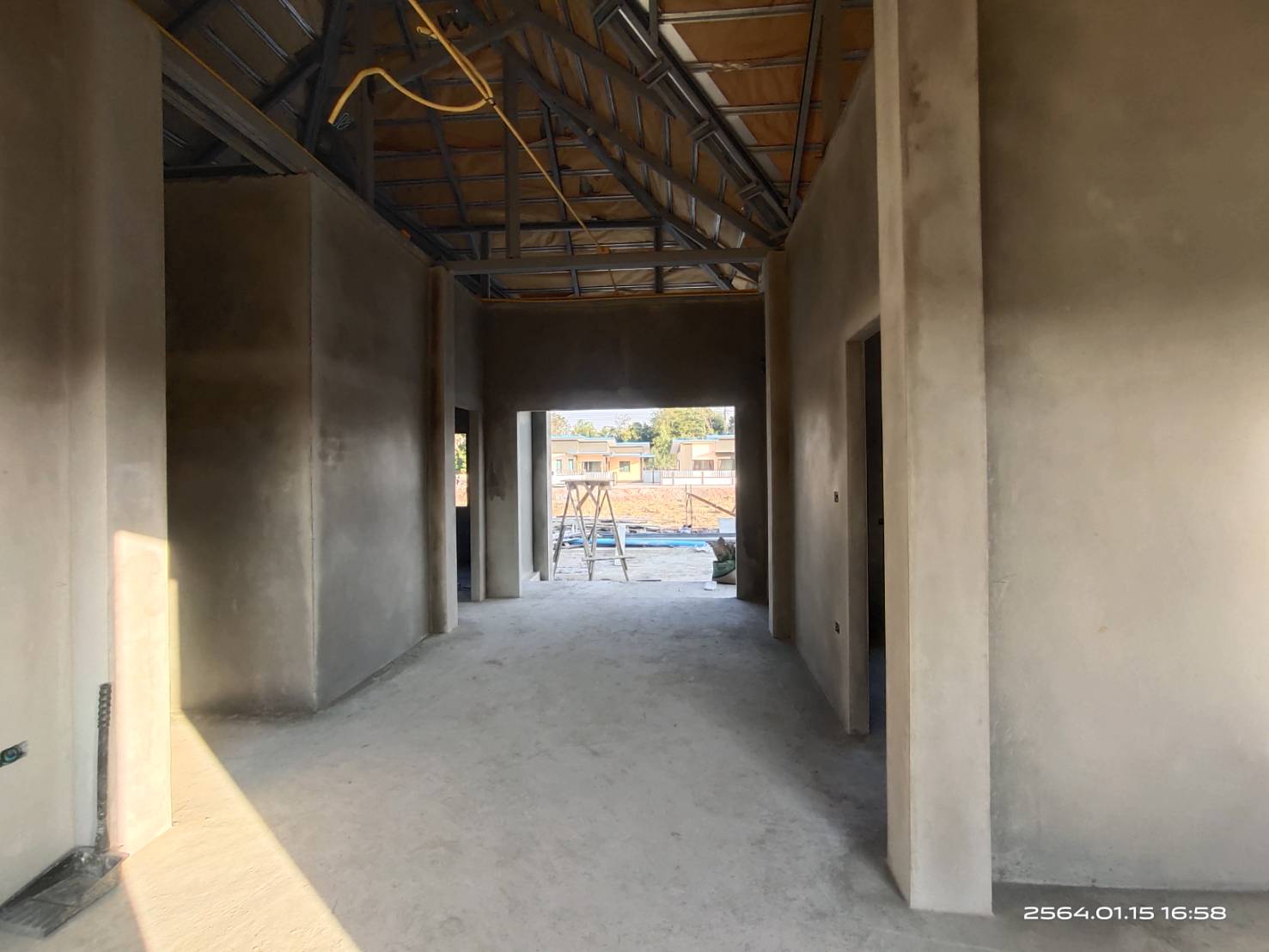

วันที่ 14 มกราคม 2564 – จ่ายเงินค่าก่อสร้างงวดที่ 4

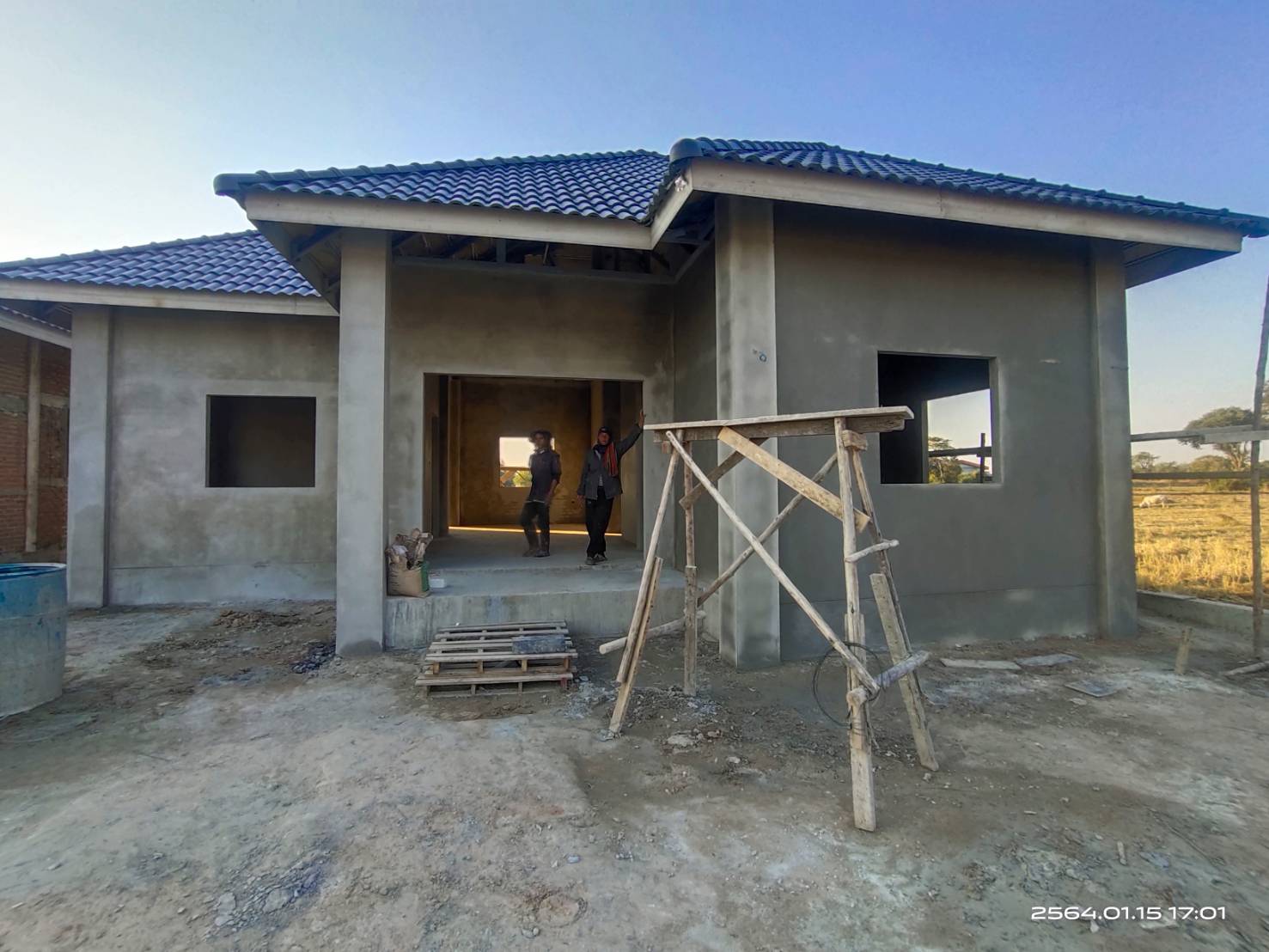

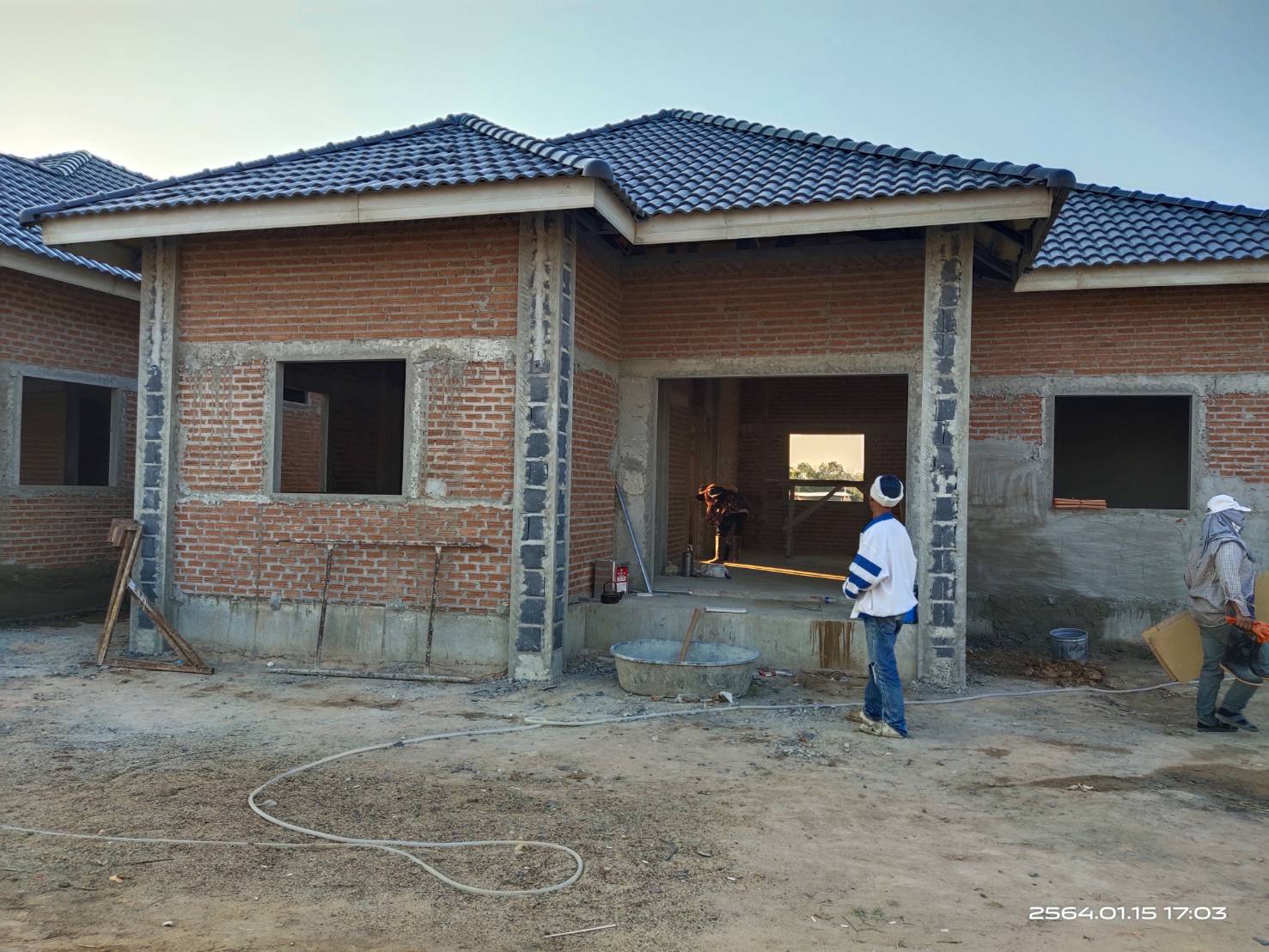

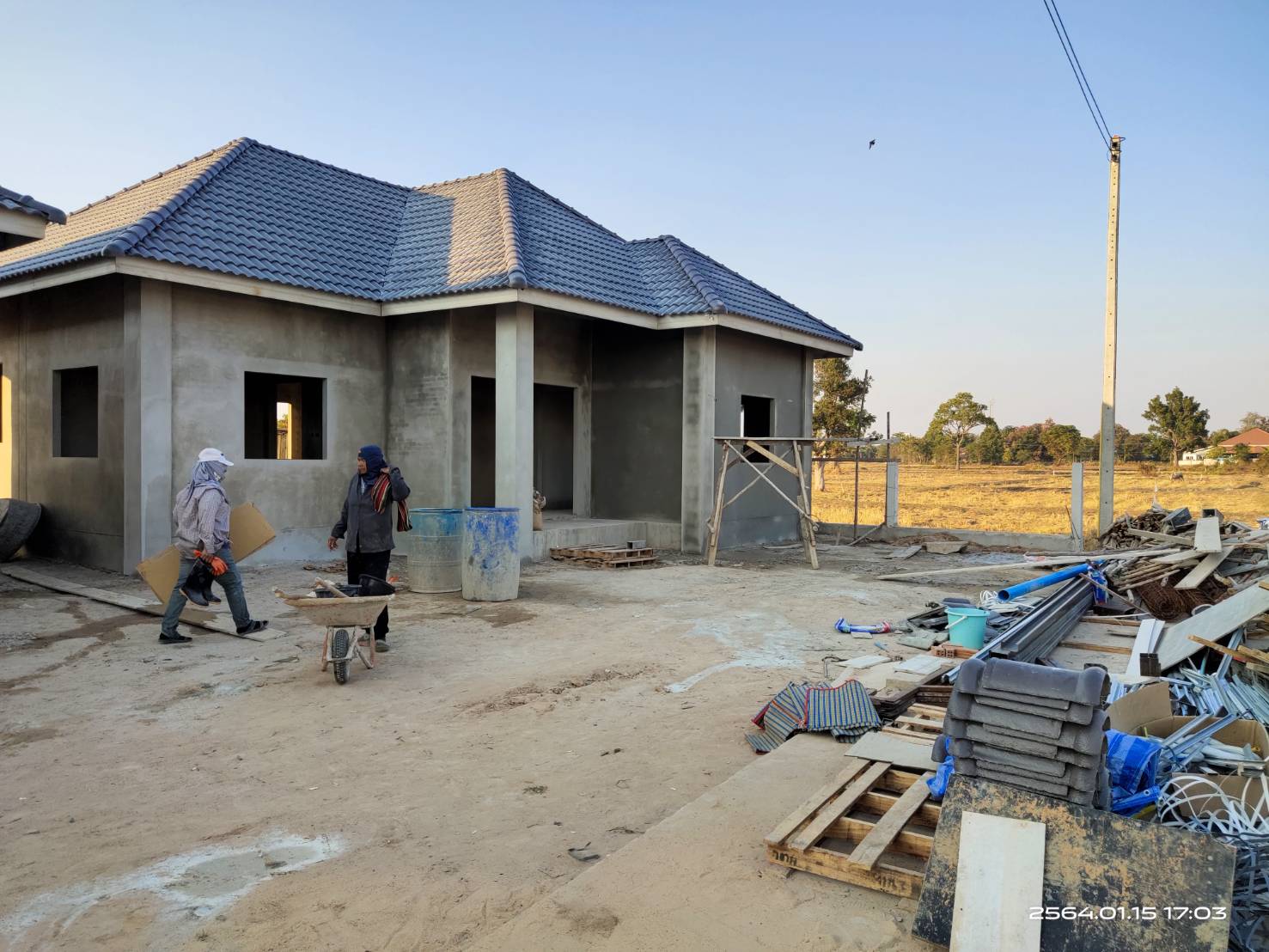

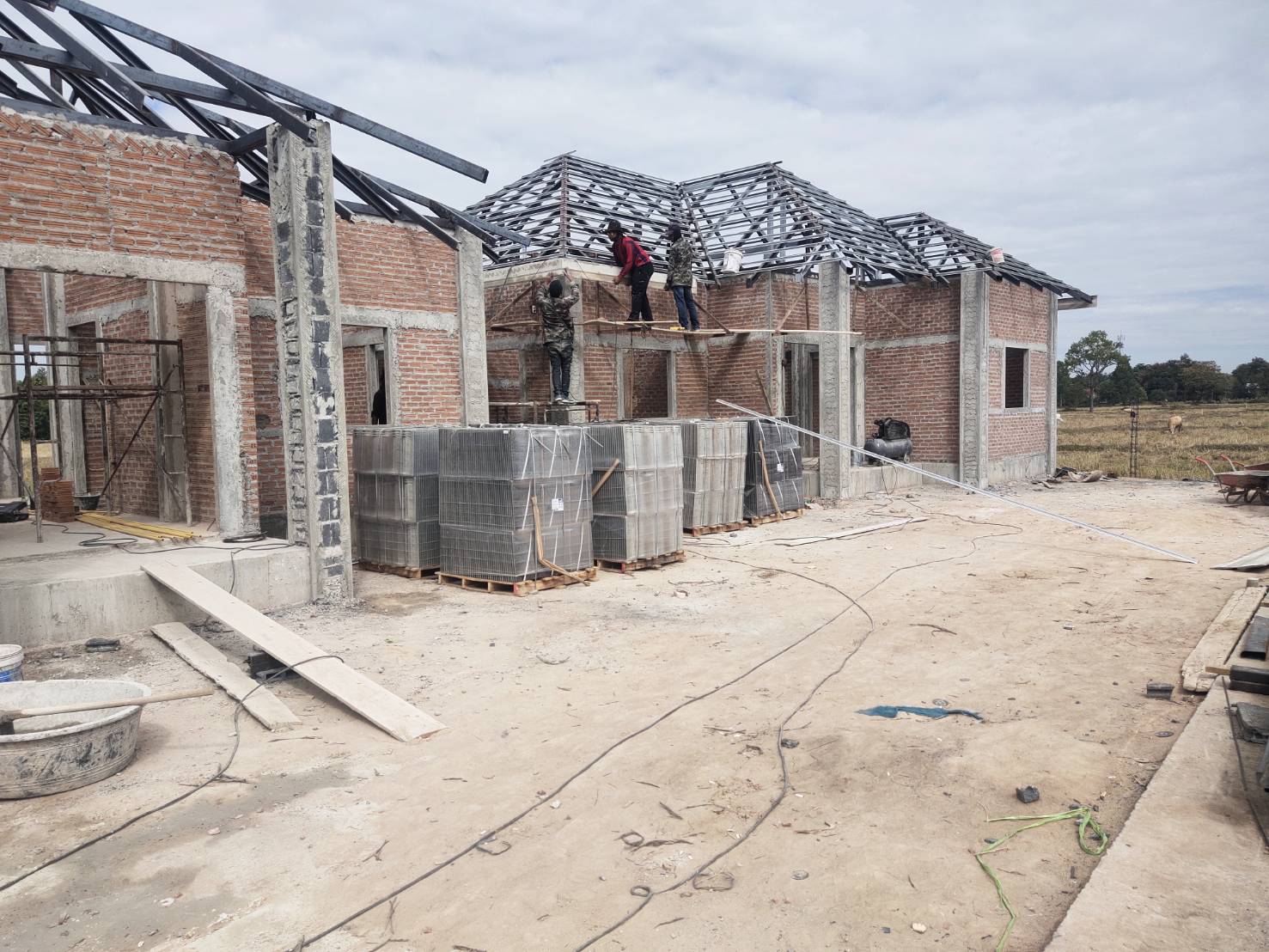

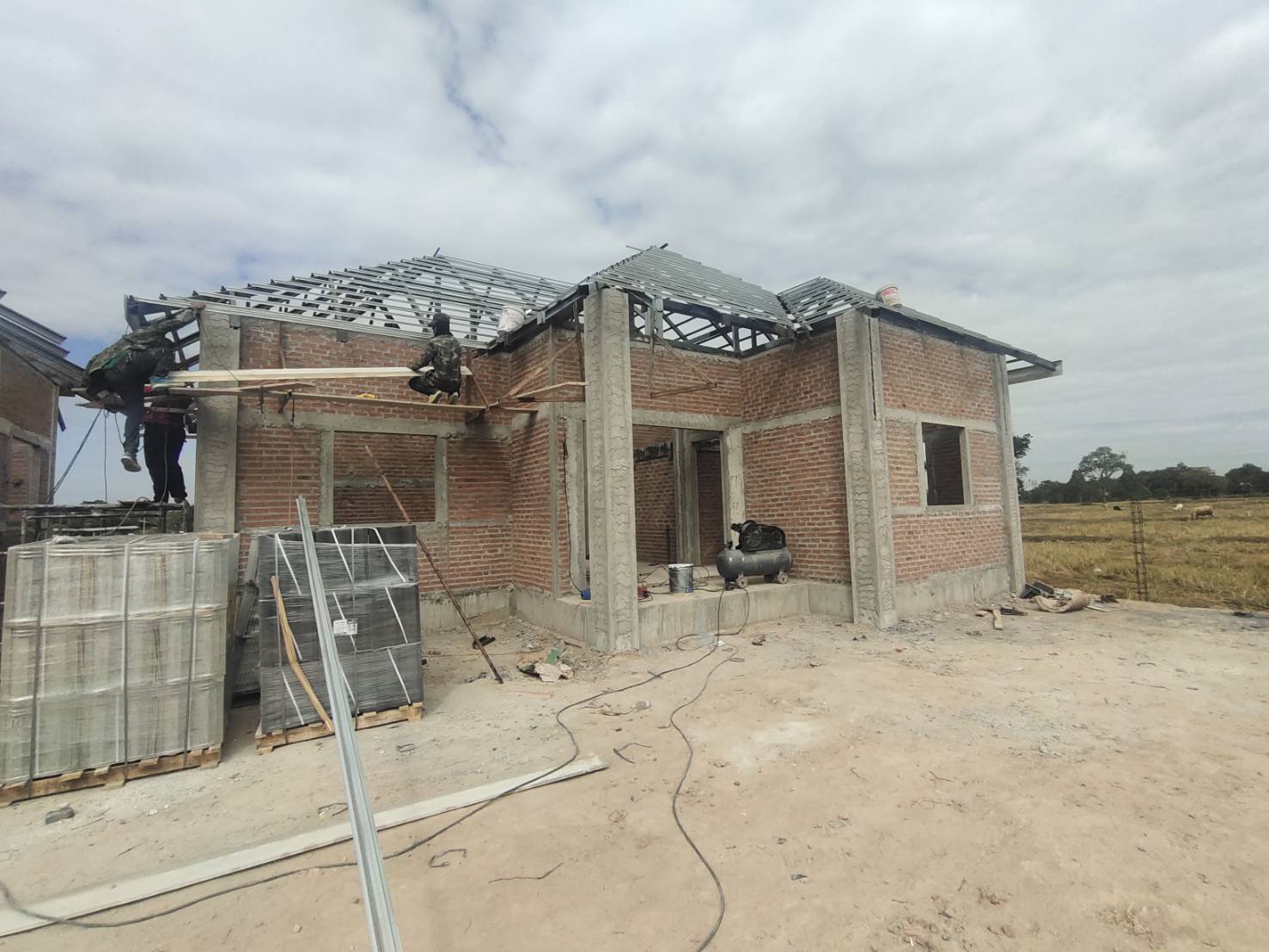

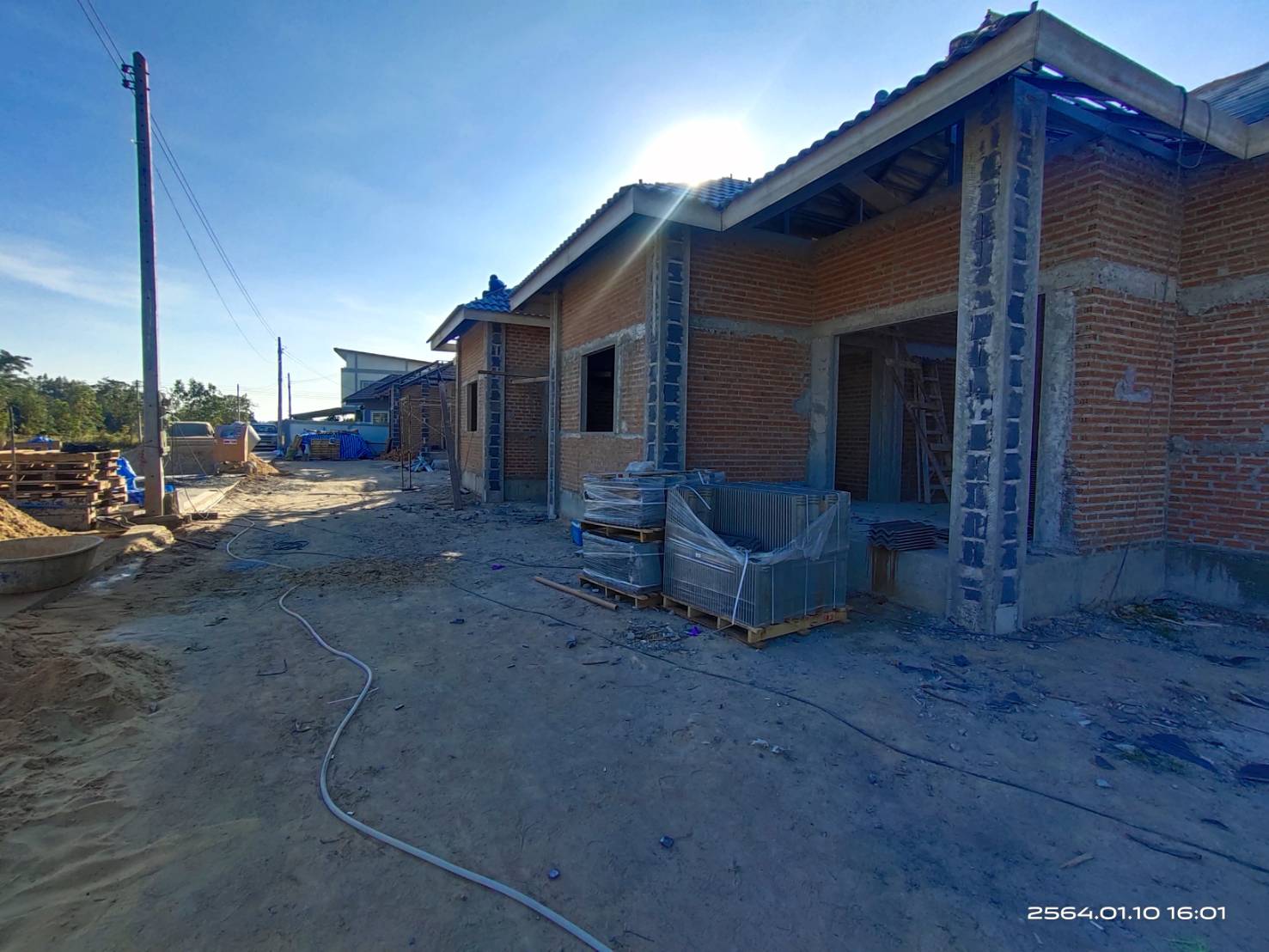

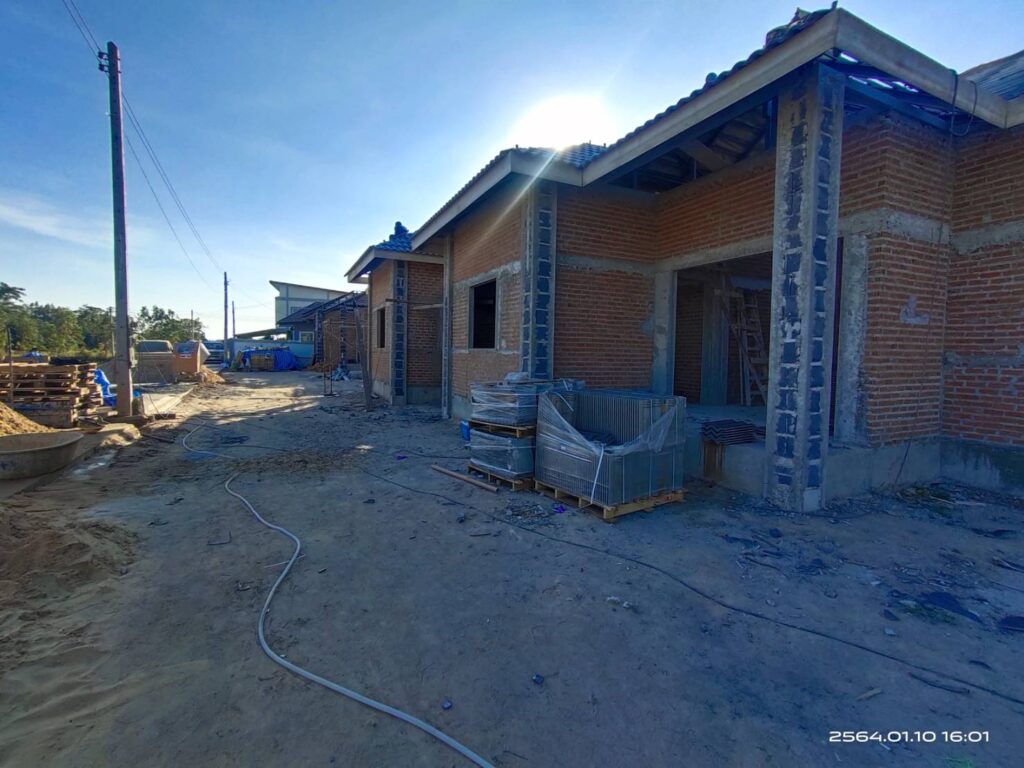

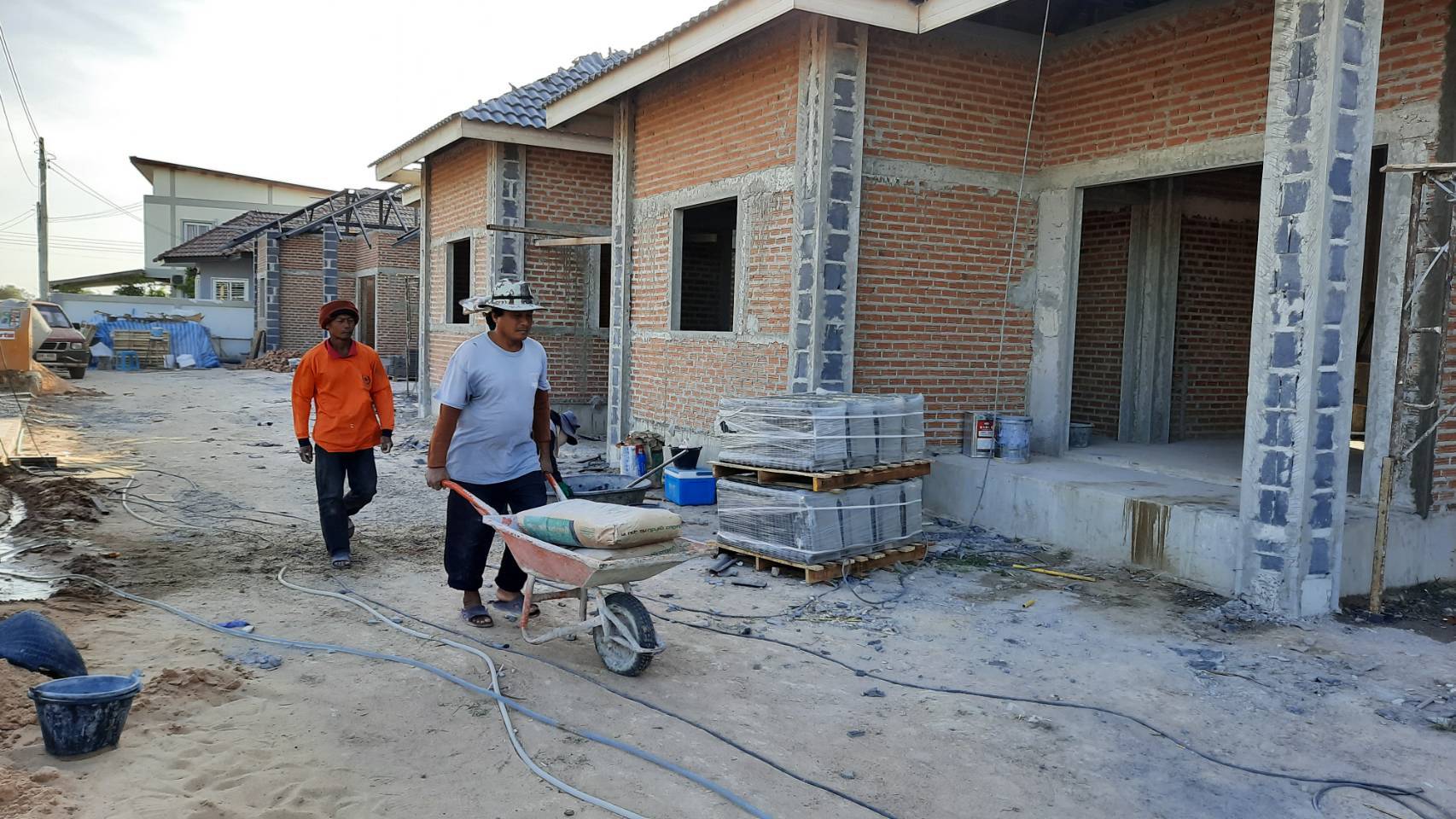

ผู้รับเหมาขอเบิกเงินค่าก่อนสร้าง งวดที่ 4 – งานก่อ ติดตั้งวงกบ จับเซี้ยม มุงหลังคา เบิก 20% = 840,000 บาท

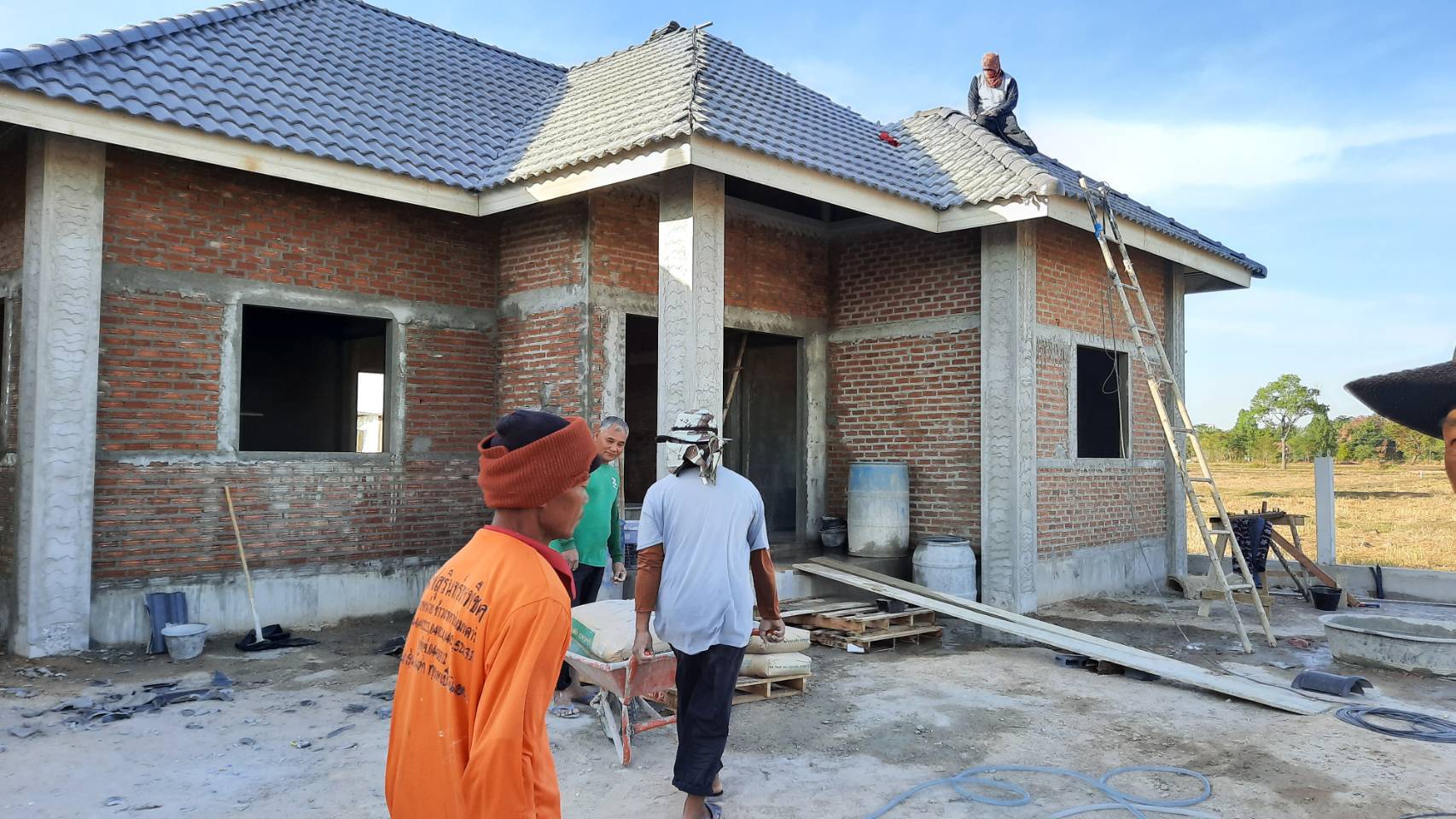

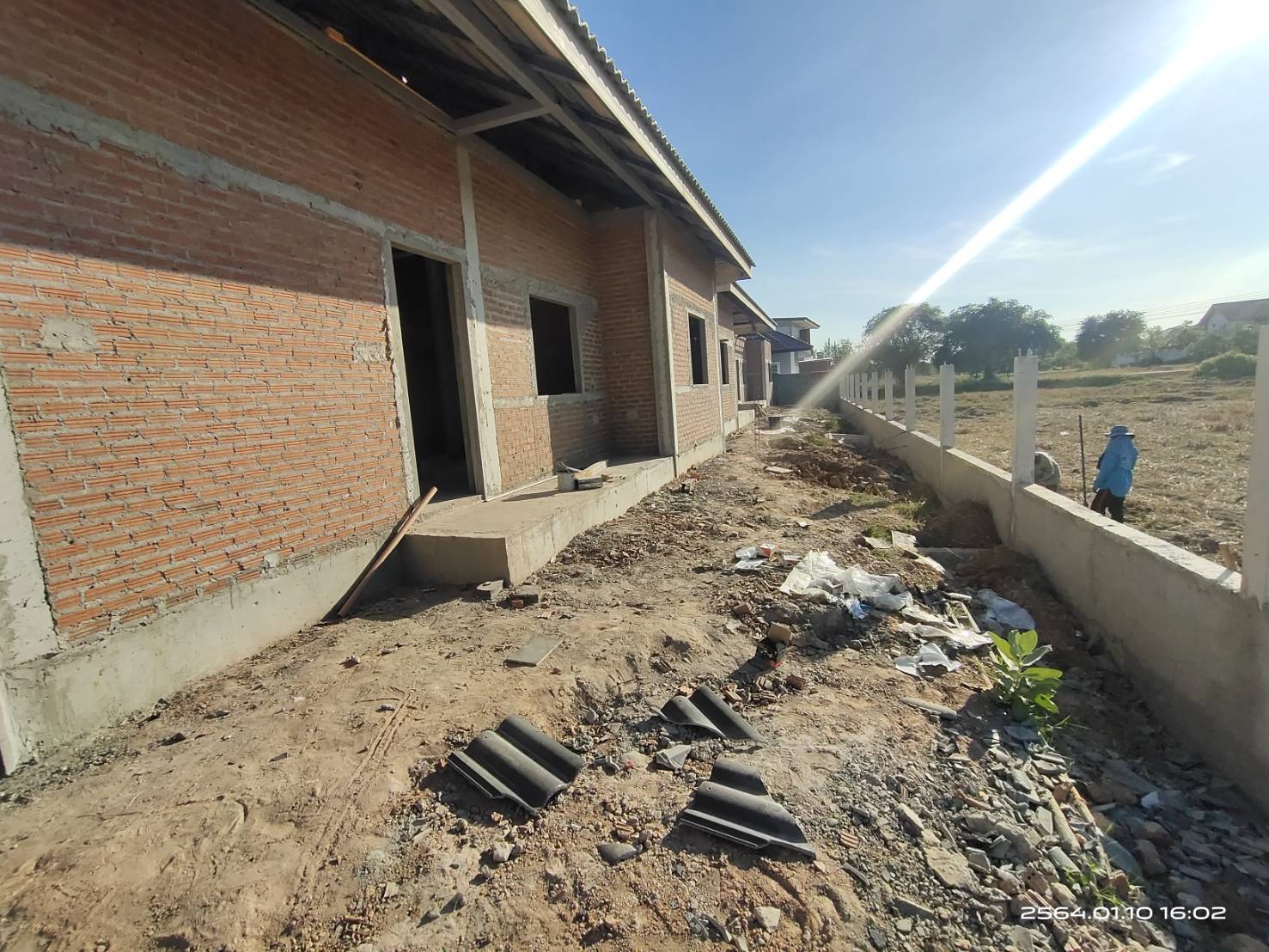

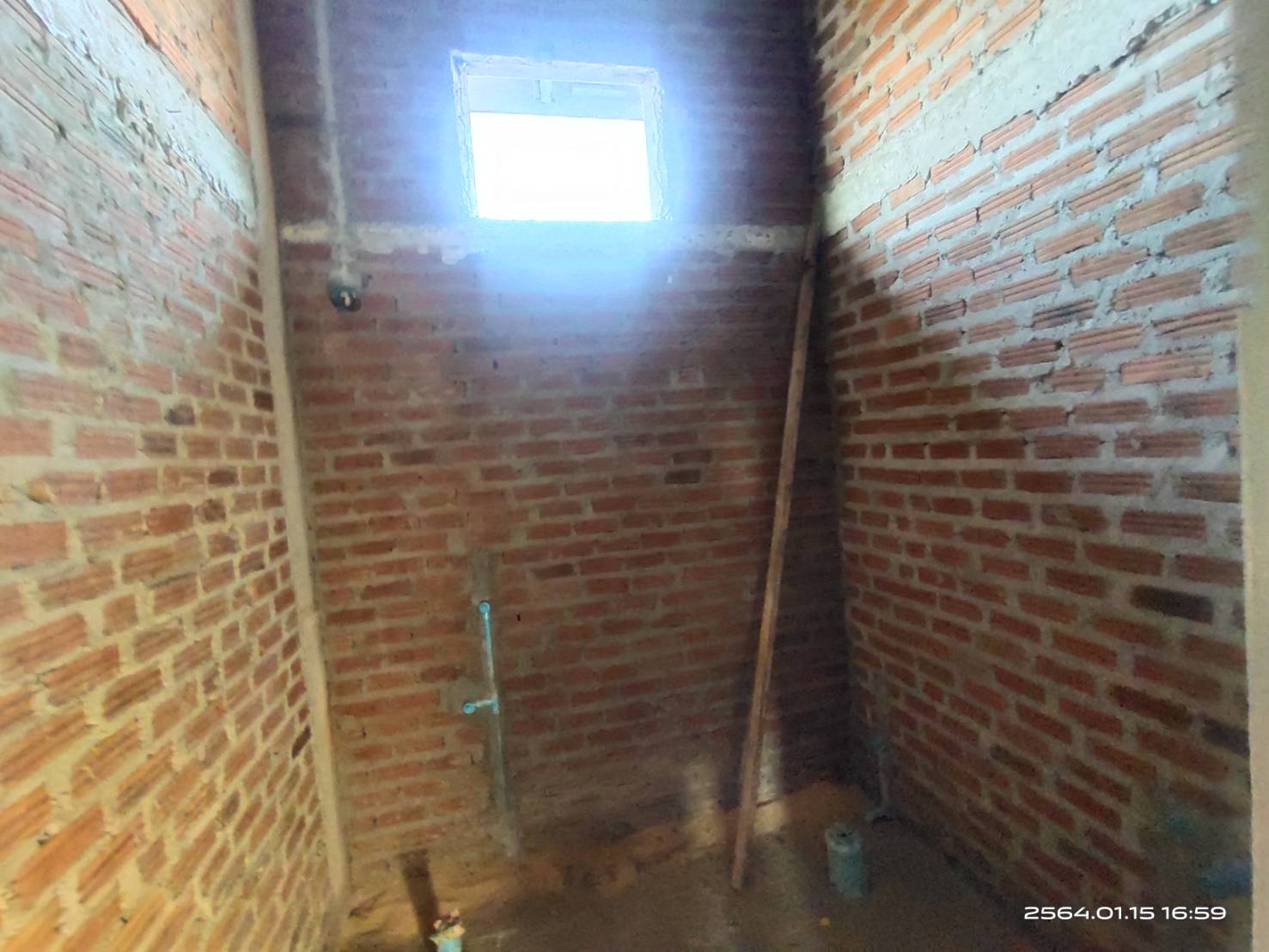

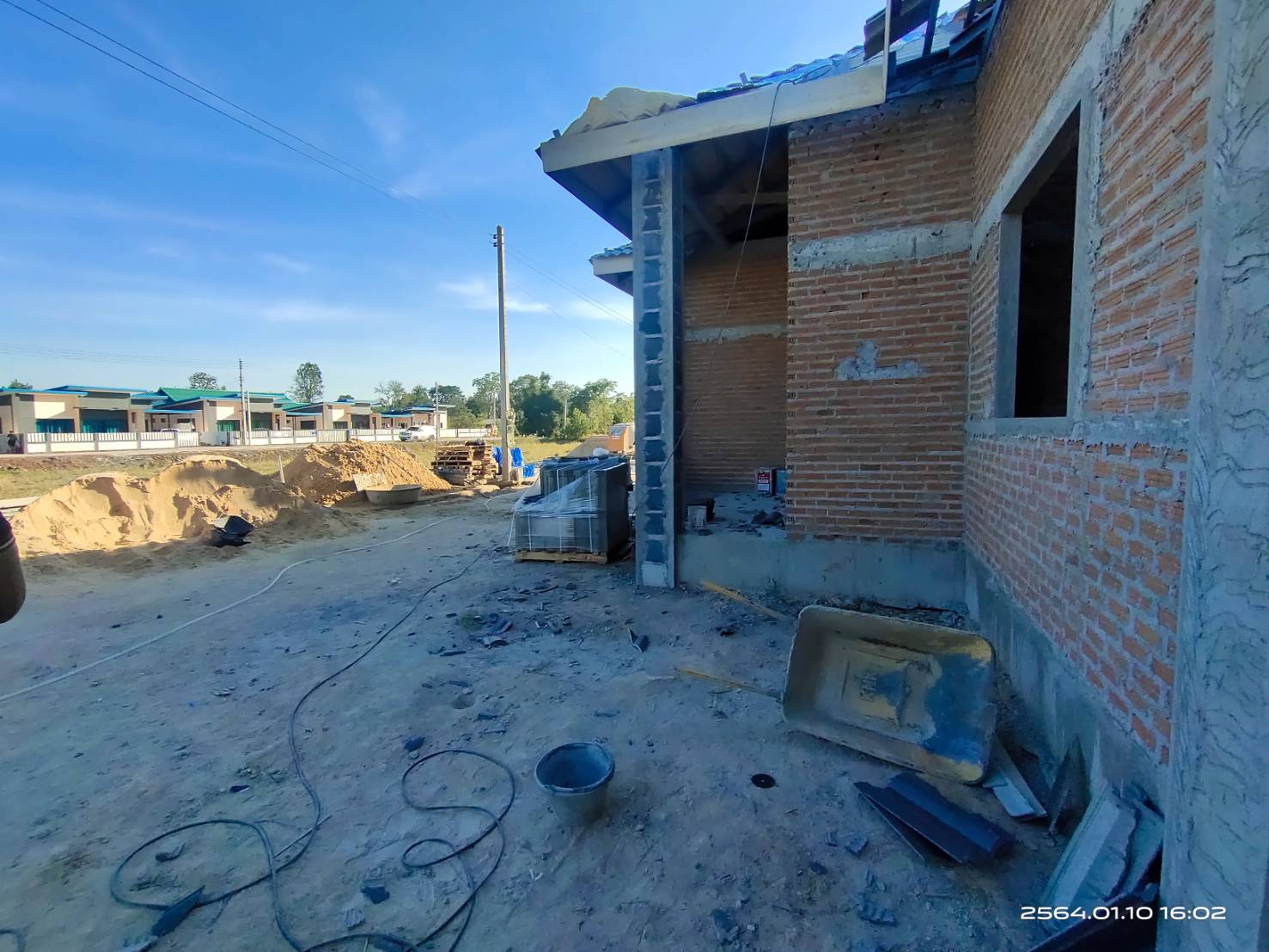

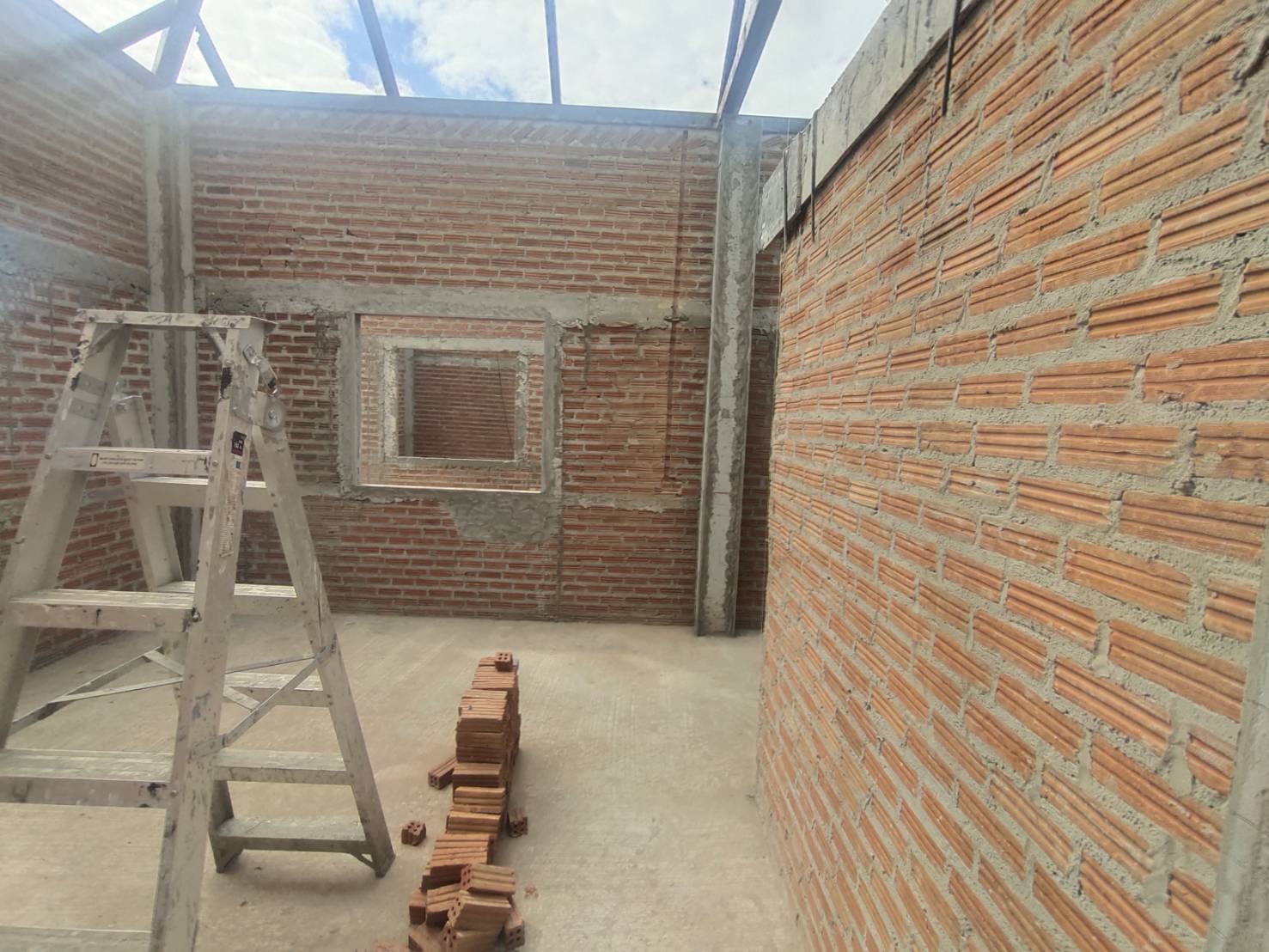

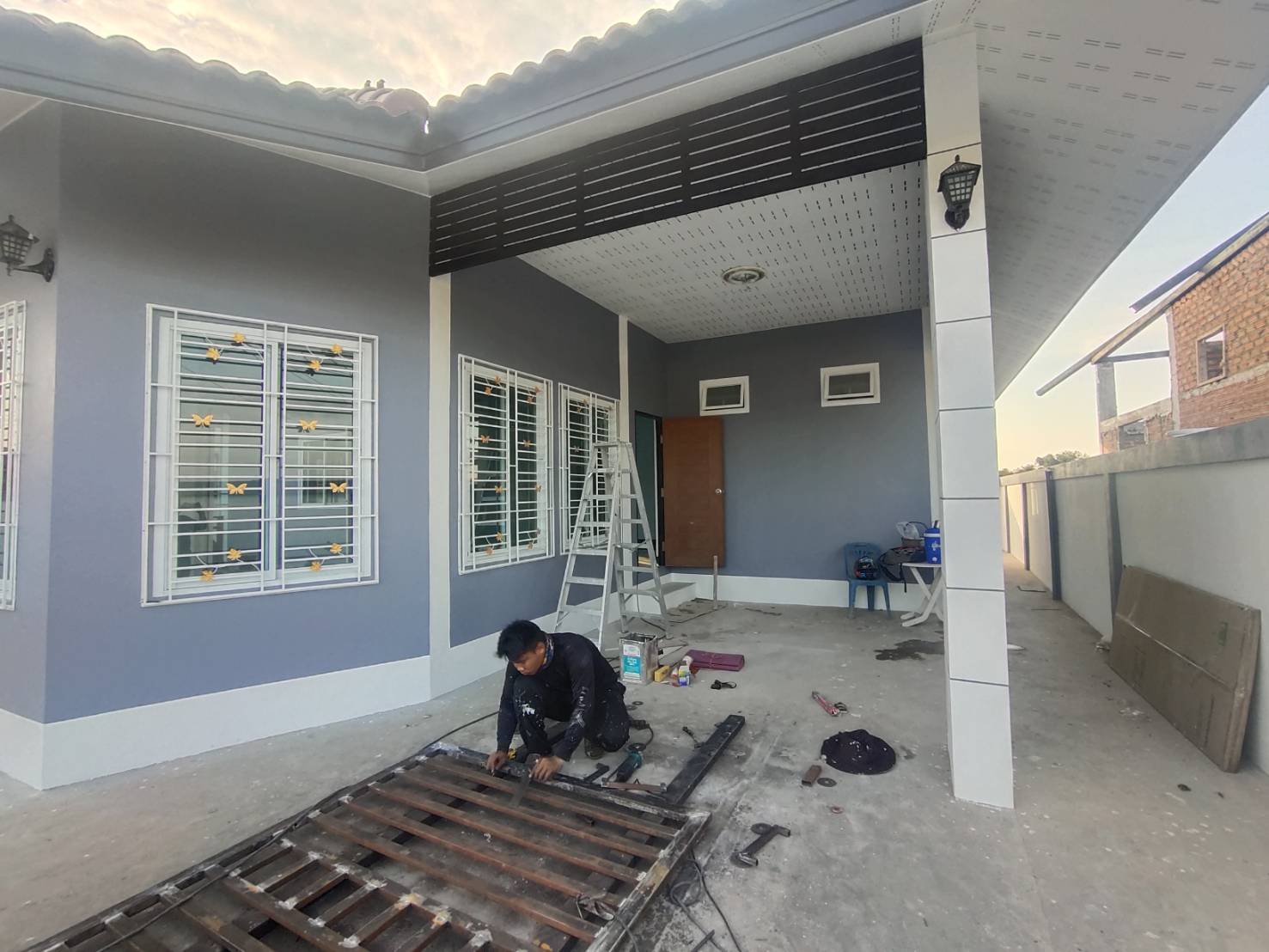

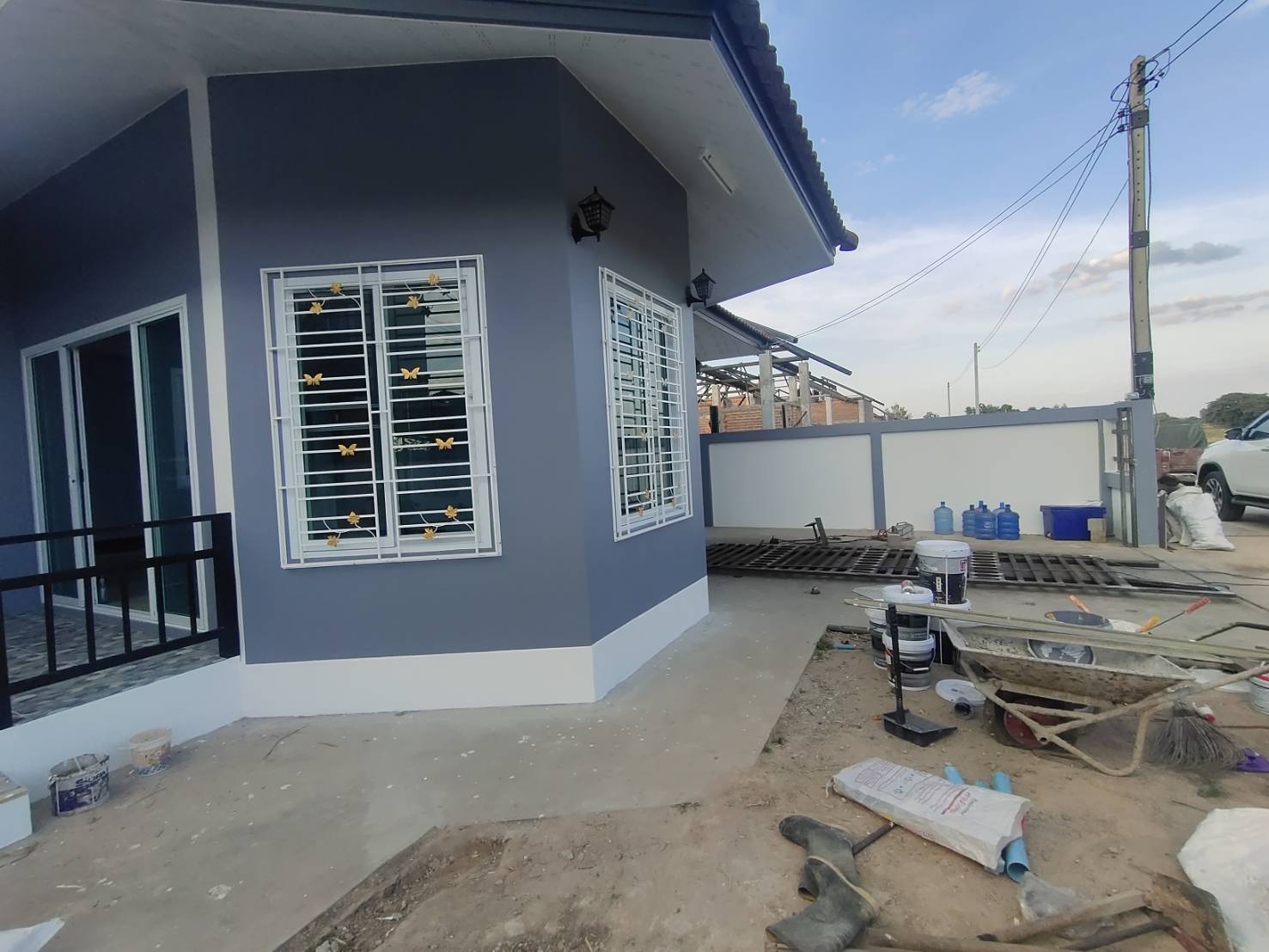

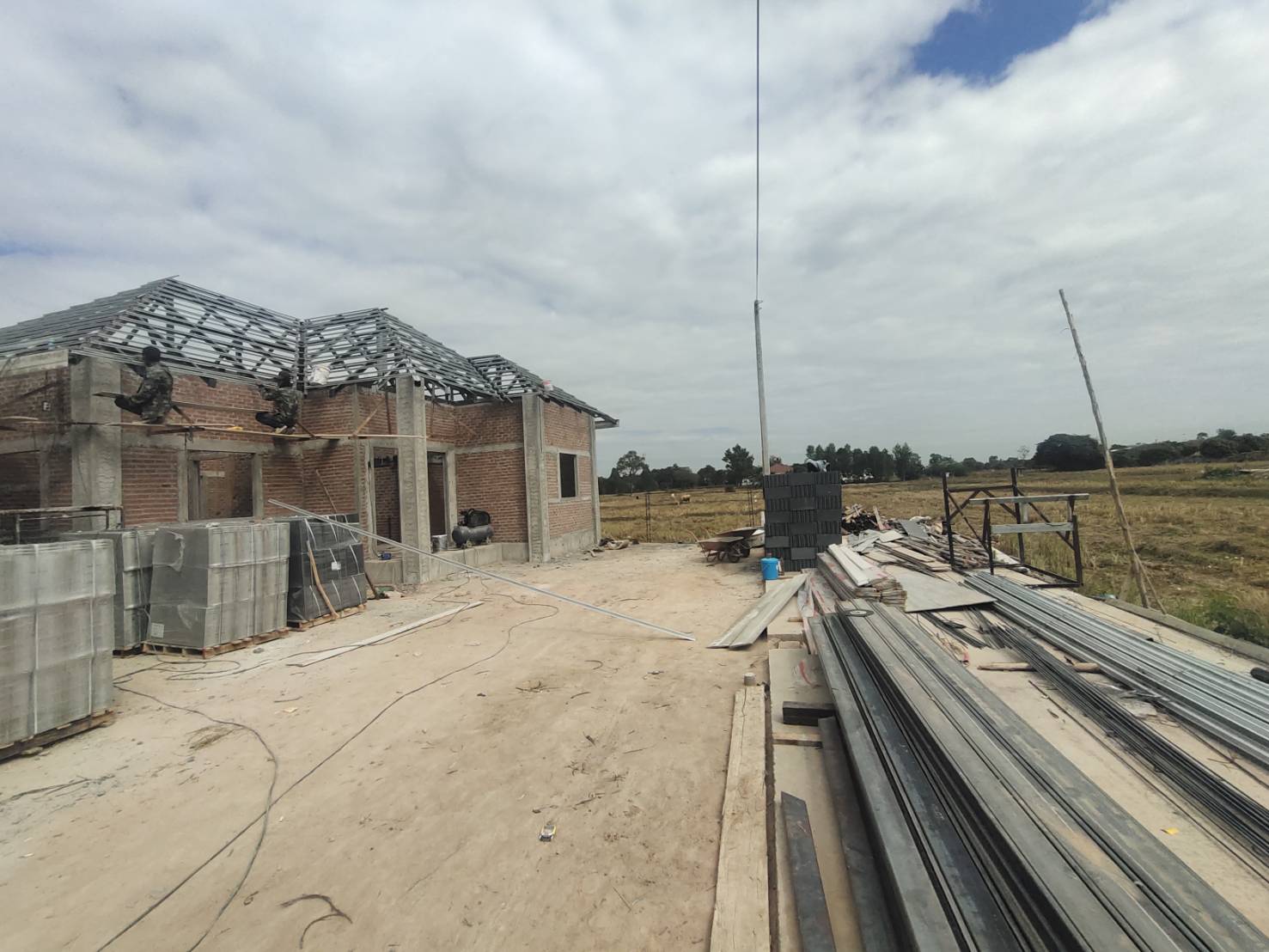

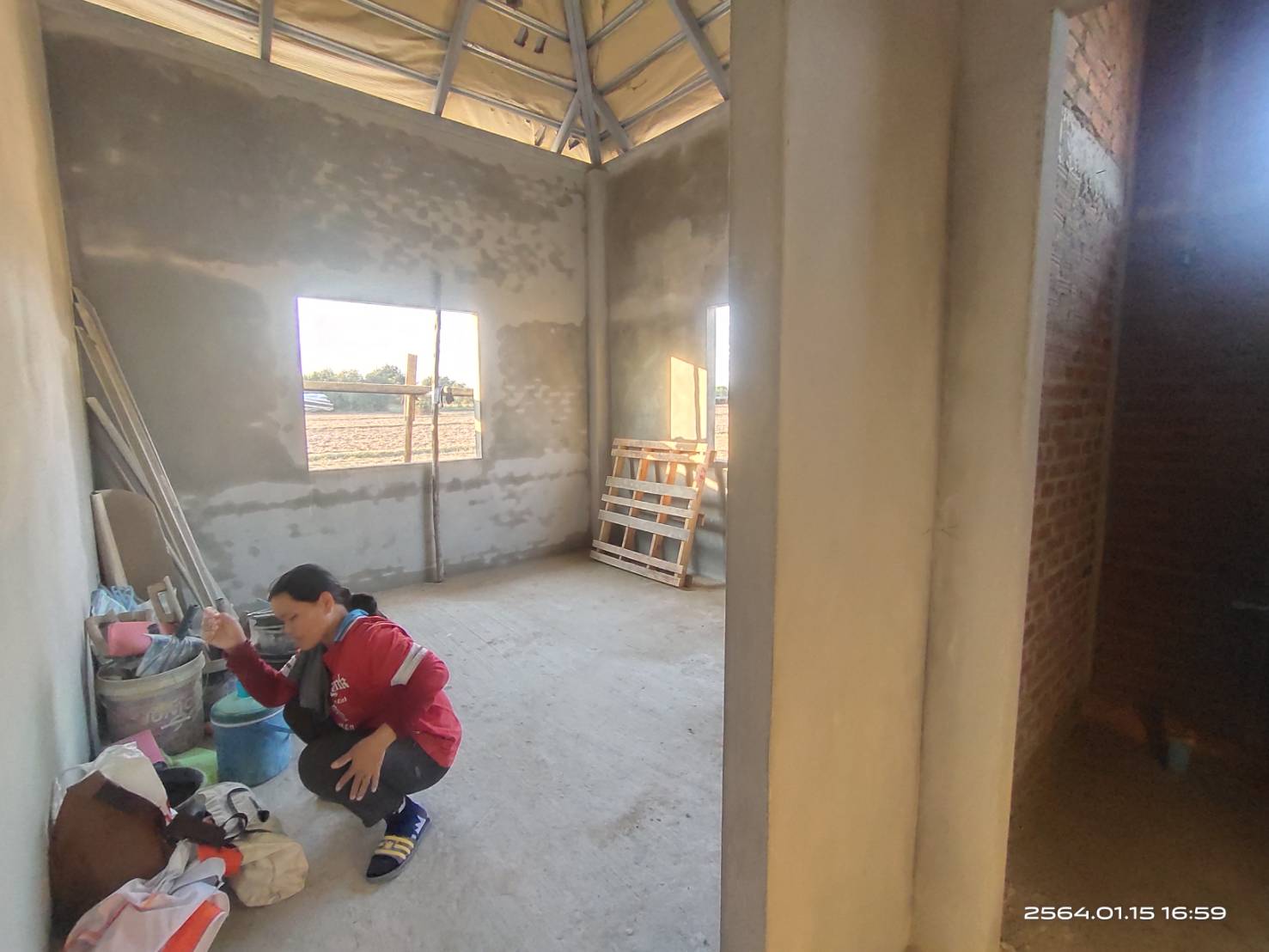

วันที่ 14 ธันวาคม 2563 – ติดตั้งเหล็กดัดและมุ้งลวดบ้านรีโนเวท

วันนี้ผู้รับเหมาเข้ามาทำการติดตั้งเหล็กดัด และมุ้งลวด บ้านหลังที่ทำการรีโนเวทใหม่

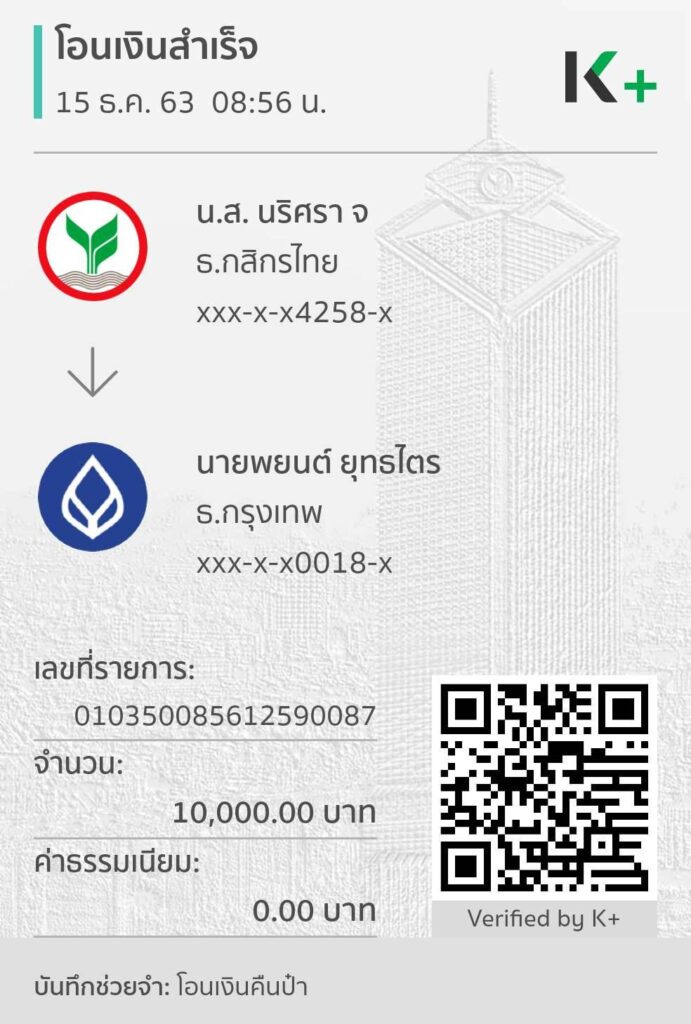

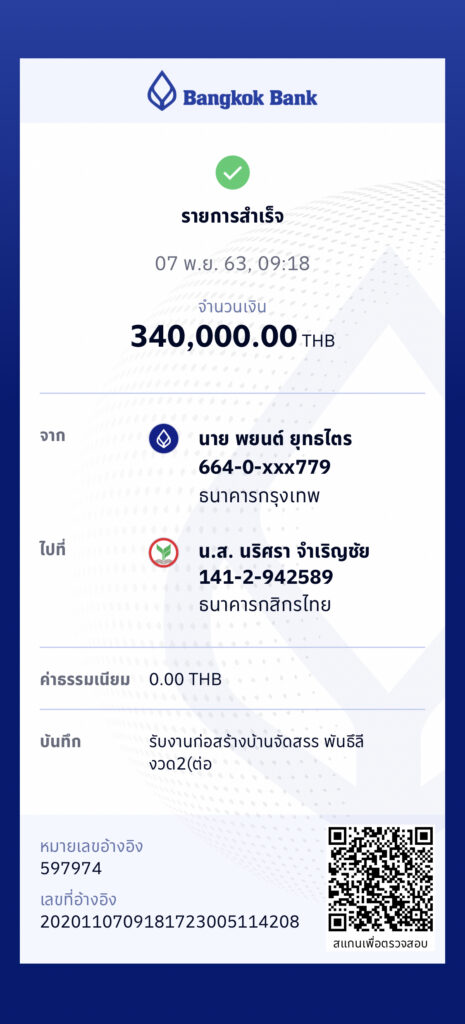

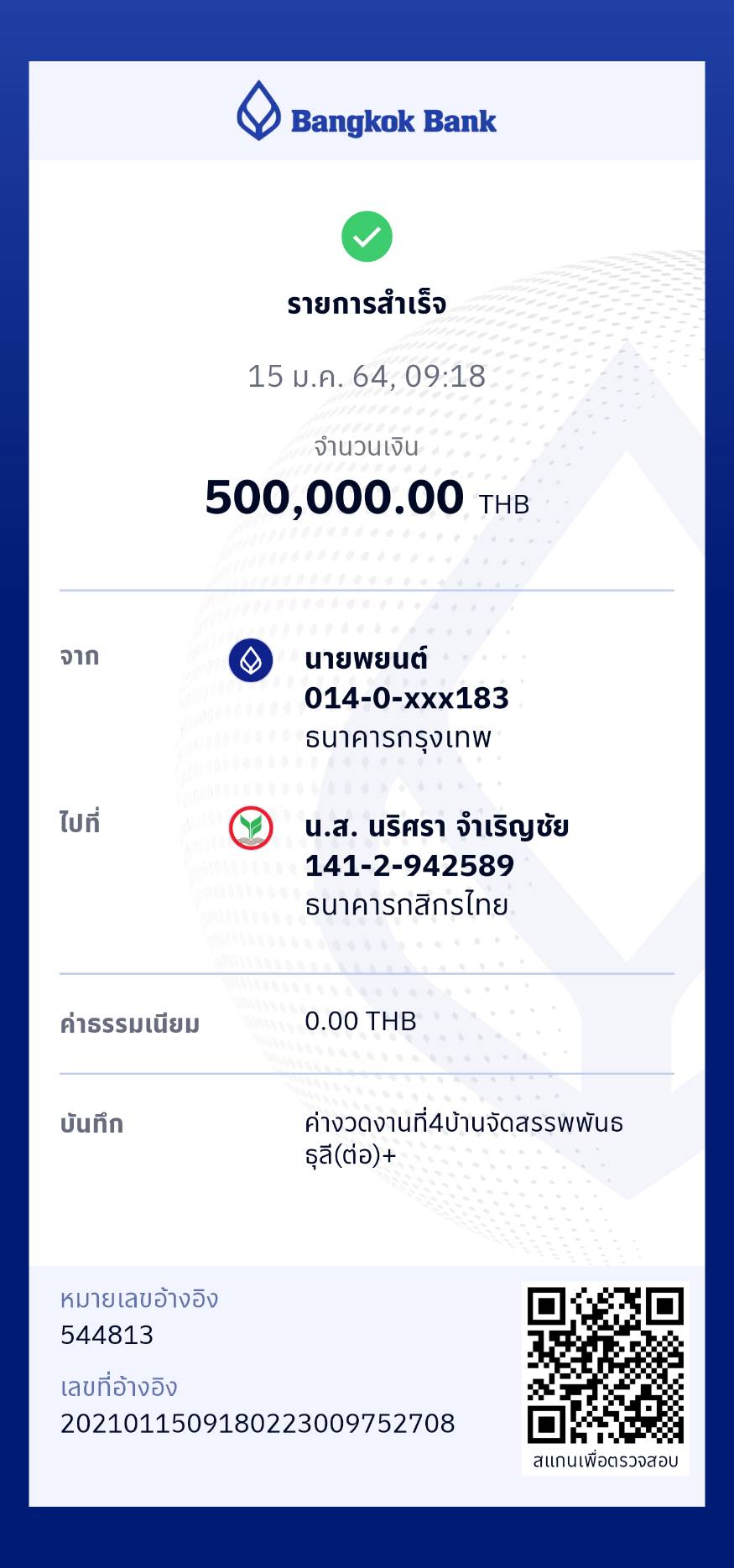

วันที่ 14 ธันวาคม 2563 – จ่ายเงินค่าก่อสร้างงวดที่ 3

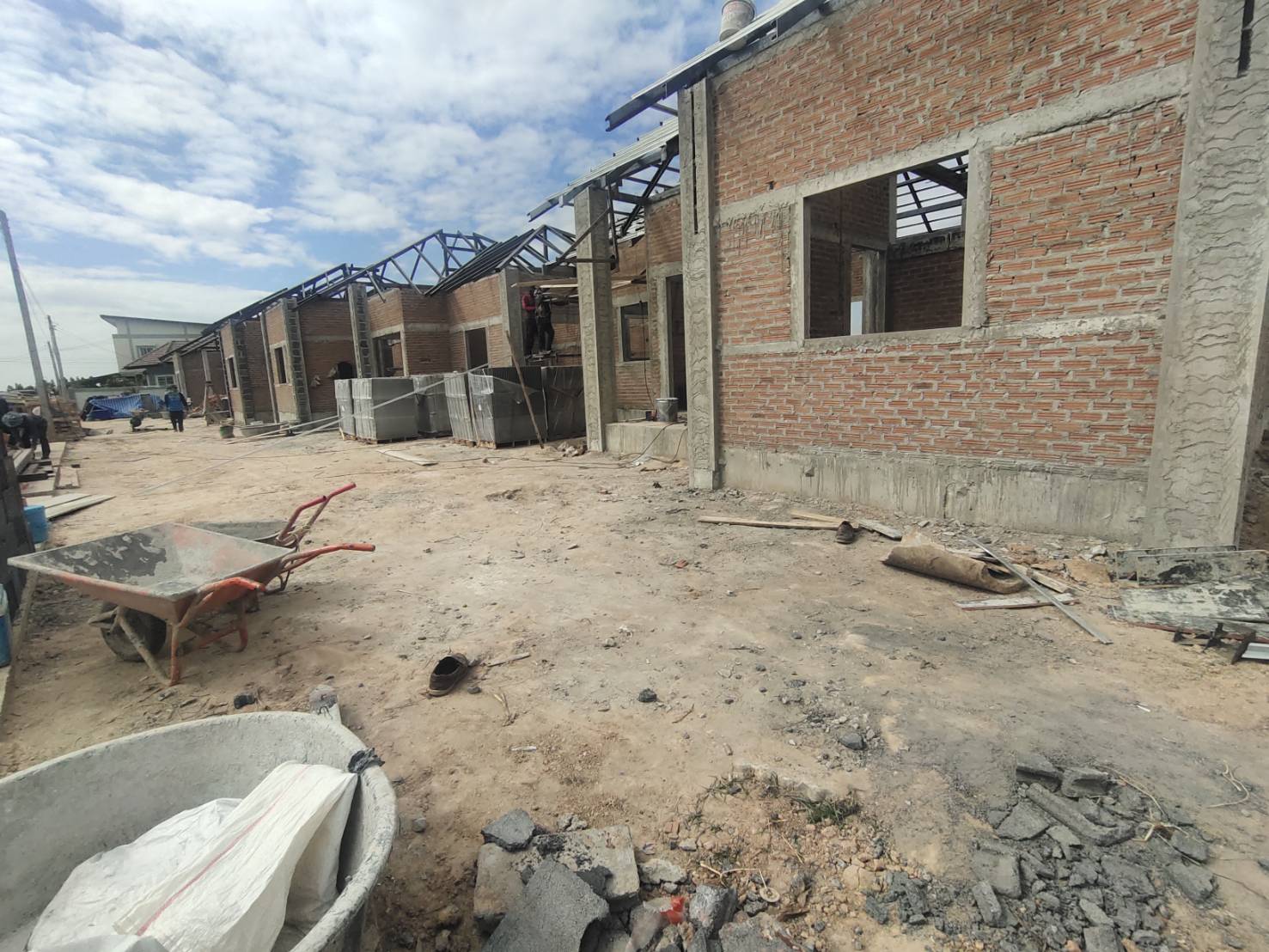

ผู้รับเหมาขอเบิกเงินค่าก่อนสร้าง งวดที่ 3 – งานเทพื้น หล่อเสา วางระบบสุขาภิบาล โครงหลังคา เบิก 20% = 840,000 บาท

โอนเงินไป 850,000 บาท เกินไป 10,000 บาท ทางผู้รับเหมาจึงโอนคืนกลับมาให้

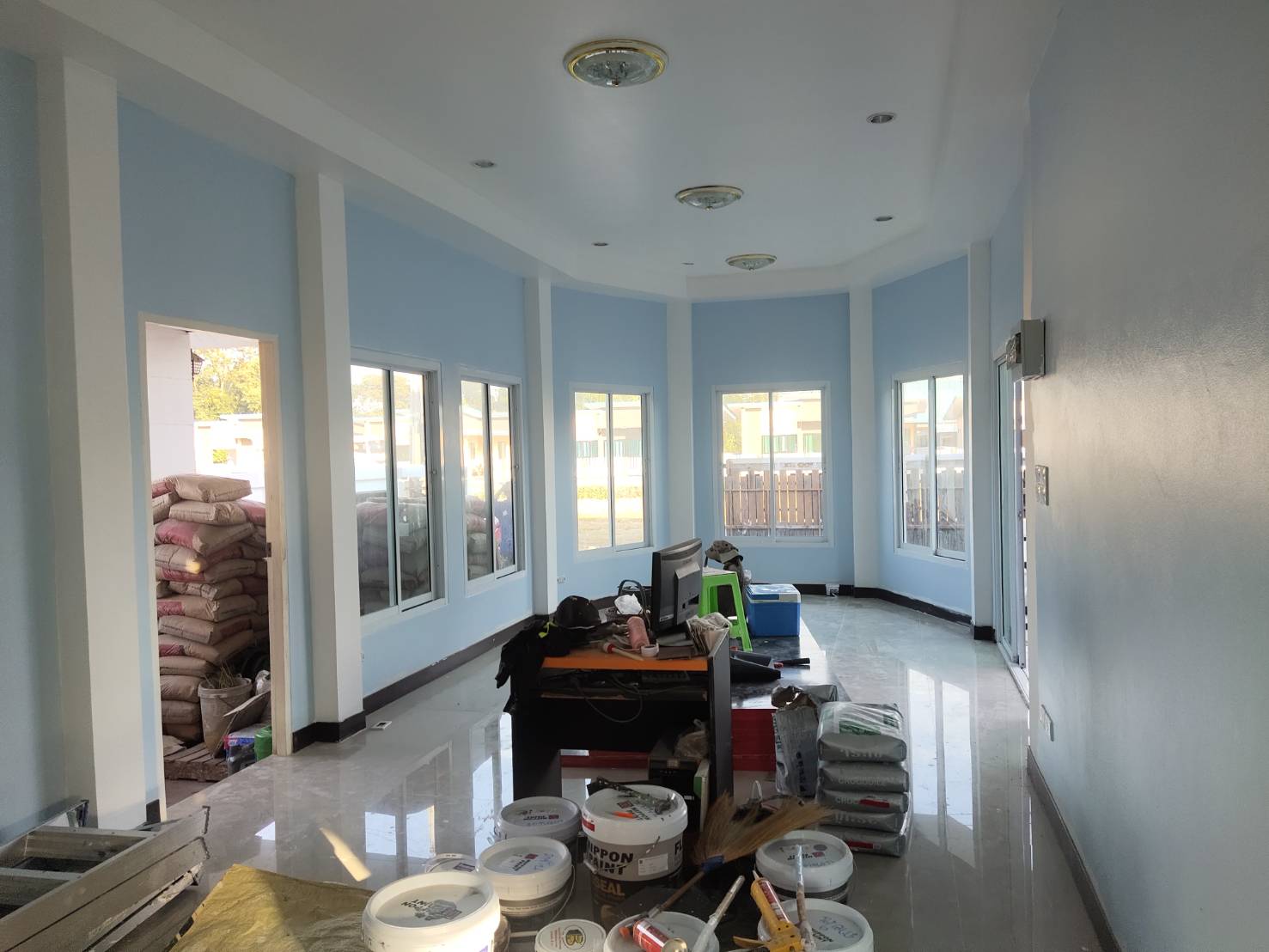

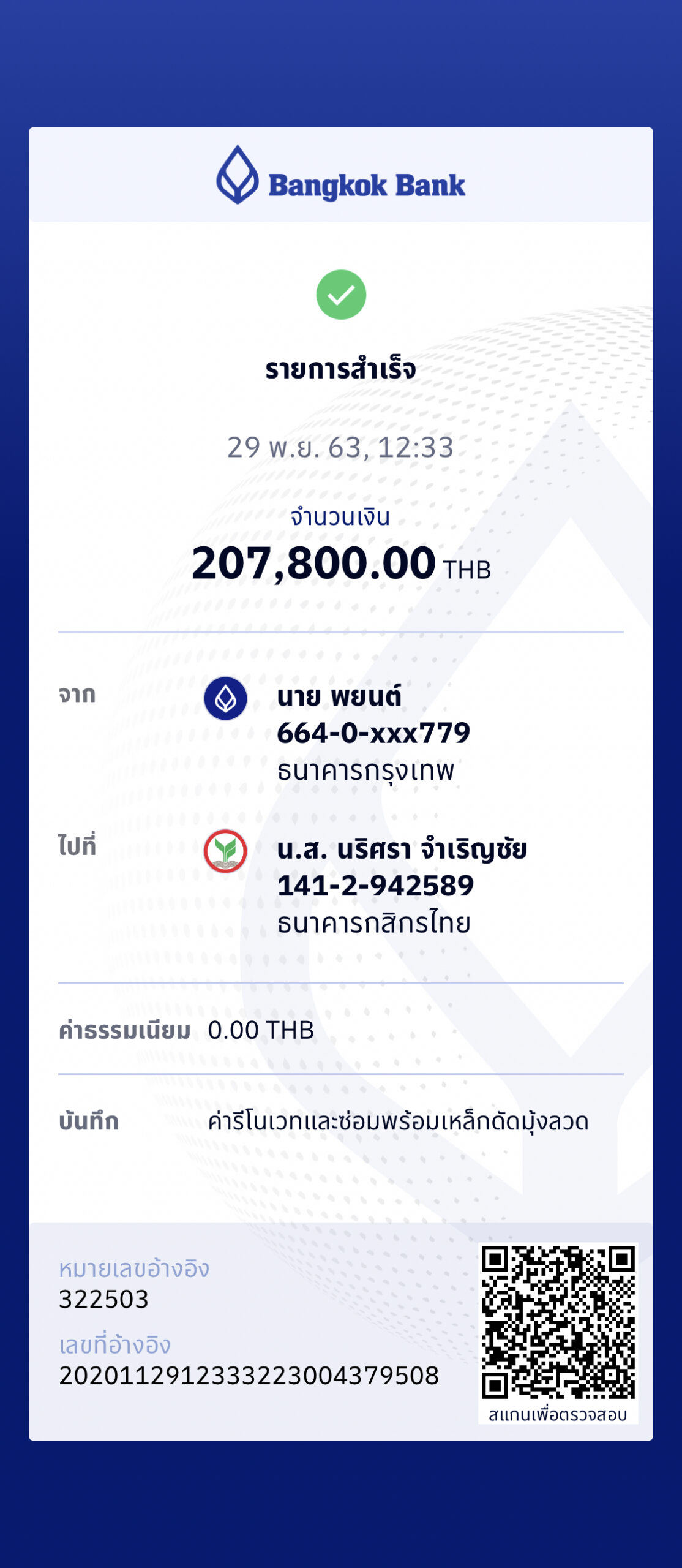

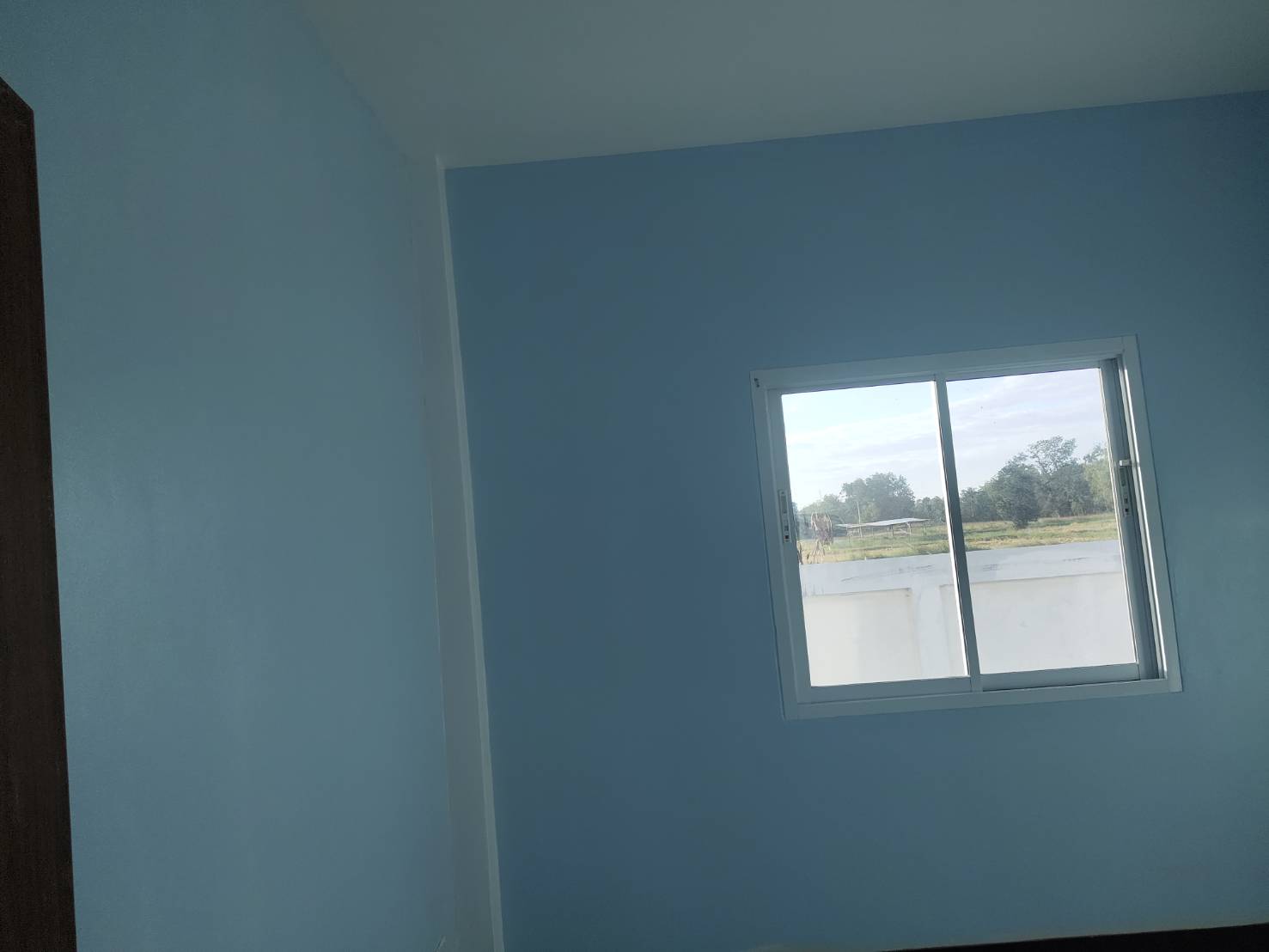

วันที่ 29 พฤศจิกายน 2563 – จ่ายค่ารีโนเวทบ้าน

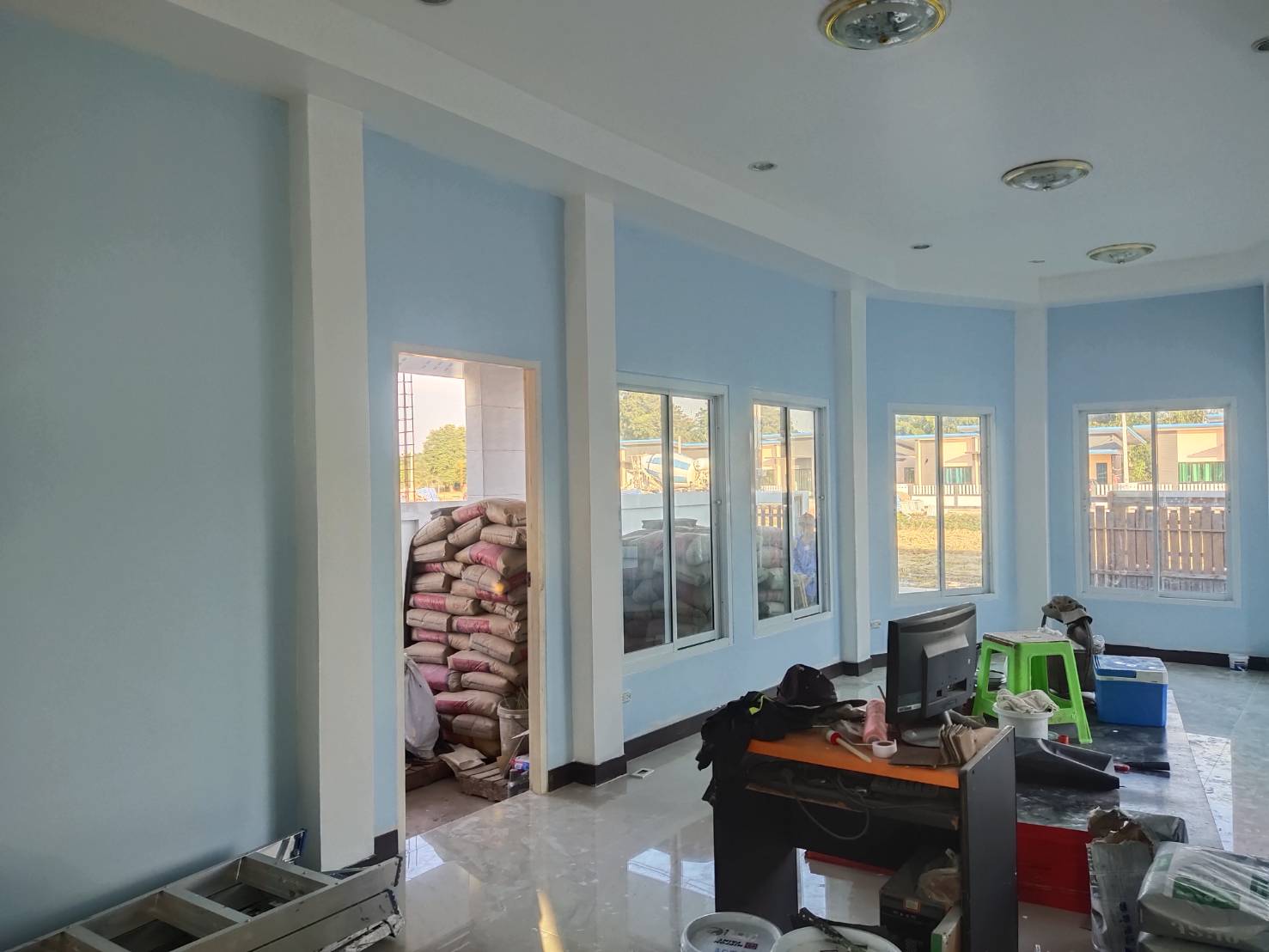

จ่ายค่ารีโนเวทบ้านที่เหลือ พร้อมค่าเหล็กดัดและมุ้งลวดที่แถมให้ไปกับบ้าน

  • ค่ารีโนเวทบ้าน 150,000 บาท
  • ค่ารื้อและเปลี่ยนกระเบื้อง 7,200 บาท
  • ค่ามุ้งลวด และเหล็กดัด ………….

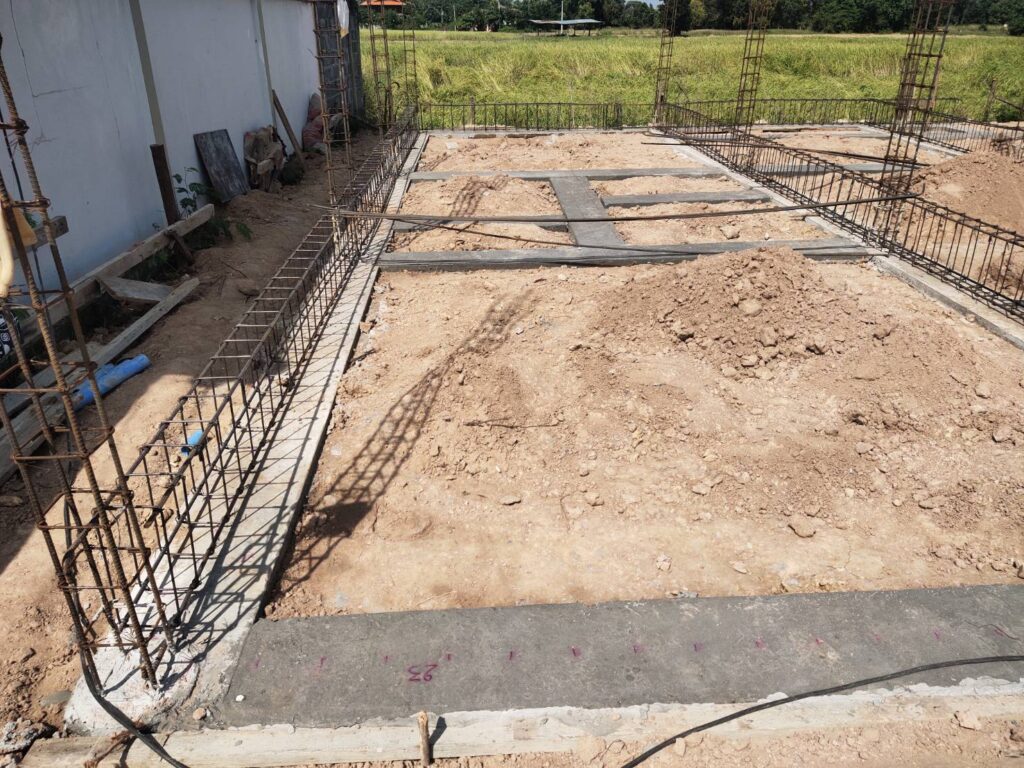

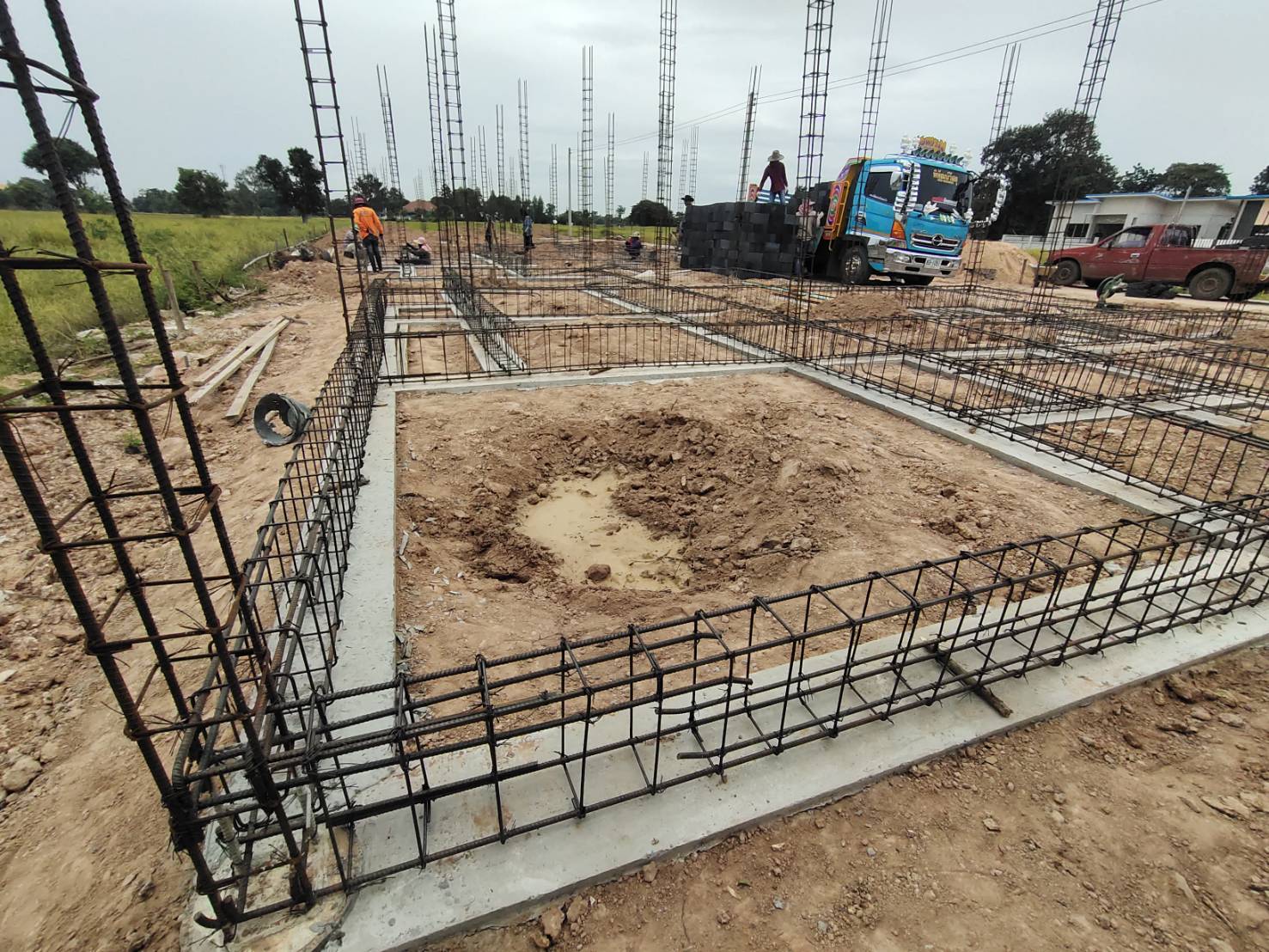

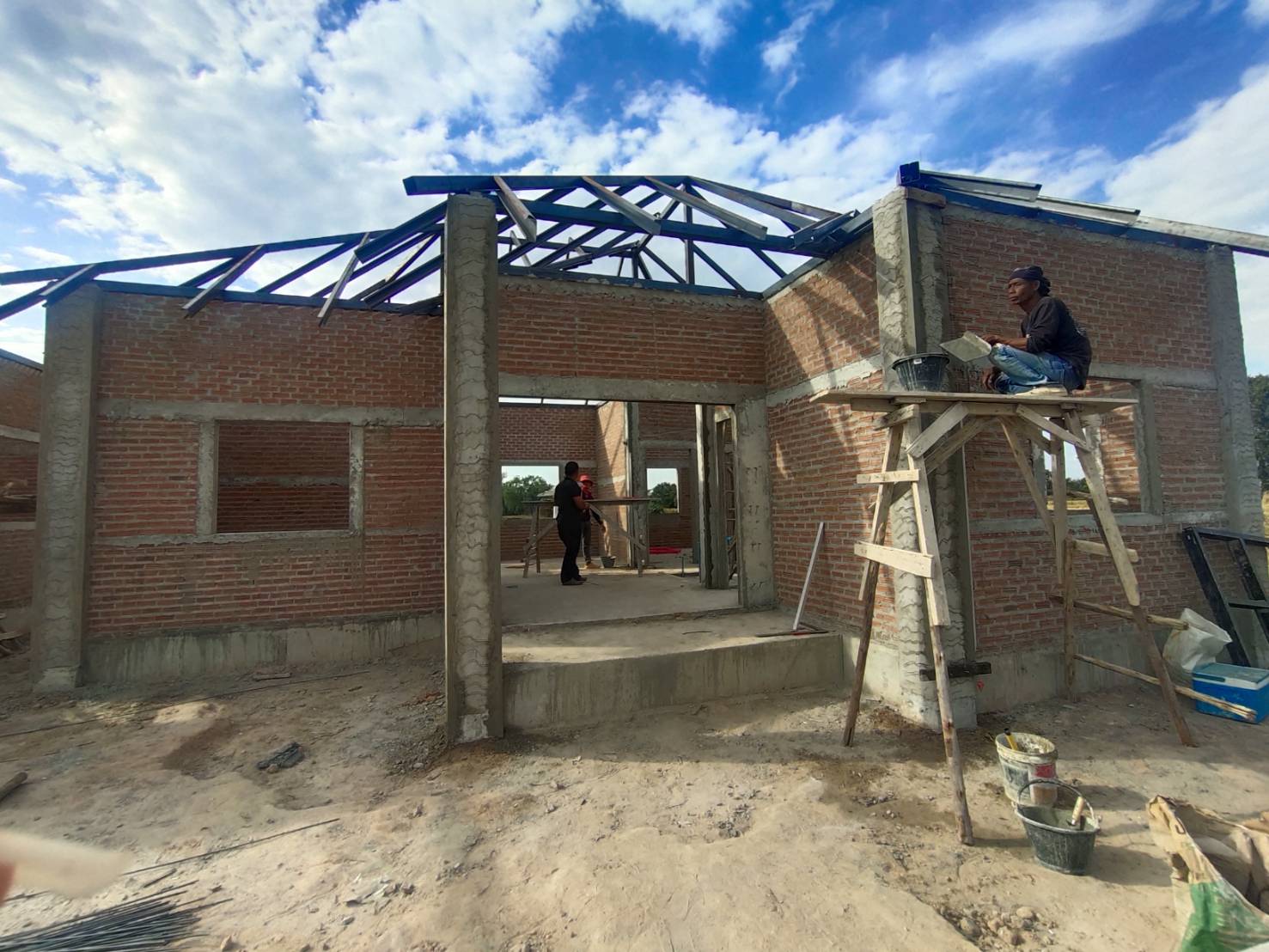

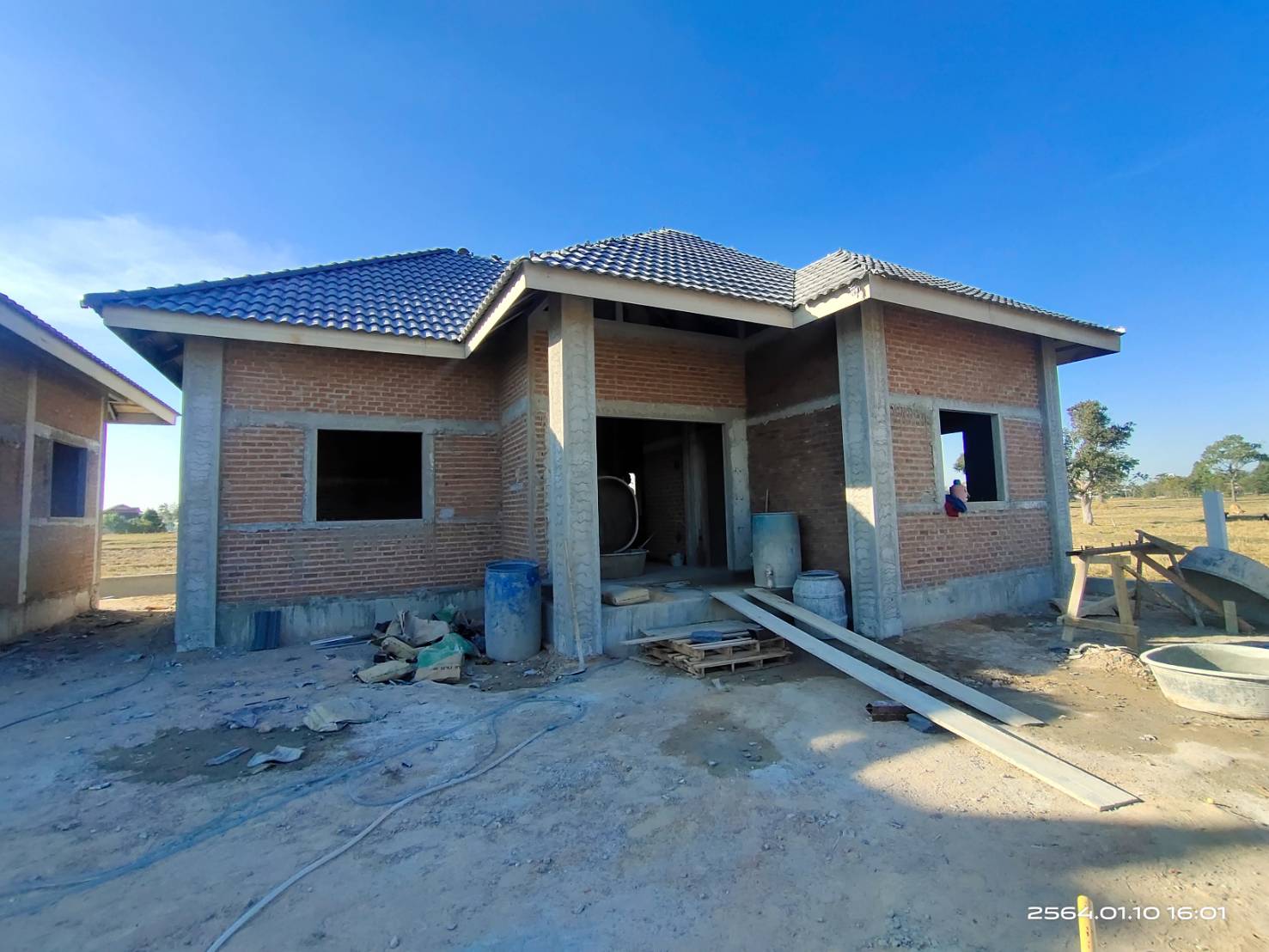

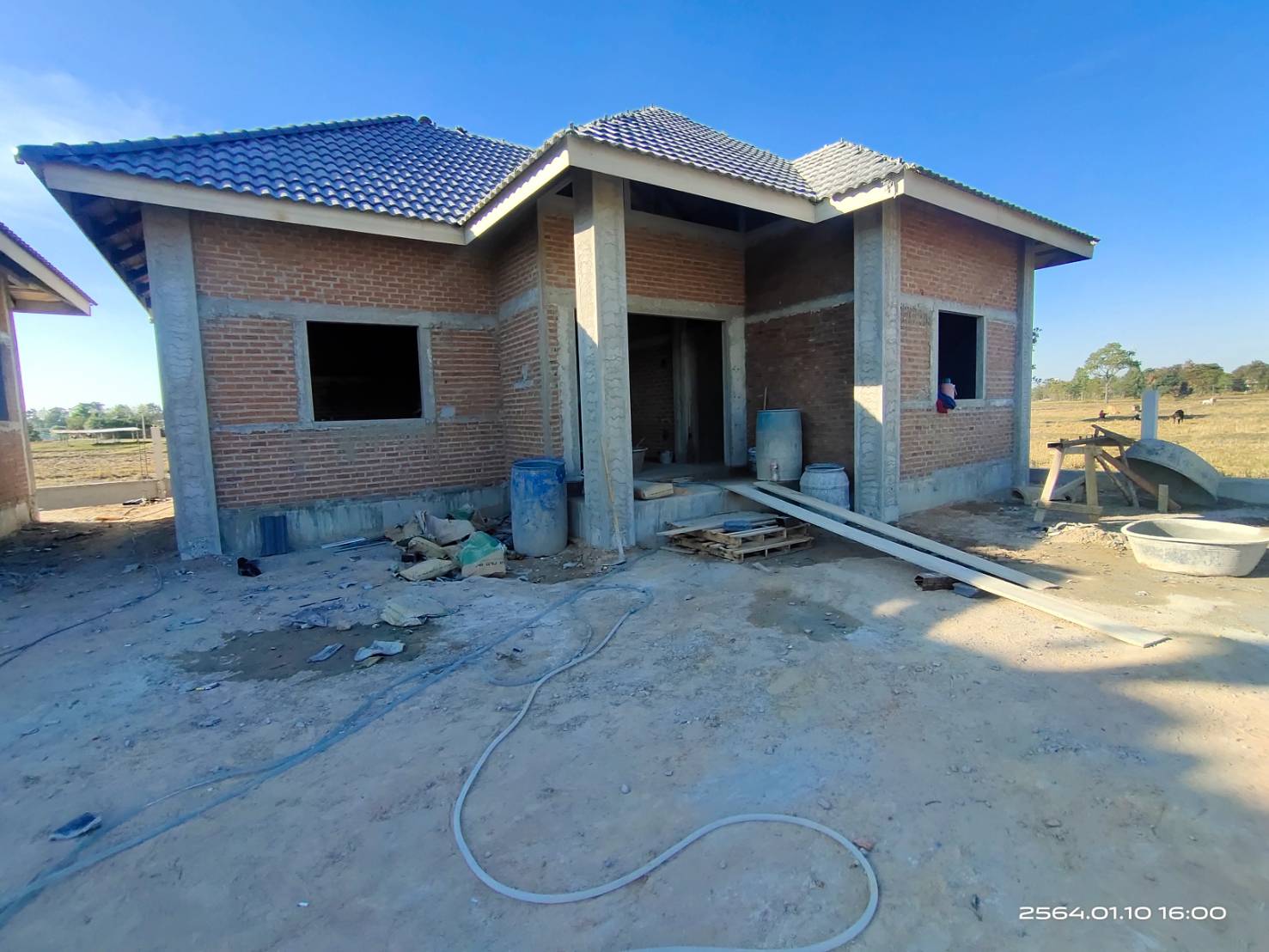

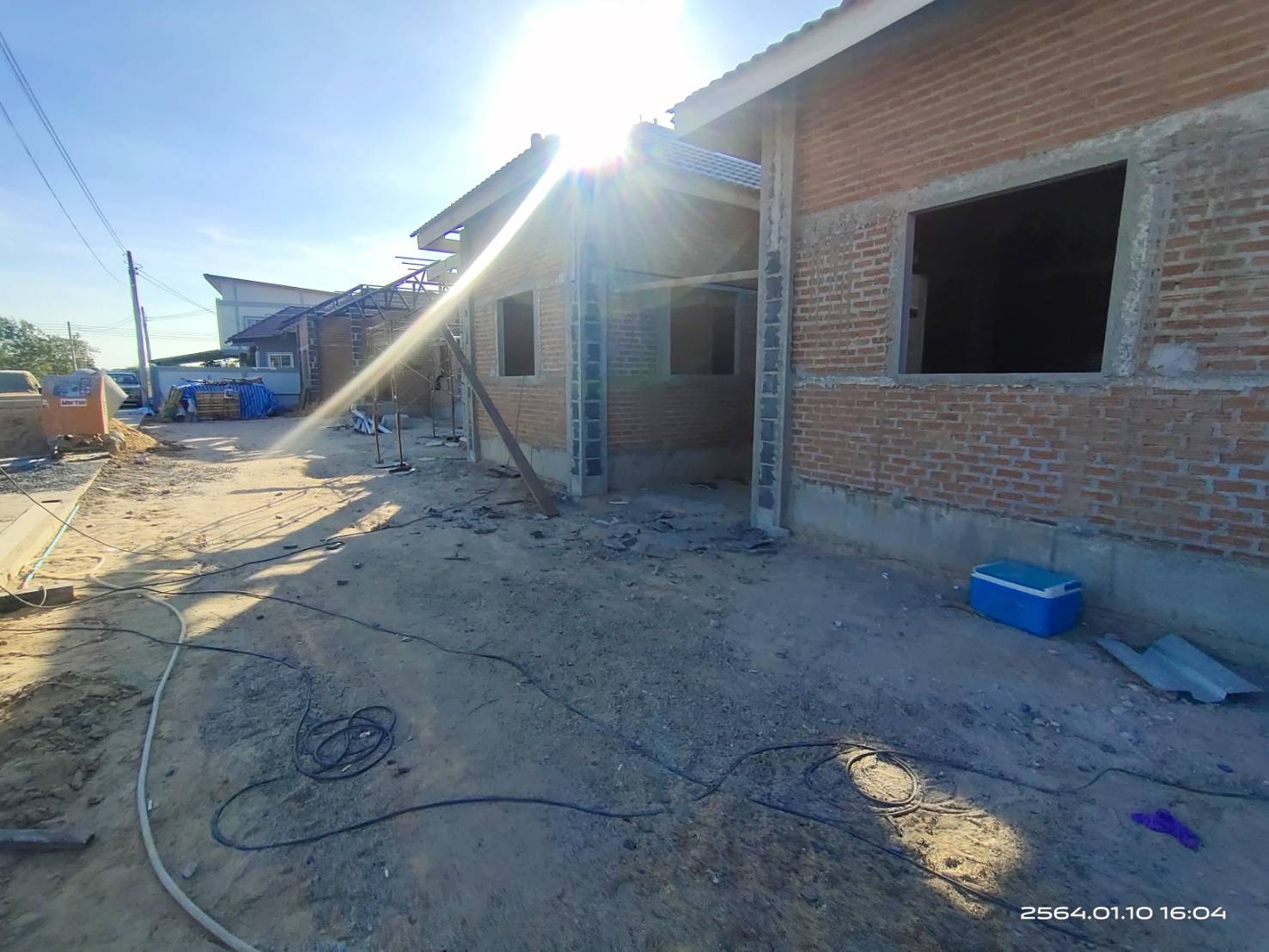

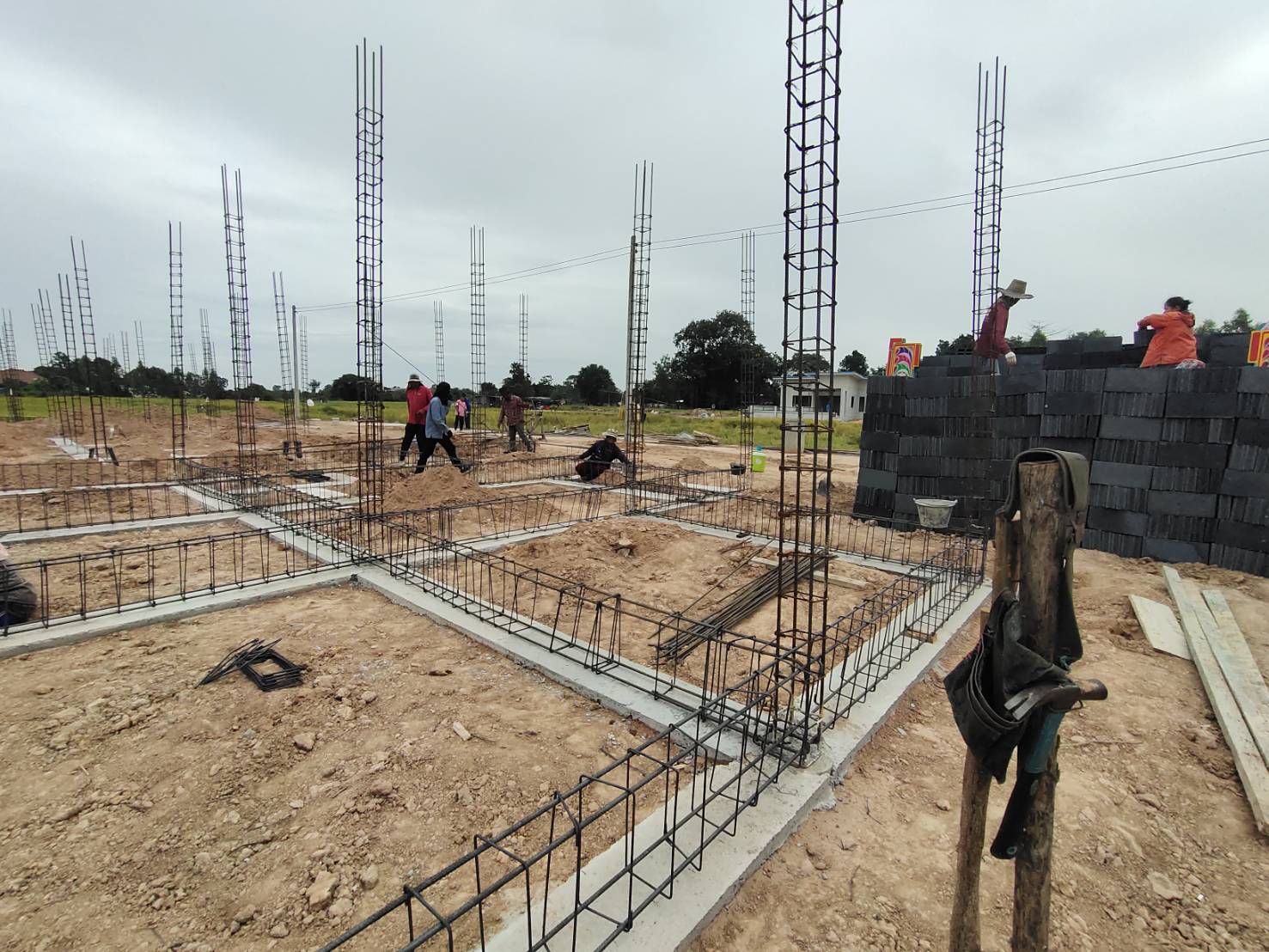

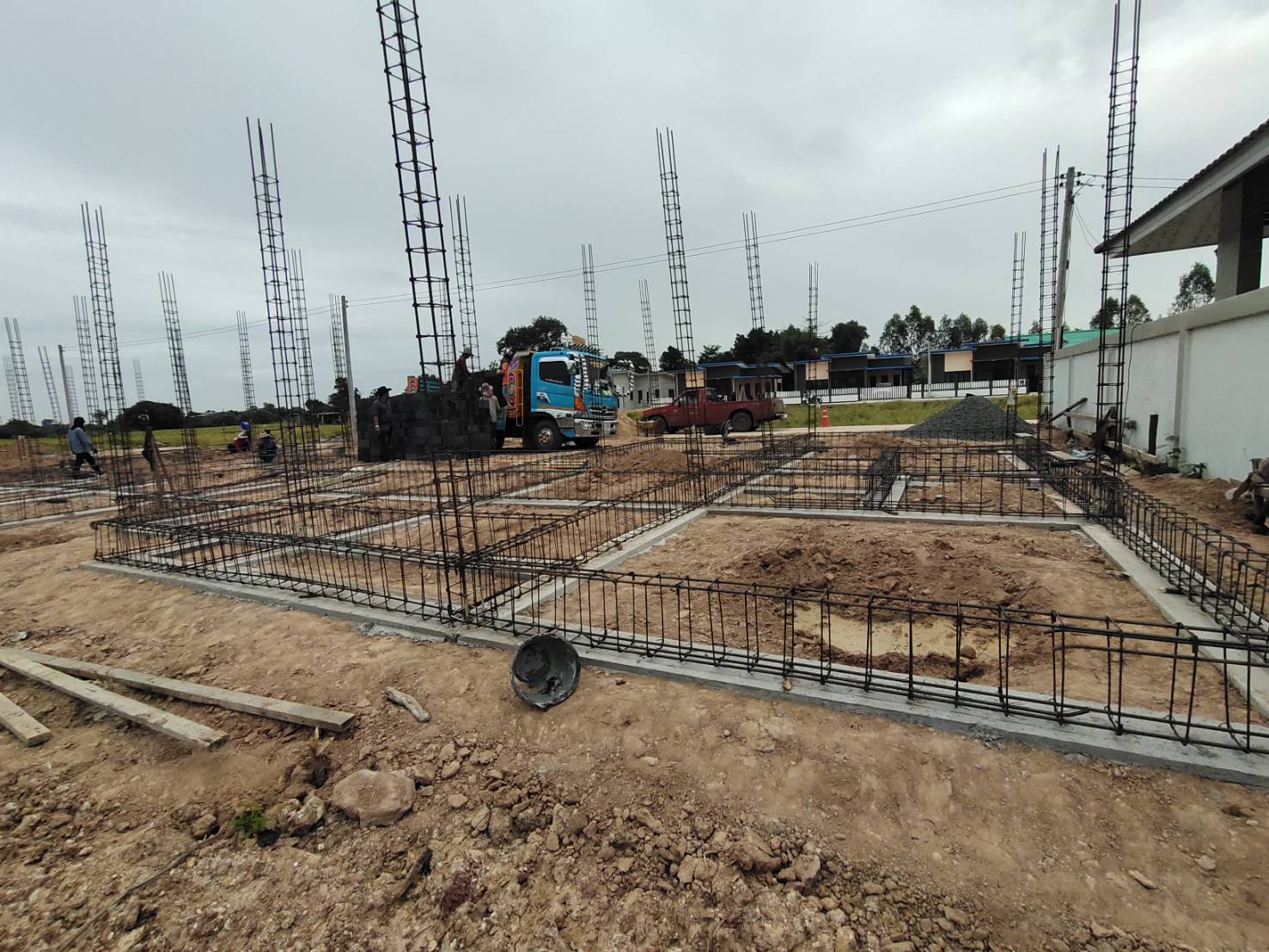

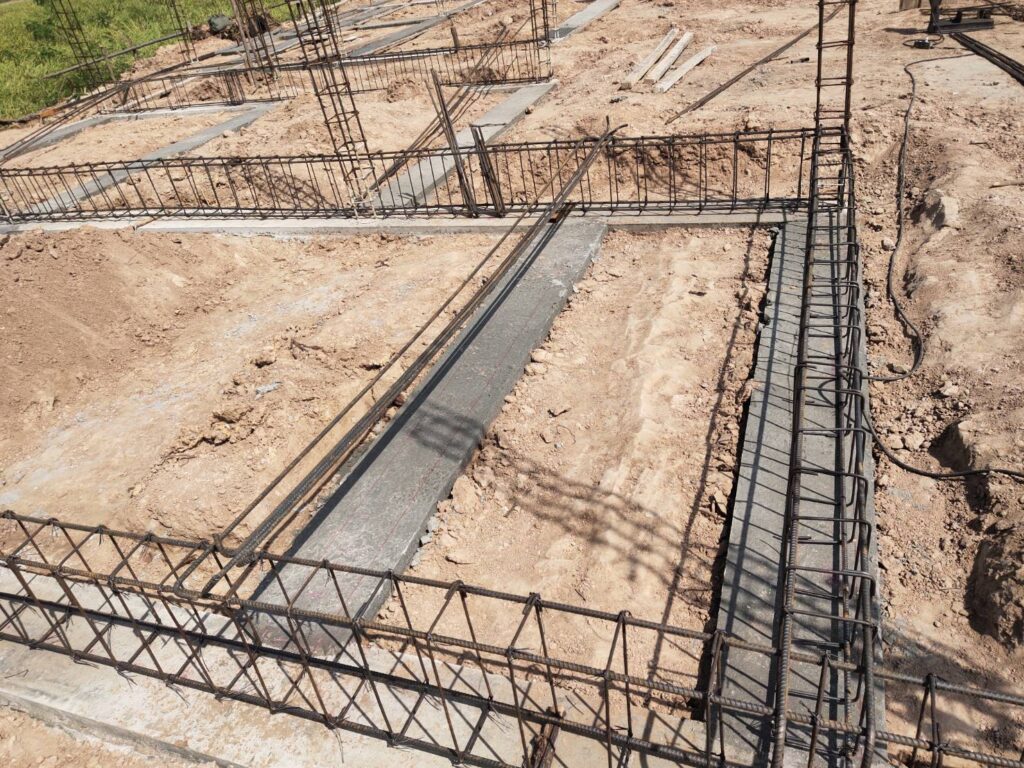

วันที่ 6 พฤศจิกายน 2563 – จ่ายเงินค่าก่อสร้างงวดที่ 2

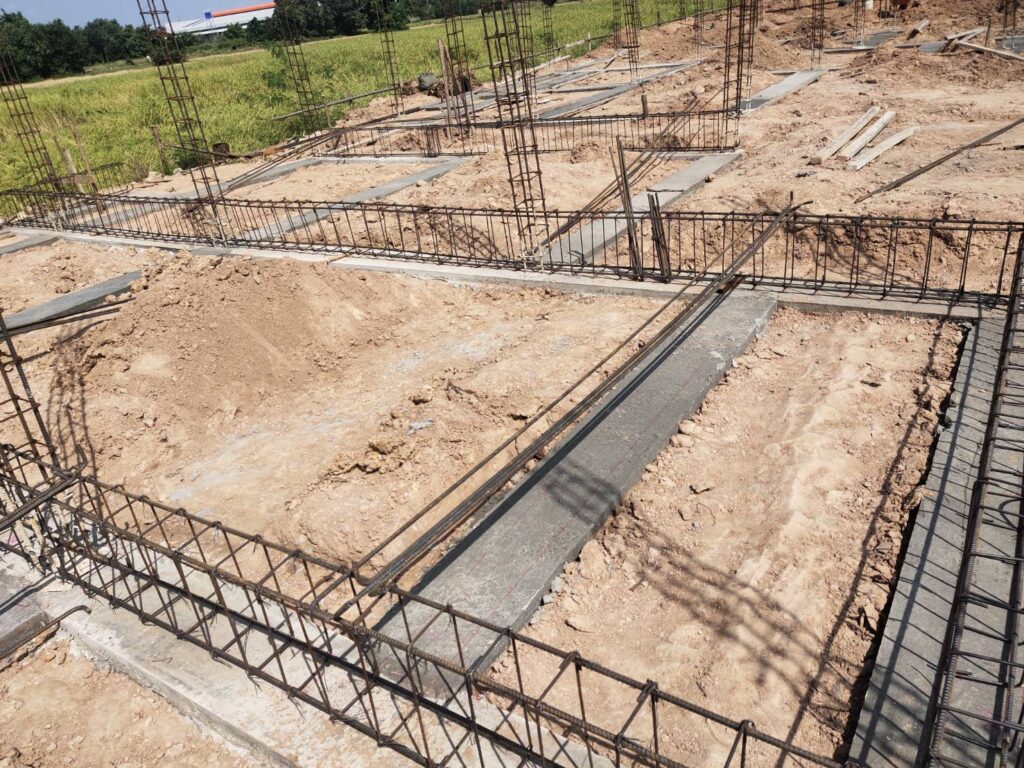

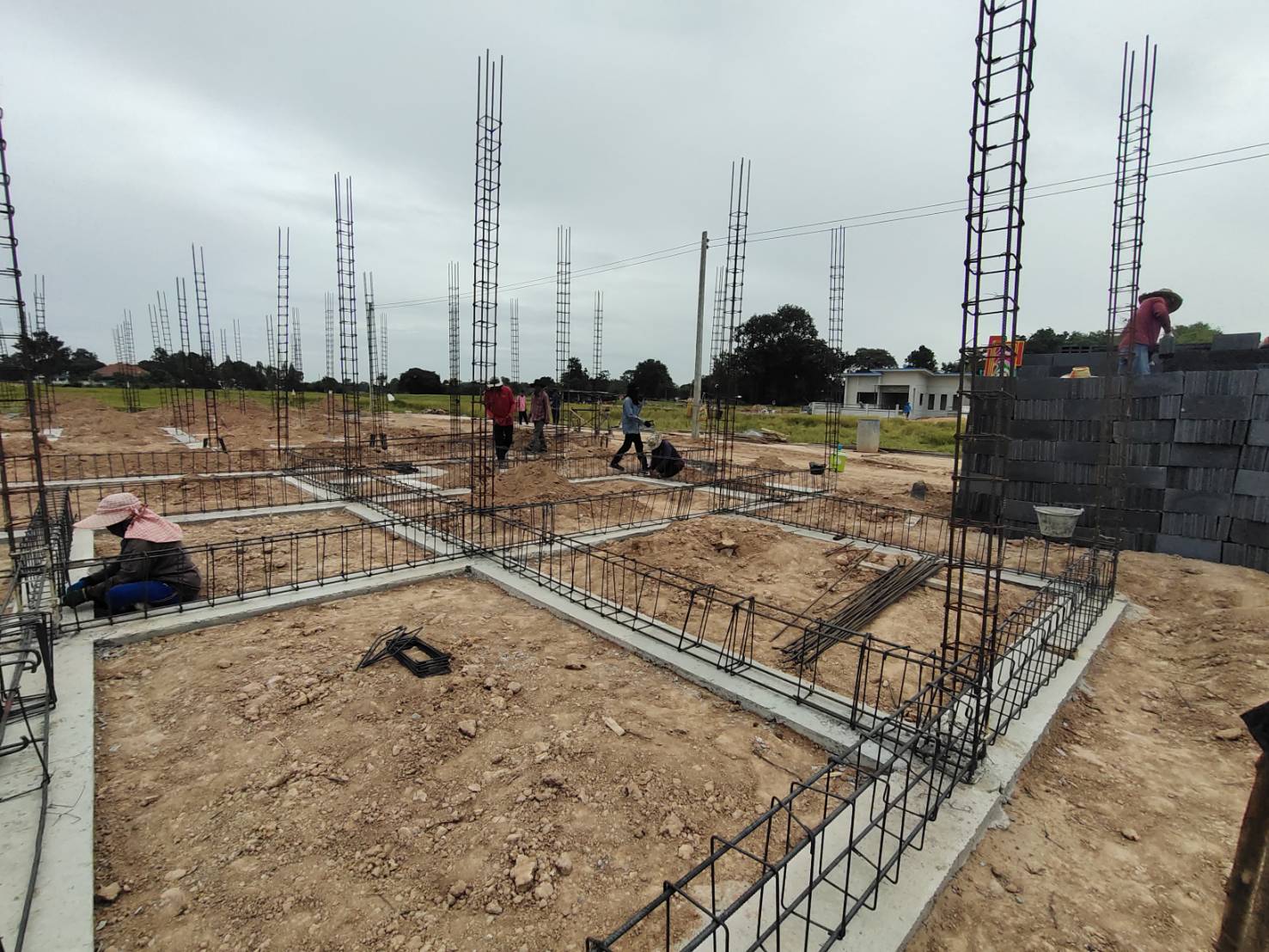

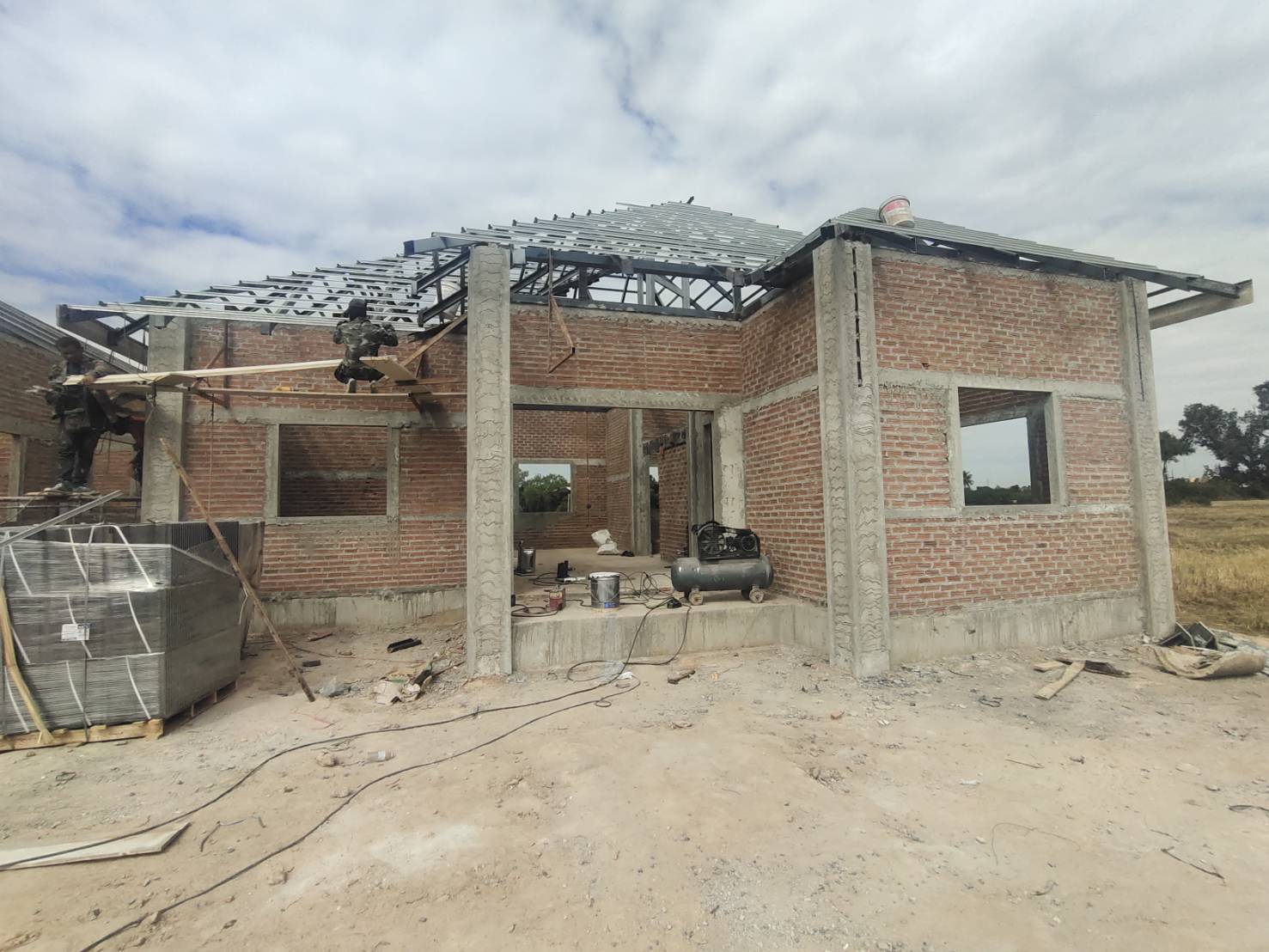

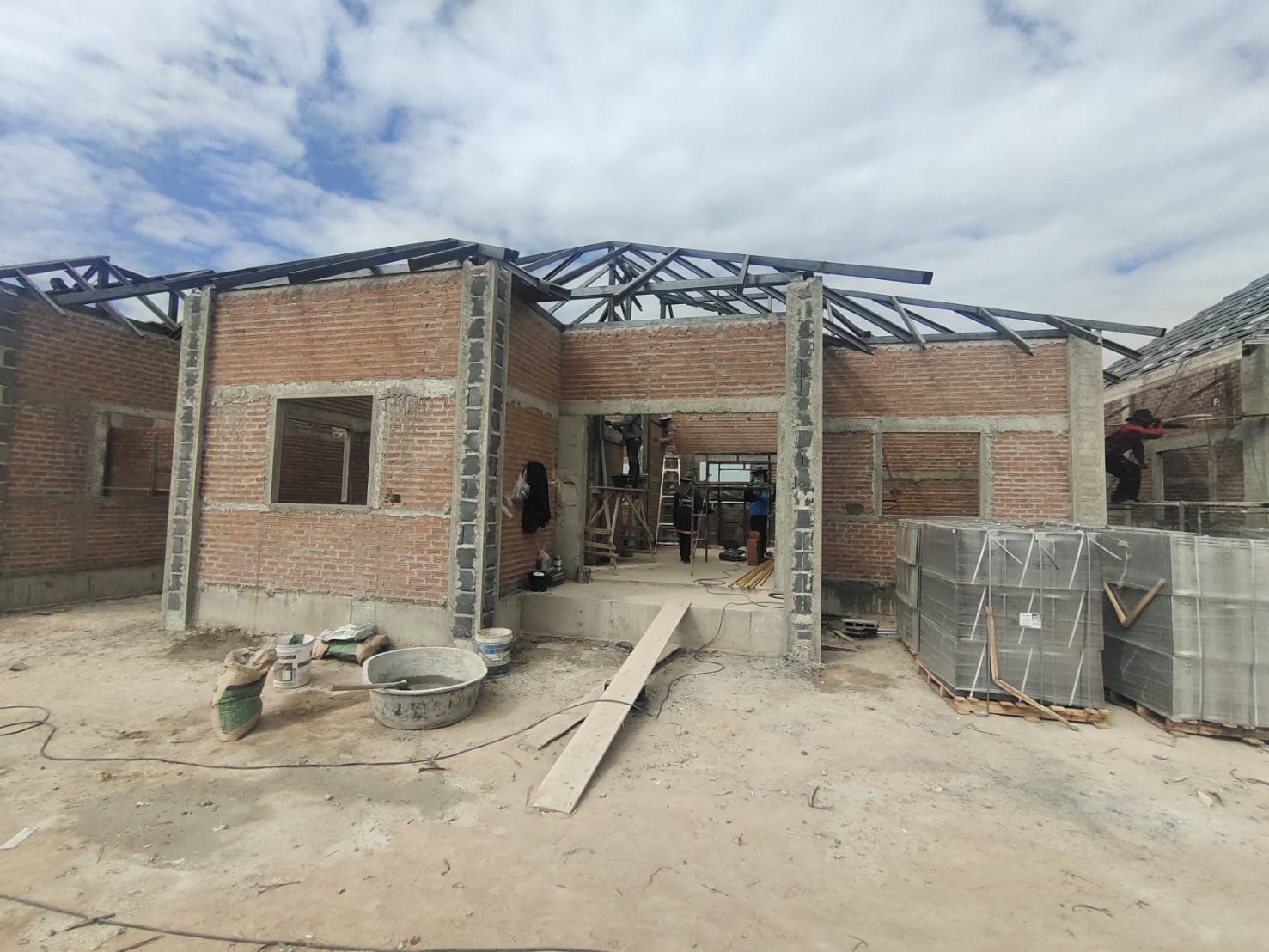

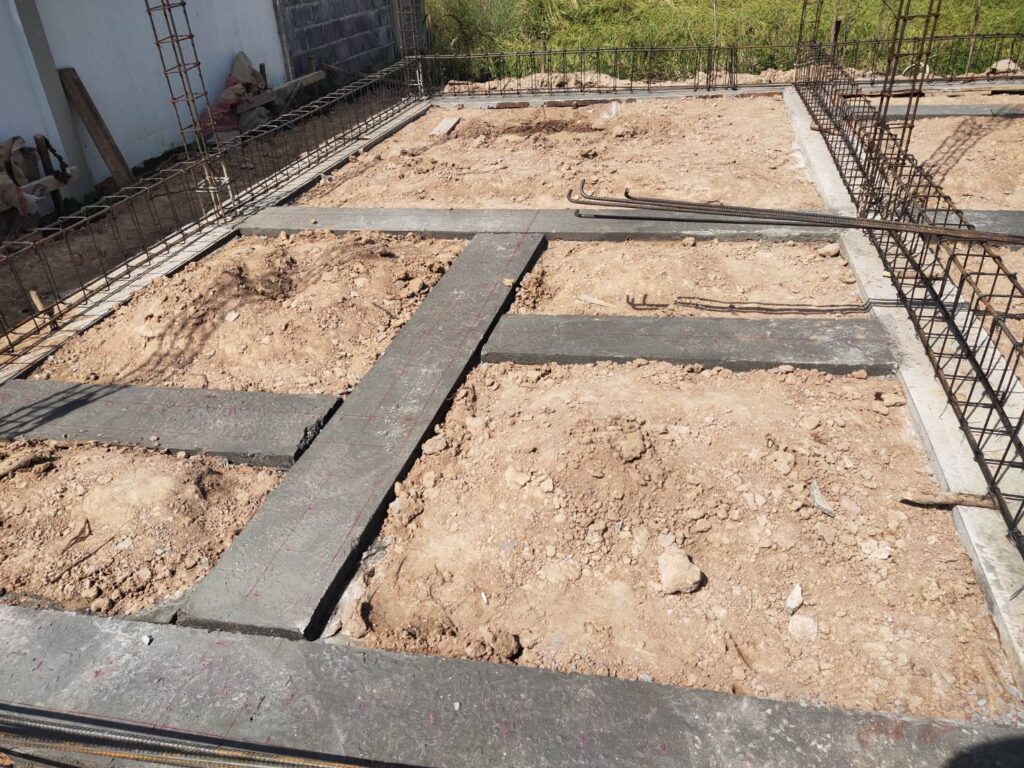

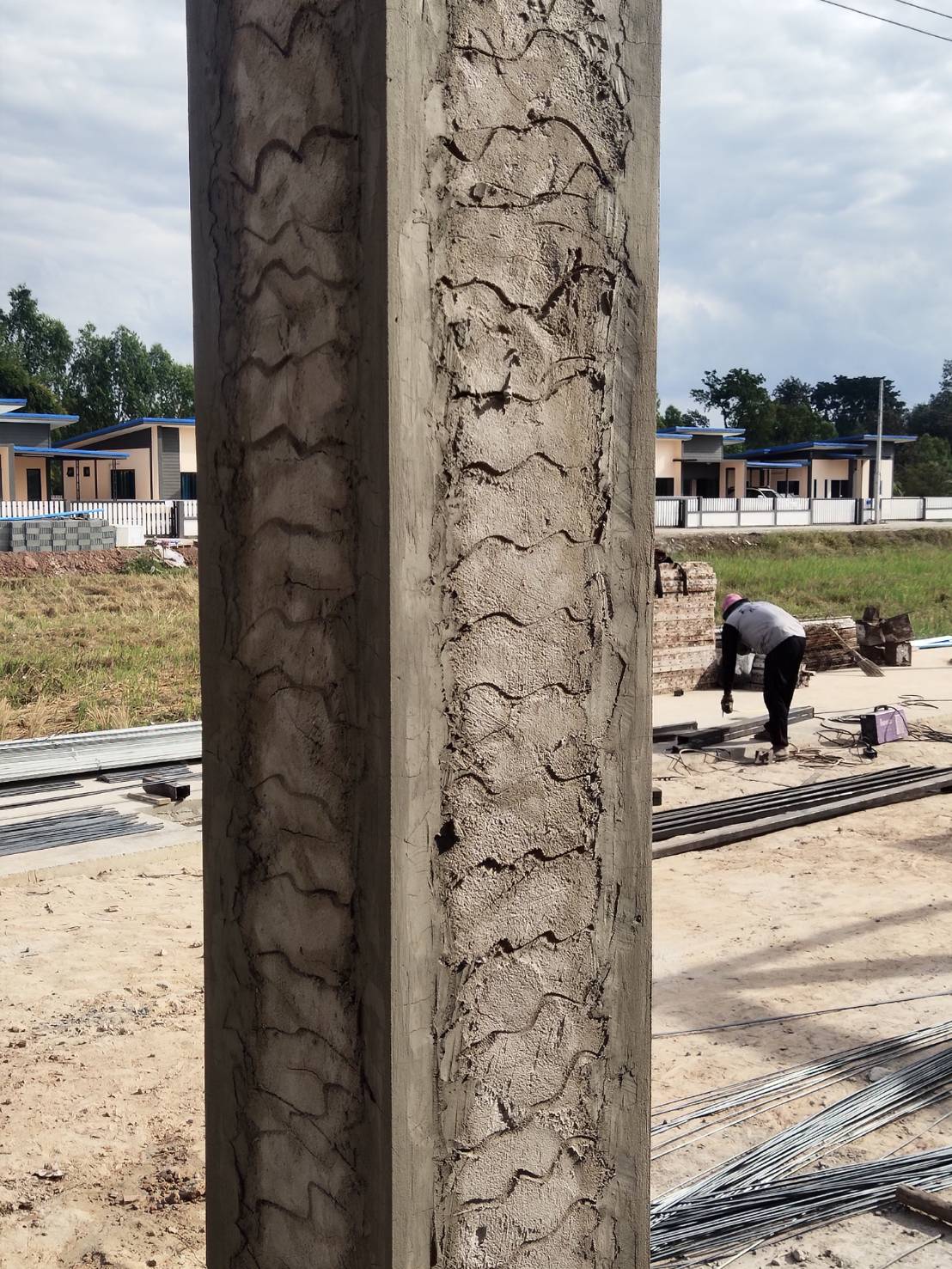

ผู้รับเหมาขอเบิกเงินค่าก่อนสร้าง งวดที่ 2 – วางฐานราก  ตอม่อ เดินเหล็กคาน เทคาน เบิก 20% = 840,000 บาท

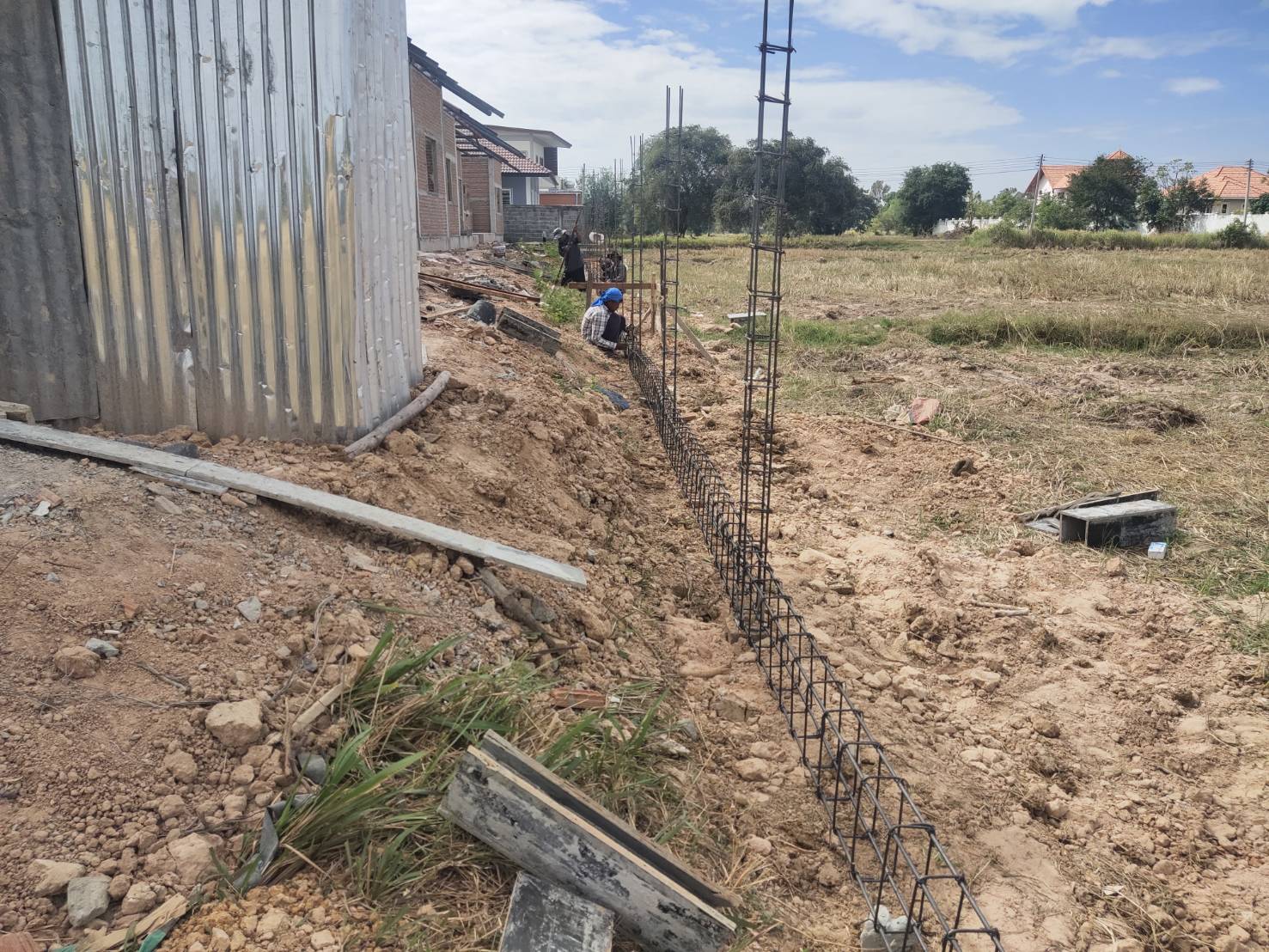

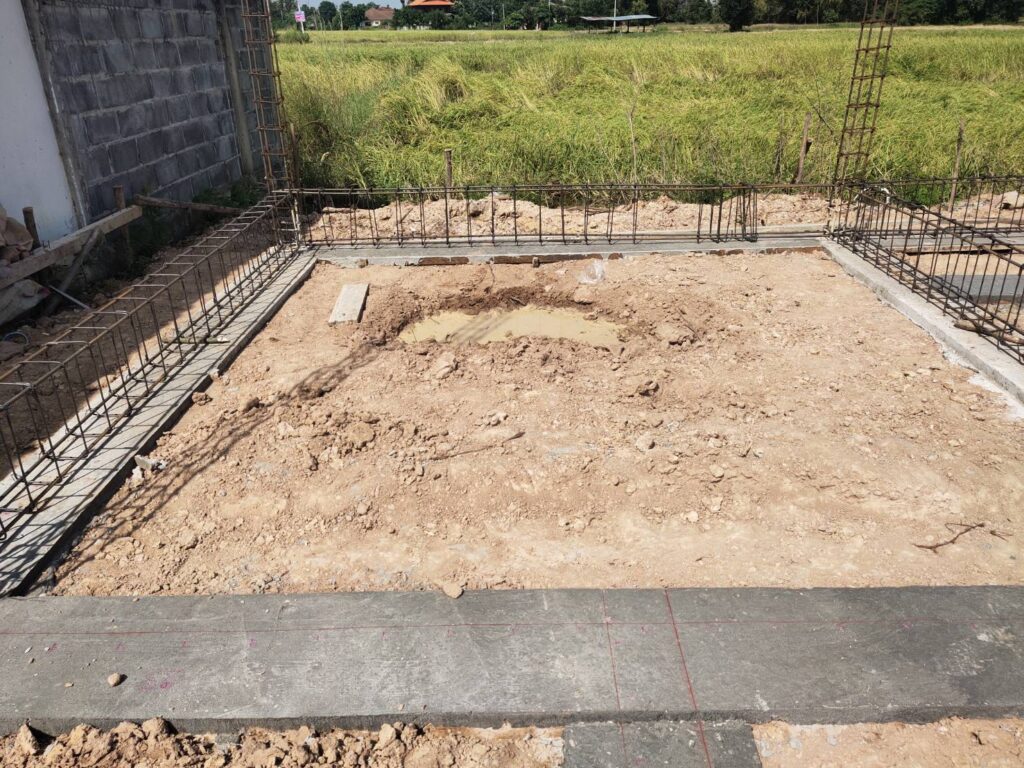

วันที่ 4 พฤศจิกายน 2563 – เติมดินเพิ่มเข้าแปลงที่จะสร้างบ้าน

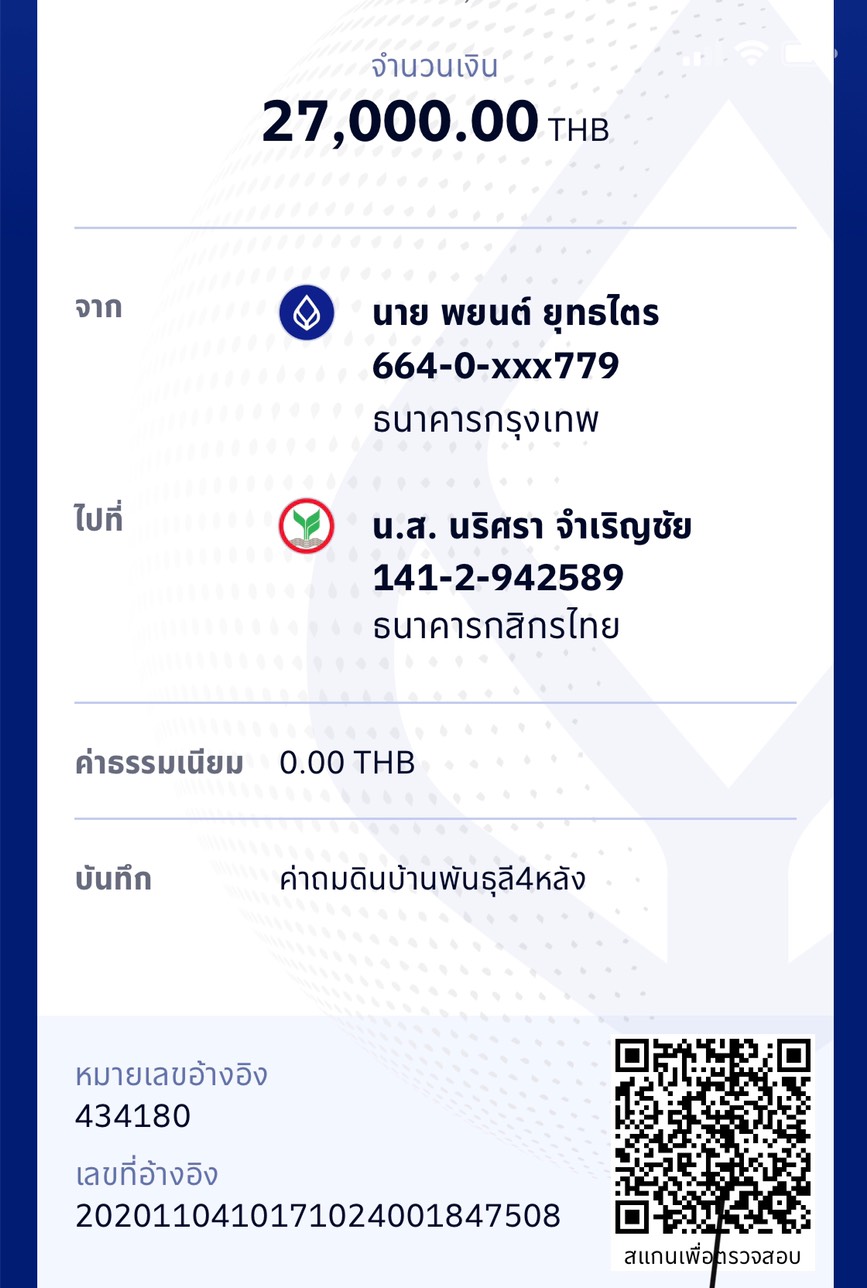

ลงดินเพิ่มในแปลงที่จะสร้างบ้านเพิ่มไปอีก 64 คันรถ ราคาคันรถละ 450 บาท ผู้รับเหมาคิดแค่ 60 คันรถ รวมเป็นเงินทั้งสิ้น 27,000 บาท
