วันที่ 14 มกราคม 2564 – จ่ายเงินค่าก่อสร้างงวดที่ 4

ผู้รับเหมาขอเบิกเงินค่าก่อนสร้าง งวดที่ 4 – งานก่อ ติดตั้งวงกบ จับเซี้ยม มุงหลังคา เบิก 20% = 840,000 บาท

วันที่ 14 ธันวาคม 2563 – จ่ายเงินค่าก่อสร้างงวดที่ 3

ผู้รับเหมาขอเบิกเงินค่าก่อนสร้าง งวดที่ 3 – งานเทพื้น หล่อเสา วางระบบสุขาภิบาล โครงหลังคา เบิก 20% = 840,000 บาท

โอนเงินไป 850,000 บาท เกินไป 10,000 บาท ทางผู้รับเหมาจึงโอนคืนกลับมาให้

วันที่ 6 พฤศจิกายน 2563 – จ่ายเงินค่าก่อสร้างงวดที่ 2

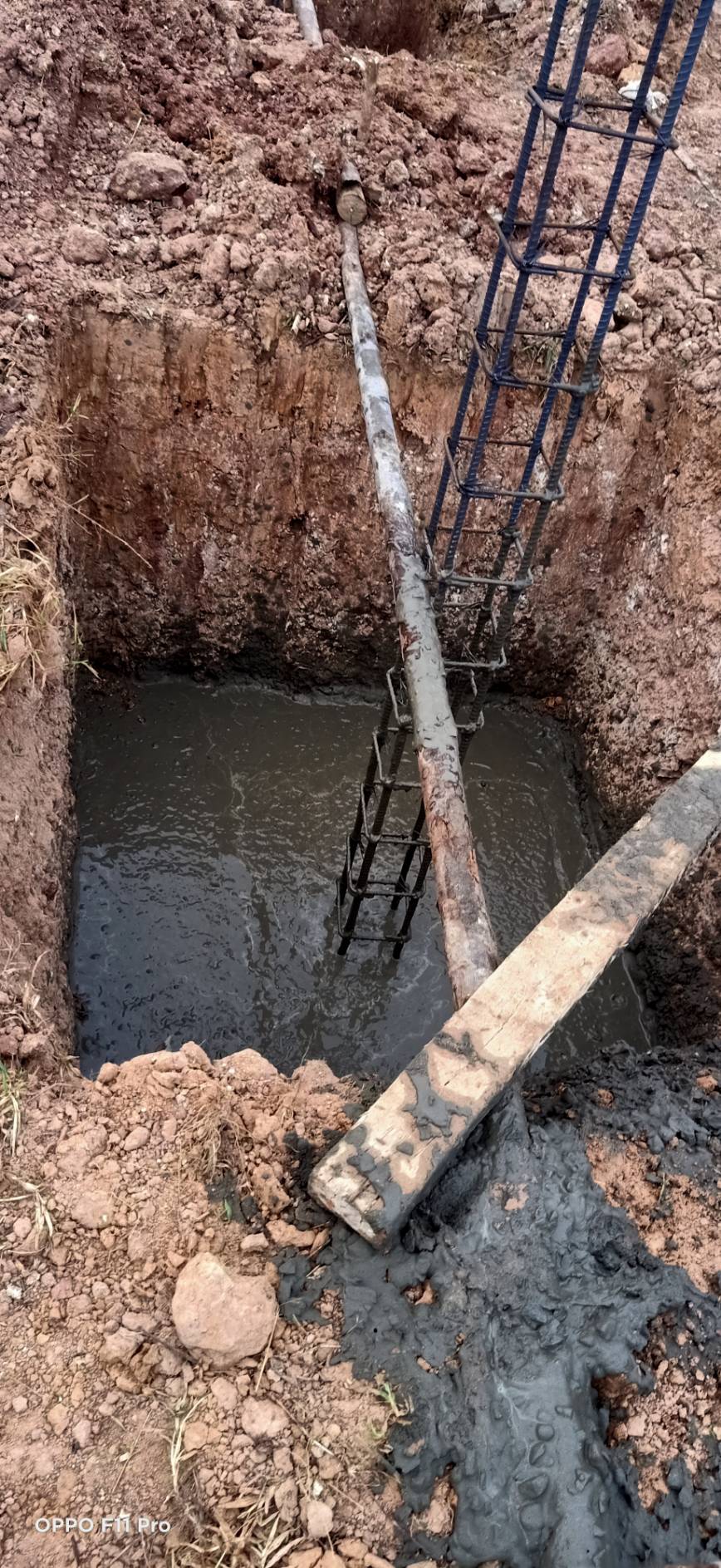

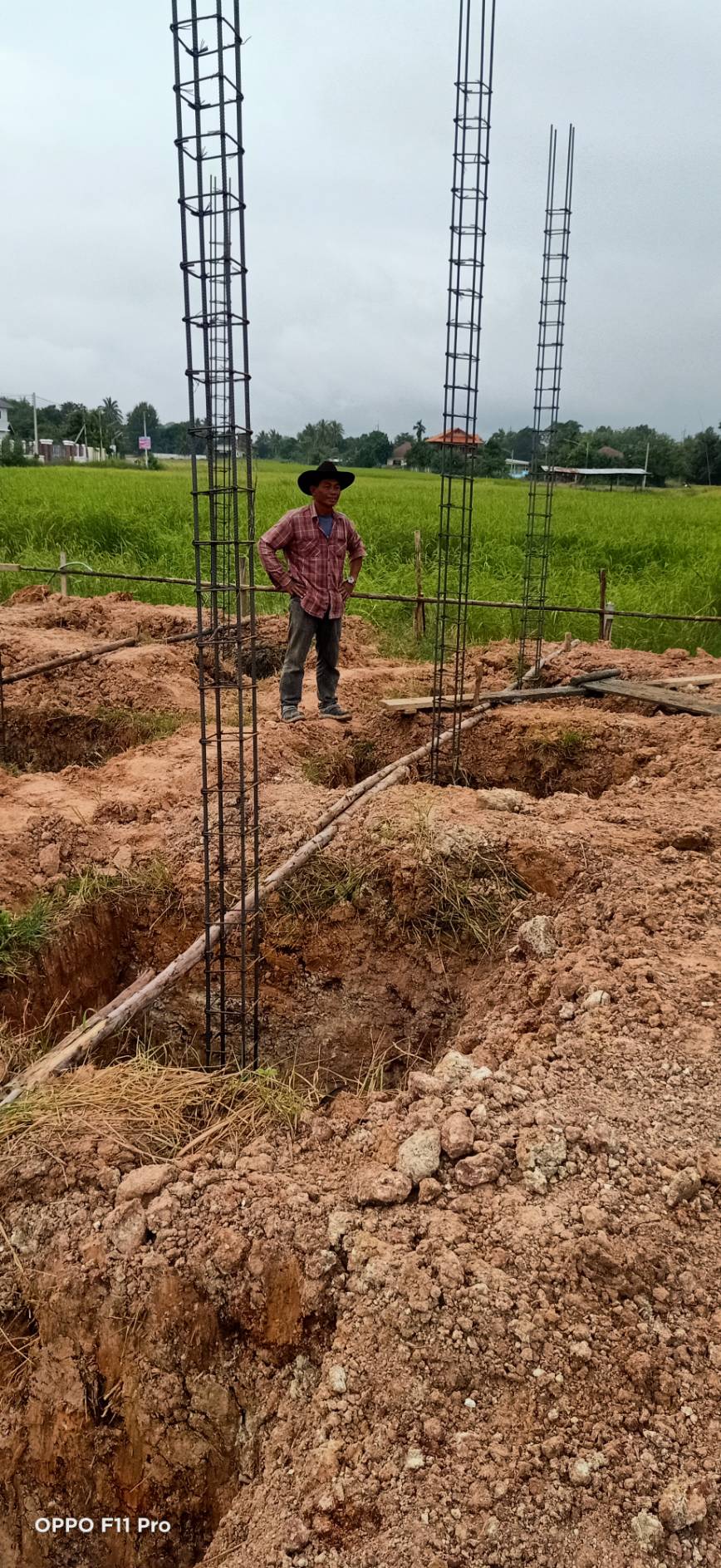

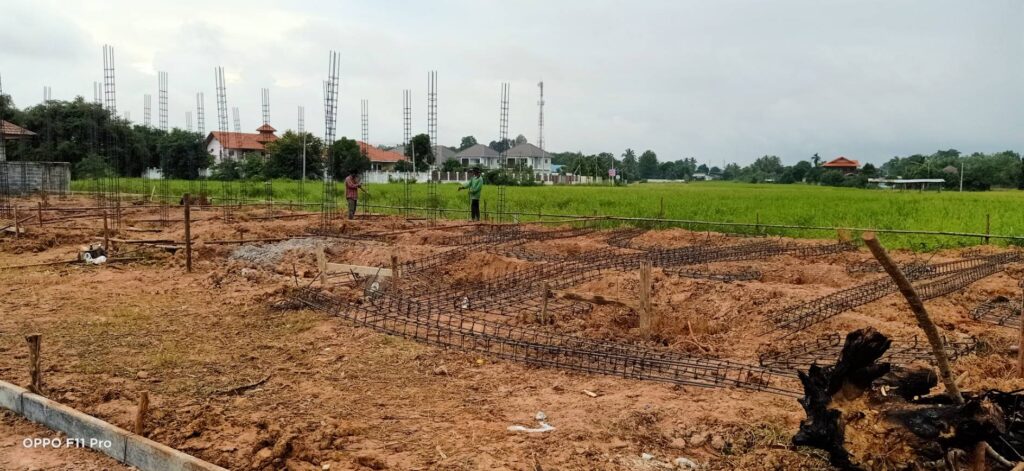

ผู้รับเหมาขอเบิกเงินค่าก่อนสร้าง งวดที่ 2 – วางฐานราก  ตอม่อ เดินเหล็กคาน เทคาน เบิก 20% = 840,000 บาท

วันที่ 4 พฤศจิกายน 2563 – เติมดินเพิ่มเข้าแปลงที่จะสร้างบ้าน

ลงดินเพิ่มในแปลงที่จะสร้างบ้านเพิ่มไปอีก 64 คันรถ ราคาคันรถละ 450 บาท ผู้รับเหมาคิดแค่ 60 คันรถ รวมเป็นเงินทั้งสิ้น 27,000 บาท

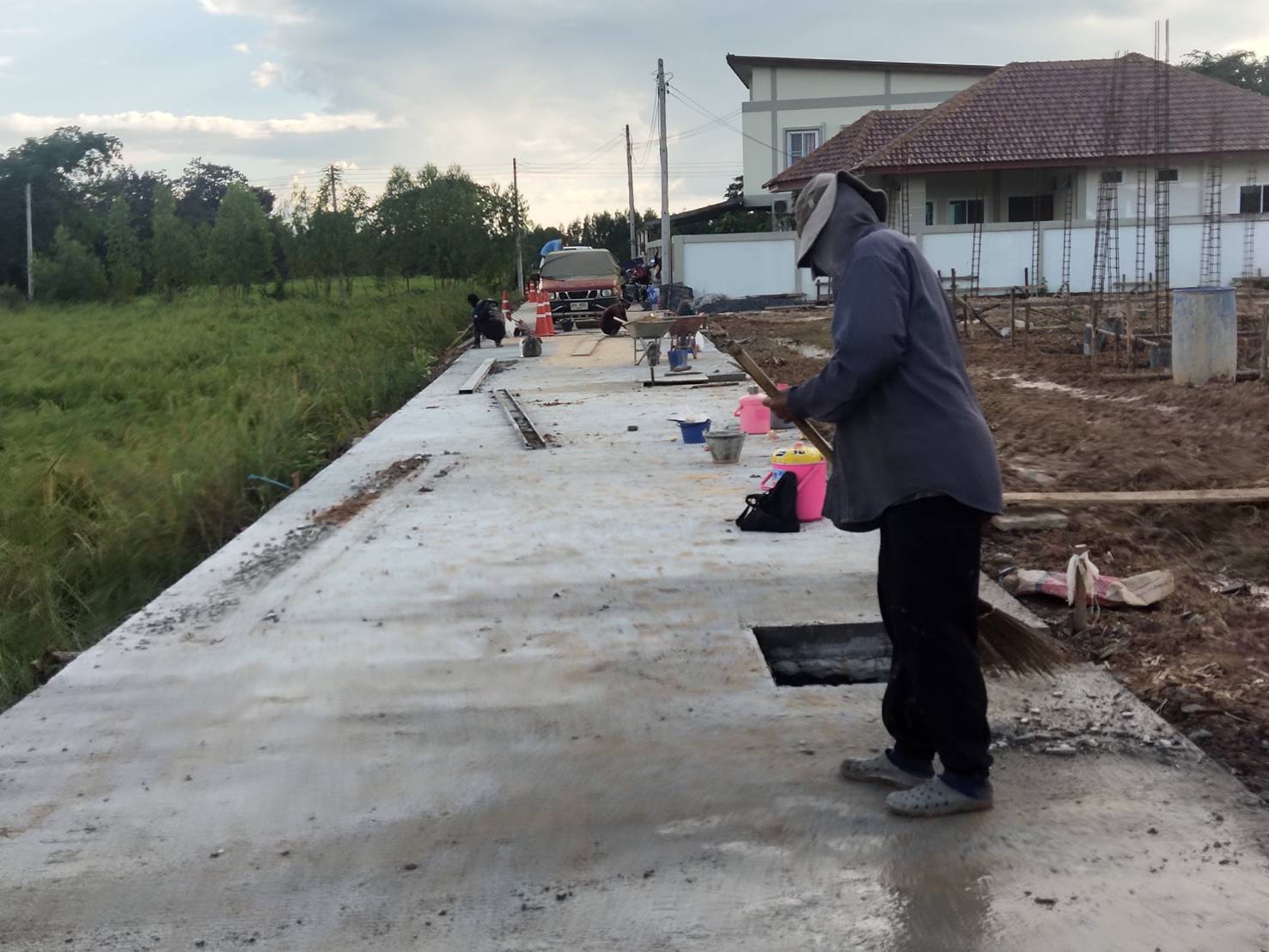

วันที่ 30 ตุลาคม 2563 – ทำถนนเสร็จ และจ่ายเงิน

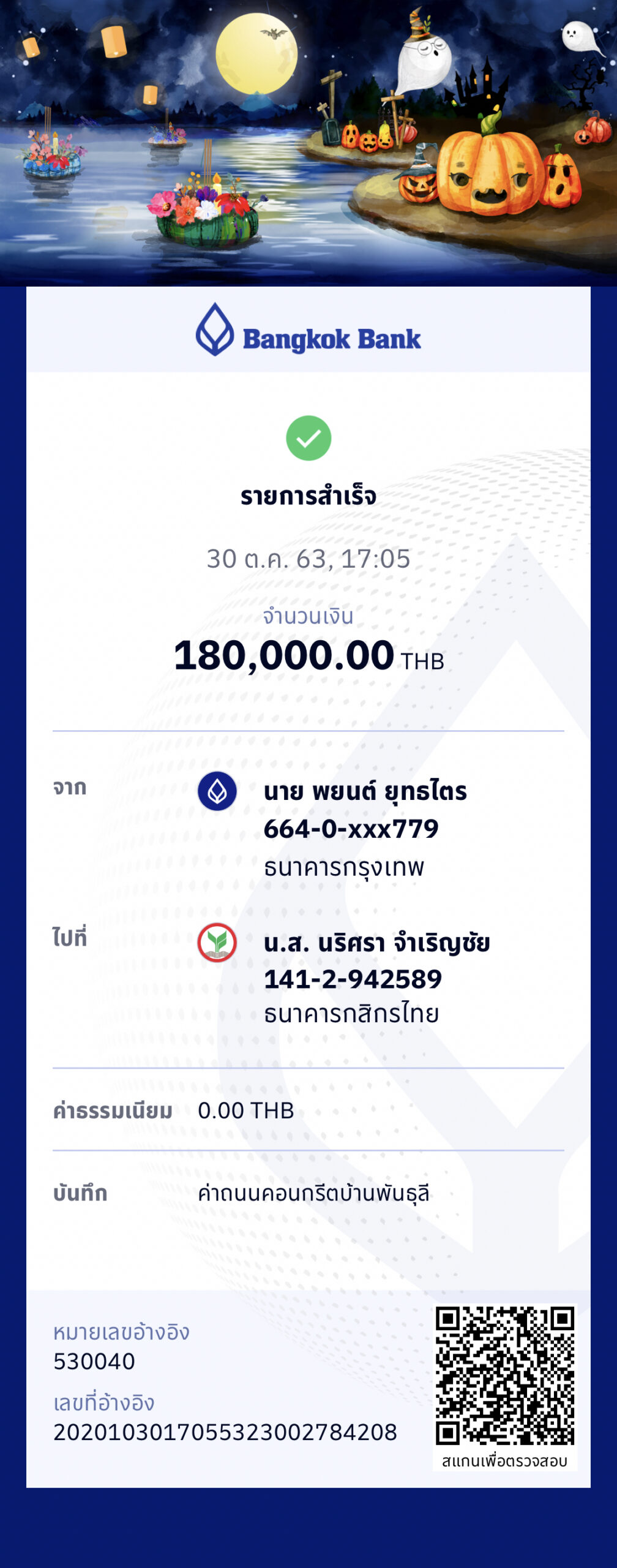

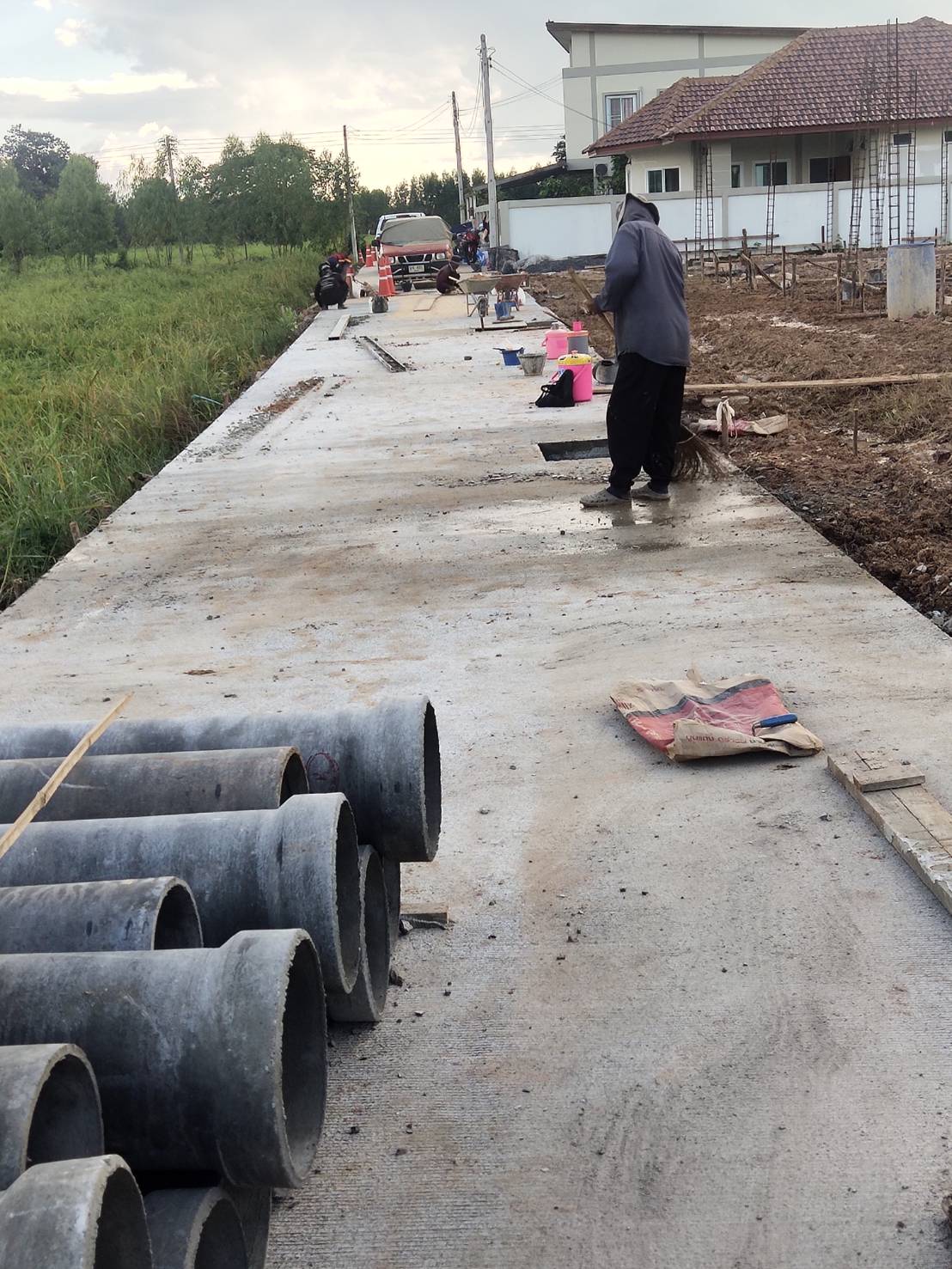

วันนี้เทถนนเสร็จแล้ว และทางผู้รับเหมาจึงขอเก็บเงินค่าเทถนนที่เหลืออีก 180,000 บาท

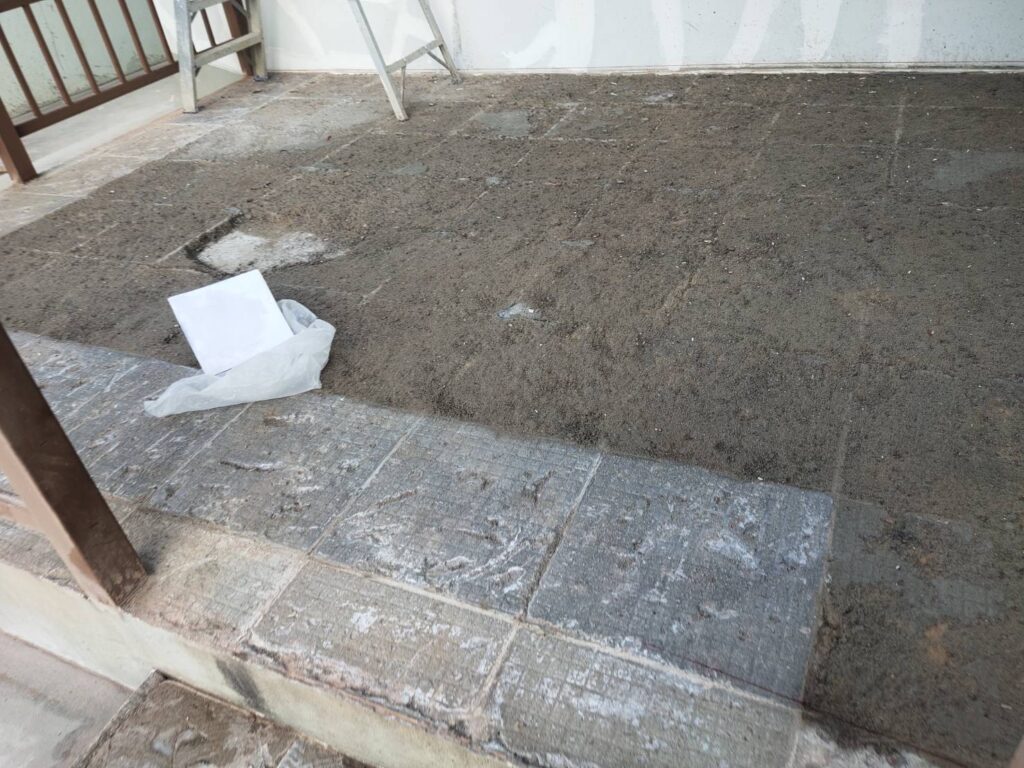

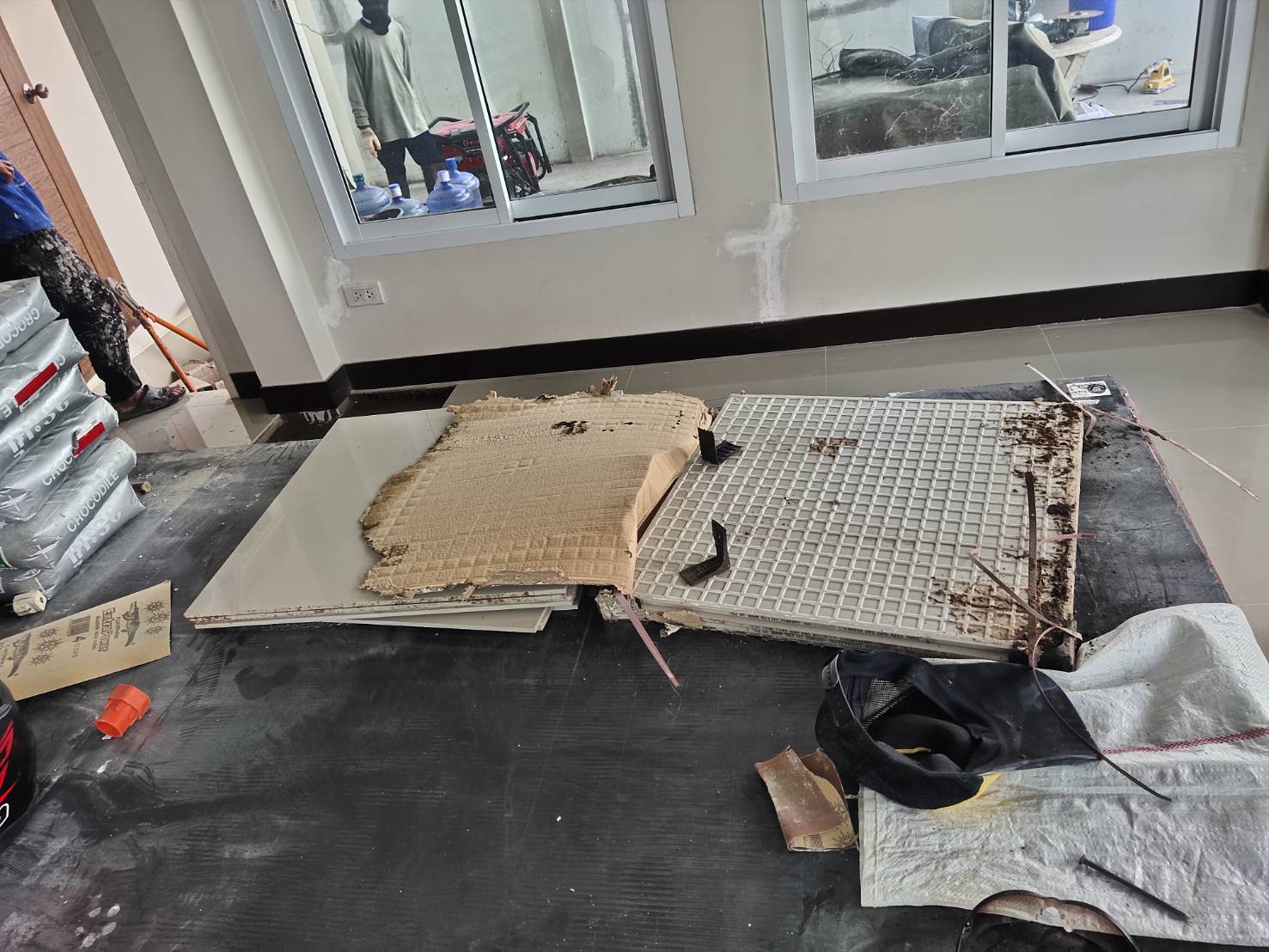

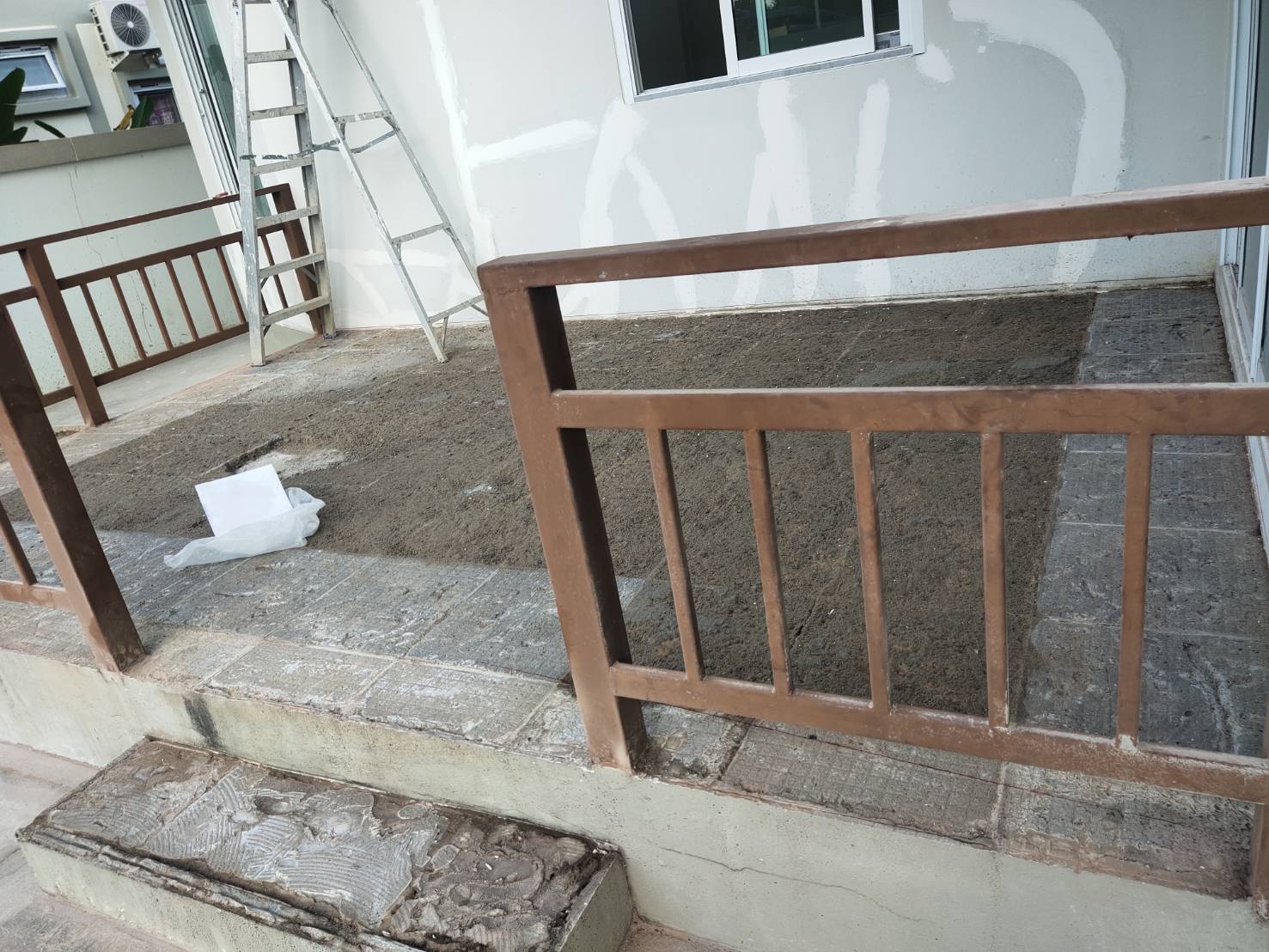

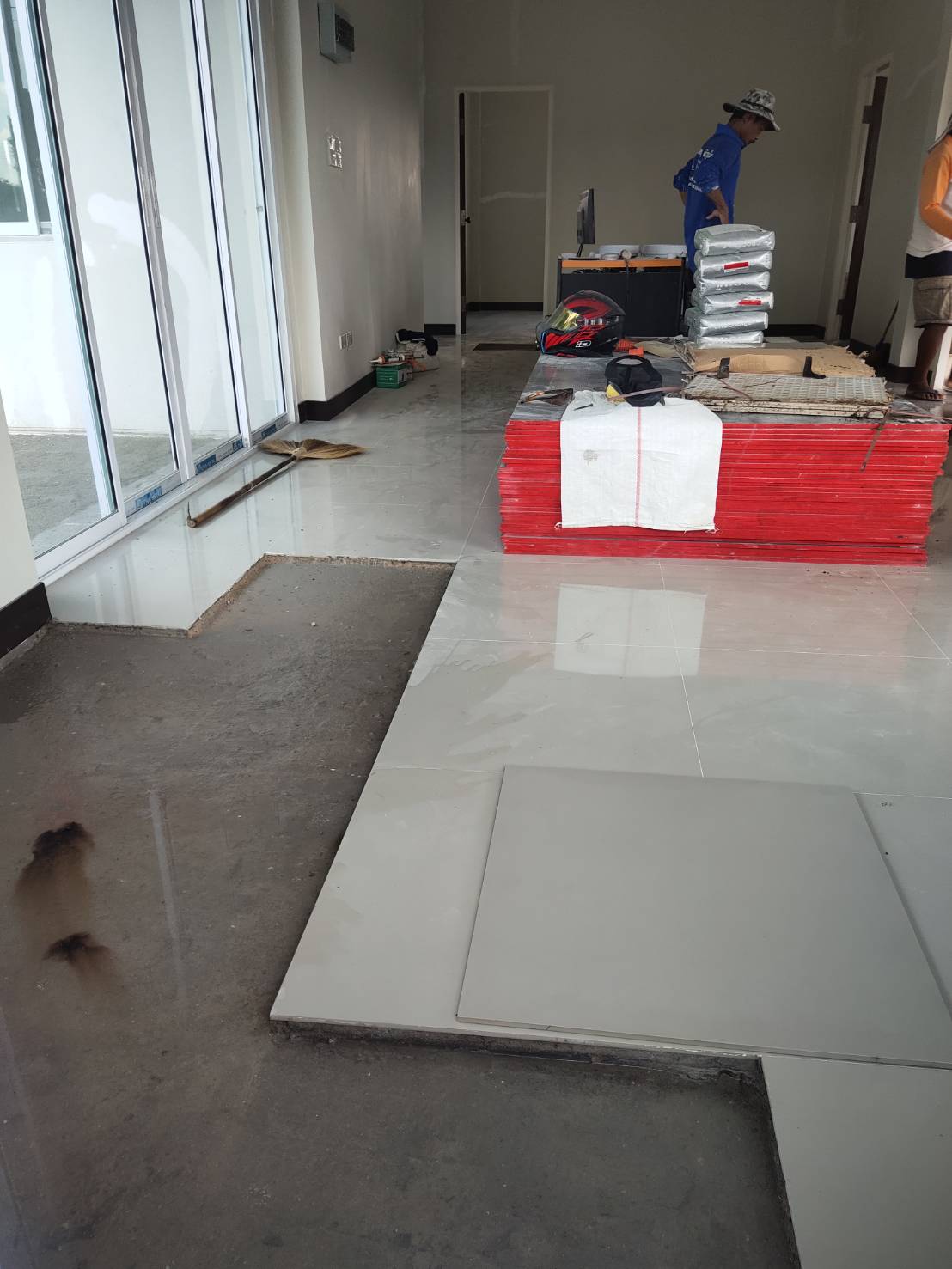

ส่วนบ้านที่ทำการรีโนเวท ก็เริ่มทำการปรับปรุง และพบว่ากระเบื้องปูพื้นมีปัญหาจำนวนมาก ต้องทำการรื้อและแก้ไขใหม่

วันที่ 28 ตุลาคม 2563 – จ่ายเงินค่าก่อสร้างงวดที่ 1

คุณเจี๊ยบขอเบิกเงินงวดที่ 1 – ช่างเข้าหน้างาน วางแผน ตีผัง ปักหมุด เบิก 10% = 420,000 บาท รวม จ่ายค่าสำรองจ่าย อบต แก้แบบ

รวมเบิก 425,000

วันที่ 26 ตุลาคม 2563 – เข้าหน้างาน ตีผัง ปักหมุด

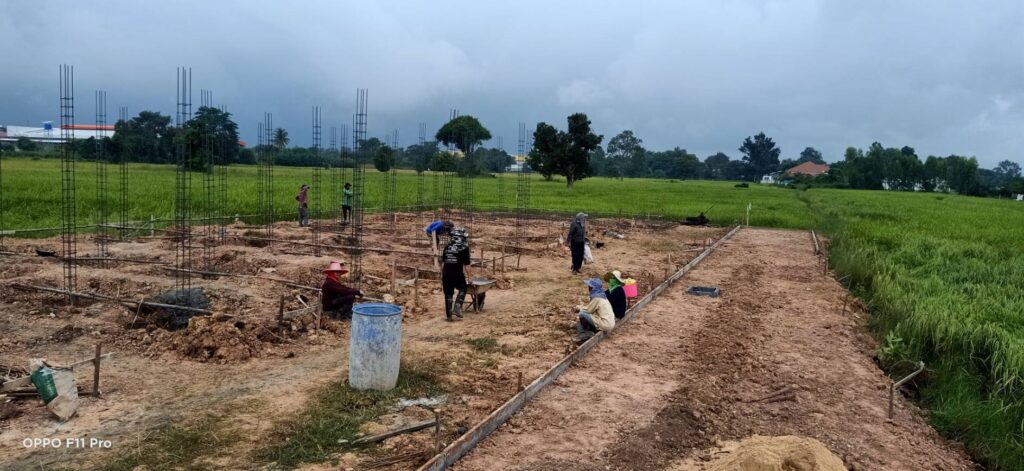

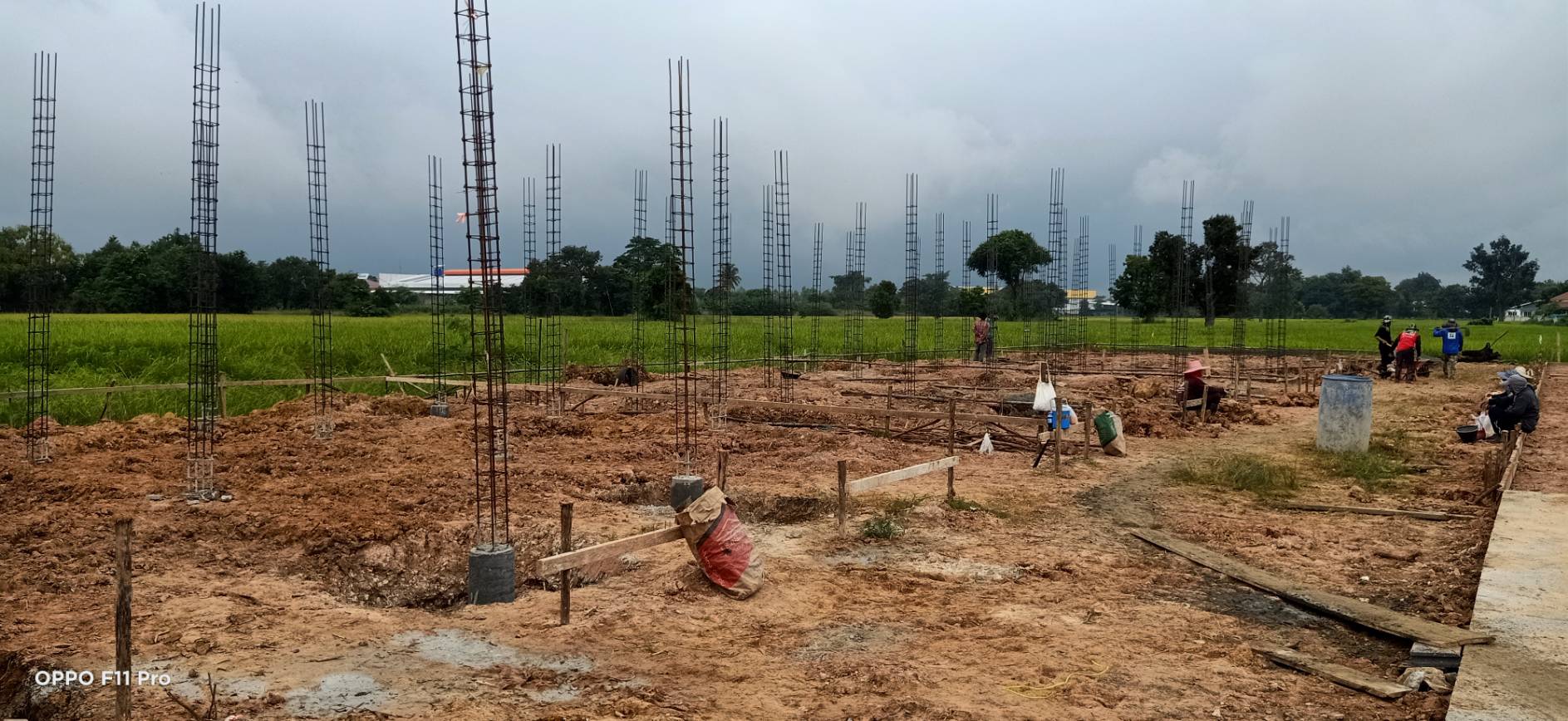

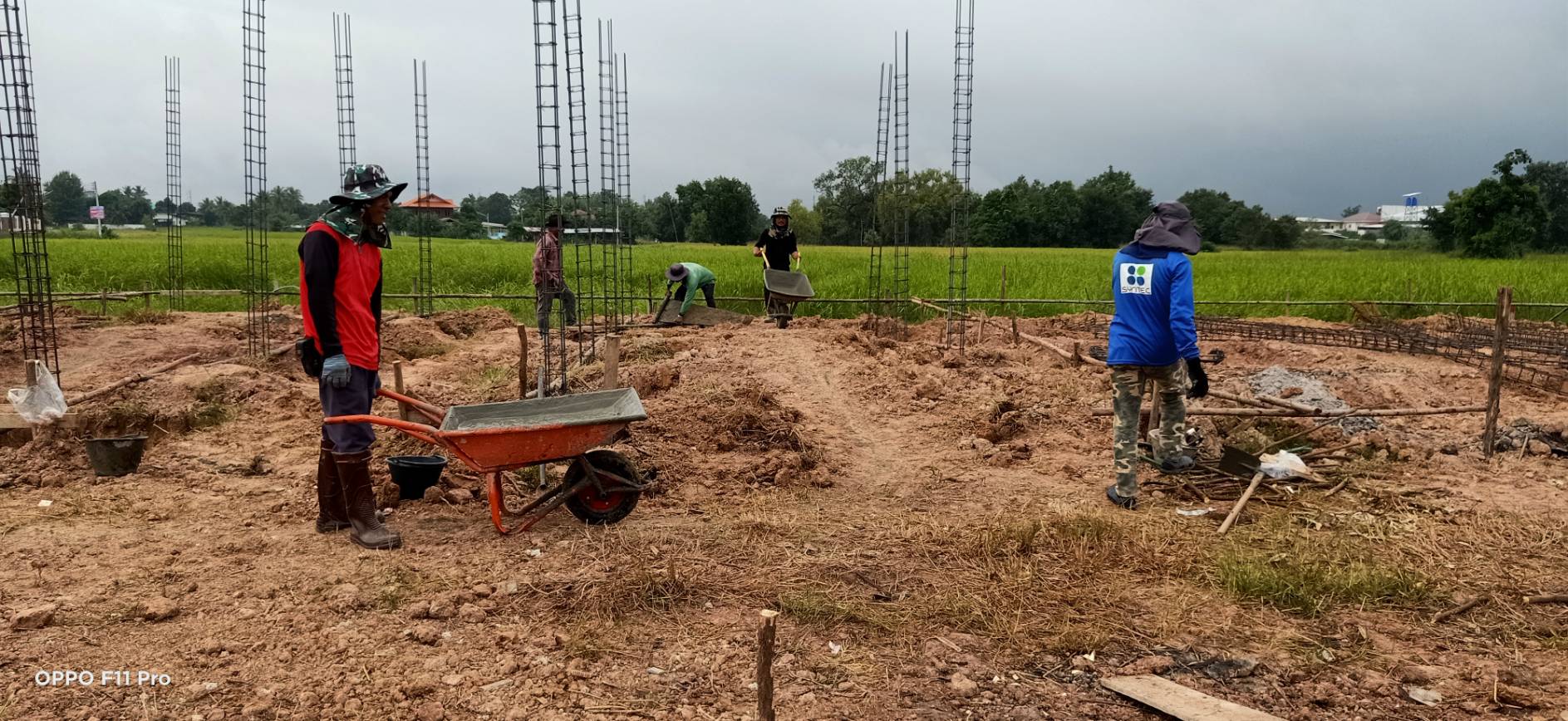

ช่างก่อสร้างเข้าหน้างานสร้างบ้านชุดใหม่ เริ่มทำการ ตีผัง ปักหมุด และเตรียมทำถนนโครงการ
